Bílina, Sokolská, P. Bezruče, Mírová – rekonstrukce vodovodu a kanalizace

27. 3. 2025  -  27. 11. 2025
Bílina
Části obce: Bílina

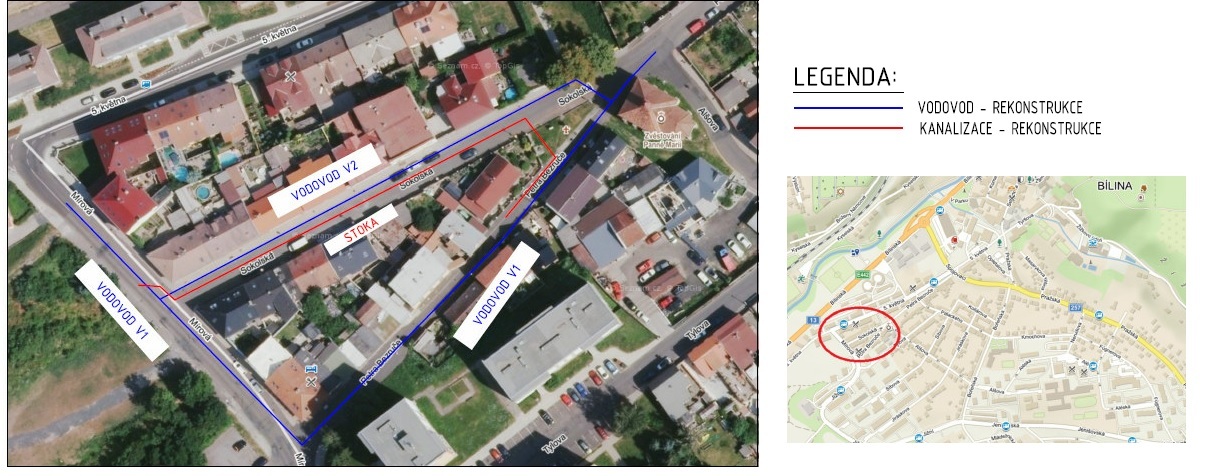

V Bílině, v ulici Sokolská, P. Bezruče, Mírová provedeme rekonstrukci poruchového vodovodu z roku 1928 a popraskané kanalizace. Stavba je koordinována s městem Bílina, které plánuje svoji investiční akci k rekonstrukci povrchů.

Bílina, Sokolská, P. Bezruče, Mírová – rekonstrukce vodovodu a kanalizace



Více o stavbě:

V ulici Sokolská se nachází litinový vodovod DN 80 mm. Do provozu byl uveden v roce 1928. Potrubí je poruchové. V ulici Mírová, P. Bezruče se nachází litinový vodovod DN 100 mm, který byl uveden do provozu v roce 1928. Vodovod je poruchový.

V ulici Sokolská, P. Bezruče se nachází kanalizace KA DN 200 mm. Do provozu byla uvedena v roce 1967. Dle kamerové prohlídky vykazuje kanalizace kaverny, praskliny, deformace, nedostatečný profil šachet, netěsné spoje. V ulici Mírová se nachází kanalizace KA DN 200 mm.

Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Bílina se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 150 metrů a vodovodu v celkové délce 385 metrů.

Rekonstrukce vodovodního řadu „V1“ bude provedena z potrubí LTH DN 100 mm. Rekonstrukce vodovodního řadu „V2“ bude provedena z potrubí LTH DN 80 mm. Součástí stavby je přepojeni 23 ks vodovodních přípojek. Rekonstrukce vodovodu bude provedena v otevřeném vykopu rýhy.

Rekonstrukce kanalizace je provedena z KTH DN 300 mm tř.160. Součástí rekonstrukce kanalizačních stok budou i kanalizační šachty (celkem 6 ks prefabrikovaných betonových). Součástí stavby je i přepojeni 24 ks kanalizačních přípojek. Rekonstrukce kanalizace bude provedena v otevřeném výkopu rýhy.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 27.03.2025. Vlastní stavební práce začnou 14. kalendářní týden.

Podle smlouvy o dílo má být stavba dokončena do 27. listopadu 2025.

Je to jedna ze staveb pro okres Teplice, kde pro rok 2025 naplánovala SVS celkem 14 staveb v celkovém objemu 118,2 mil. korun bez DPH.
