Bystřany, Nové Dvory - odstranění kanalizační výusti TP17

27. 6. 2024  -  22. 1. 2025
Bystřany
Části obce: Bystřany

V Bystřanech, v místní části Nové Dvory provedeme odstranění kanalizační výusti TP 17.

Bystřany, Nové Dvory - odstranění kanalizační výusti TP17



Více o stavbě:

V uvedené lokalitě se nachází kanalizační řad z betonu DN 400 mm. Kanalizace byla uvedena do provozu v 70. letech minulého století. Kanalizační síť je zakončená výustí TP 17.  Potrubí je zastaralé.

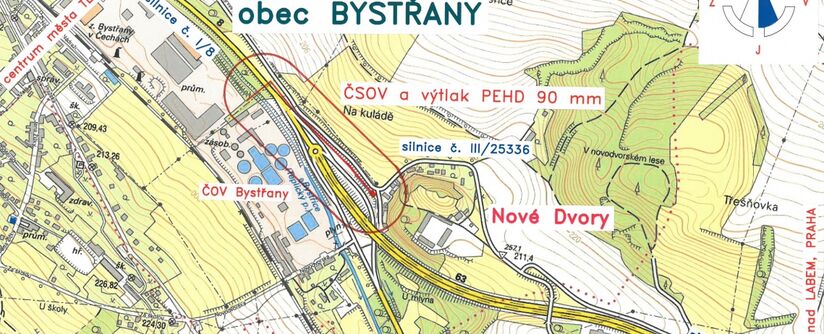

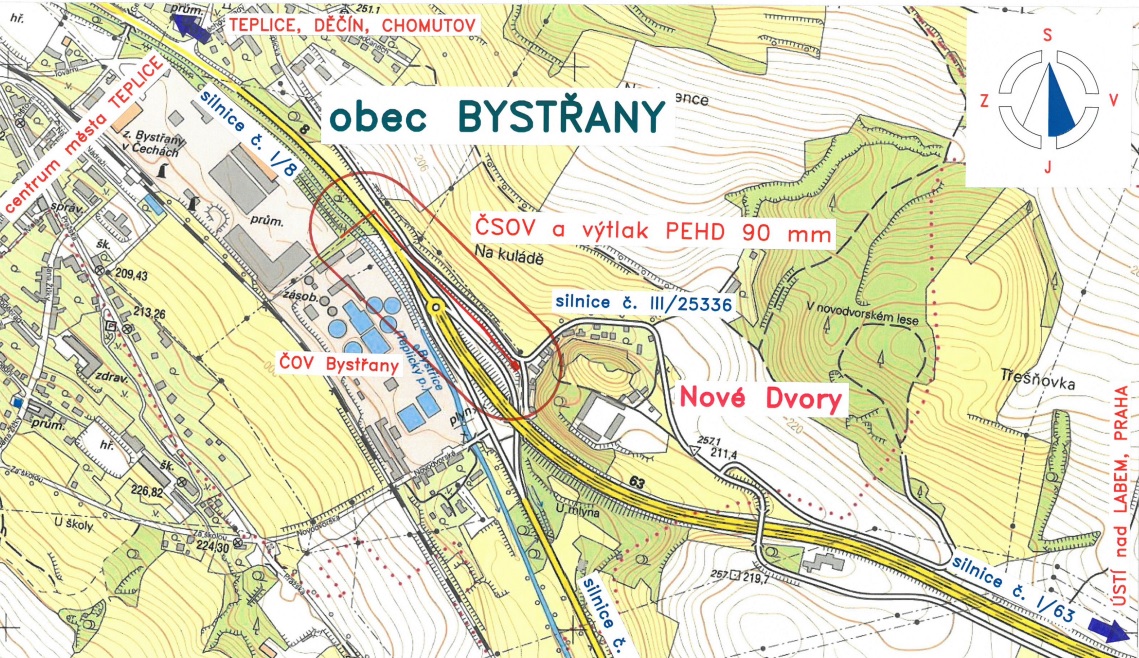

Z uvedených technických důvodů se SVS rozhodla o vybudování kanalizačního výtlaku v délce 466 metrů, výstavba jednotné kanalizace v délce 14 metrů a postavení nové ČSOV vč. NN elektropřípojky.

V rámci stavby dojde k odstranění stávající kanalizační výusti TP17, výstavbě jednotné stoky z potrubí KTH 400 mm, KTH 300 mm, výtlaku odpadních vod z potrubí PEHD 90 x 5,4 mm včetně protlaku pod silnicí č.I/8 a podvrtu pod vodotečí Bystřice, NN kabelové přípojky, pilířku PPS+ER a pilířku rozvaděče ČSOV, nové ČSOV se strojní částí a elektroinstalací.

Kapacita:

IO 01 – Jednotná kanalizace

  • potrubí kanalizační hrdlové kameninové KTH 400 mm,
  • potrubí kanalizační hrdlové kameninové KTH 300 mm,
  • typová betonová kanalizační šachta montovaná, 1 ks
  • zkouška vodotěsnosti stokových úseků kanalizace, 2 ks
  • počet připojených trvale hlášených obyvatel, 44 osob

IO 02 — Výtlak odpadních vod

  • výtlak odpadních vod PEHD 90 x 5,4 mm
  • tlaková zkouška výtlaku PEHD 90 x 5,4 mm
  • přírubové šoupátko uzavírací DN 80 mm se ZS, PN 10, 3 ks
  • startovací jáma protlaku rozměrů cca 5,0x3,0x2,0 m, 1 komplet
  • cílová jáma protlaku rozměrů cca 2,0x2,0x2,0 m, 1 komplet
  • ocelová chránička DN 200 mm uložená protlakem pod 1/8, 24 m
  • podzemní hydrant DN 80 mm na proplach výtlaku, 2 ks
  • uložení potrubí výtlaku PEHD 90 mm řízeným podvrtem, 27 m
  • kácení náletových dřevin v ploše celkem, 925 m2
  • kácení ovocných stromů podél silnice č. 111/25336, 4 ks
  • počet připojených trvale hlášených obyvatel, 44 osob

SO 01 - Stavební část ČSOV

  • železobetonová čerpací stanice odpadních vod ČSOV, 1 komplet
  • terénní úpravy okolo ČSOV, násyp a travnatá plocha, 140 m2

PS 01 - Čerpací stanice

PS 01.1 ČS - strojní část

  • ponorné kalové čerpadlo a strojní vybavení podle nabídky, 2 ks
  • výtlačné a zkušební potrubí DN 80 mm, nerez tř. 17 240, 1 komplet
  • přírubové šoupátko uzavírací DN 80 mm, PN 10, 4 ks

PS 01.2 ČS - elektro + MaR

  • elektroinstalace ČSOV a MaR podle standardů SVS a.s., 1 komplet
  •  NN kabelová přípojka, pilířek PPS+ER a pilířek rozvaděče, 1 komplet

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 27.06.2024. Vlastní stavební práce začnou 01.08.2024

Podle smlouvy o dílo má být stavba dokončena do 27. října 2024. - termínovým dodatkem posunuto dokončení stavby do 22. ledna 2025.

Je to jedna ze staveb pro okres Teplice, kde pro rok 2024 naplánovala SVS celkem 18 staveb v celkovém objemu 148,9 mil. korun bez DPH.
