Česká Kamenice, Žižkova I. – rekonstrukce vodovodu a kanalizace
V České Kamenici, v ulici Žižkova provedeme první etapu rekonstrukce korozivního vodovodu a kanalizace. Rekonstrukce je rozdělena na dvě etapy, přičemž v první etapě proběhne rekonstrukce vodovodu.

Více o stavbě:
V ulici Žižkova, v úseku od č.p. 736 ke křižovatce s ulicí Mánesova se nachází vodovod z PE DN 110 mm. Do provozu byl uveden v roce 1988. Vodovod je poruchový, vykazuje praskliny, lomy a perforaci stěn. Dále se zde nachází vodovod z LTH DN 100 mm z roku 1924. Vodovod vykazuje korozi, inkrustaci, trhliny a praskliny. Poté se zde vodovod nachází LTH DN 80 mm z roku 1924. Vodovod vykazuje inkrustaci, netěsnosti, korozi, trhliny, praskliny. U č.p. 609 se nachází vodovodní řad LTH DN 50 mm, který byl uveden do provozu v roce 1924. Vodovod vykazuje korozi praskliny.
V ulici Žižkova, v úseku č.p. 30 ke křižovatce s ulicí Mánesova se nachází kanalizační řad z BE DN 400 mm. Do provozu byl uveden v roce 1910. Kanalizace vykazuje korozi, chemické narušení stoky, netěsnosti, kaverny, praskliny. Dále se zde nachází kanalizace z BE DN 500 mm z roku 1910. Kanlizace vykazuje korozi, chemické narušení stoky, praskliny, netěsnosti, deformace.
Z uvedených technických důvodů SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 111 metrů.

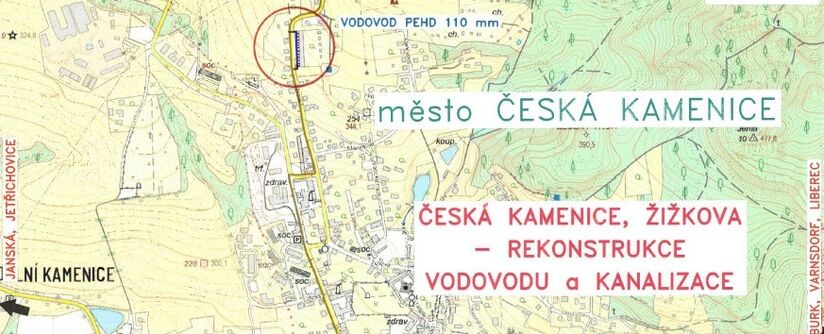

Rekonstrukce vodovodu bude provedena z potrubí PEHD 110 mm. Rekonstrukce vodovodu bude provedena v celé délce v nové trase z důvodů stávajícího uložení v obtížně přístupném terénu blízko řadových RD v soukromých pozemcích. Trasa rekonstruovaného vodovodu bude vedena v ulici Žižkova od objektu č.p. 736 až k objektu č.p. 747.
Rekonstrukce vodovodu a kanalizace je navržena na dvě etapy (IO 01 — rekonstrukce vodovodu je 1. etapa) z důvodů koordinace se stavbou chodníků. Druhá etapa bude řešena jako samostatná stavba po realizaci přeložky STL plynovodů.
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 04.08.2025. Vlastní stavební práce začnou 08.09.2025.
Podle smlouvy o dílo má být stavba dokončena do 04. listopadu 2025.
Je to jedna ze staveb pro okres Děčín, kde pro rok 2025 naplánovala SVS celkem 15 staveb v celkovém objemu 125,8 mil. korun bez DPH.
