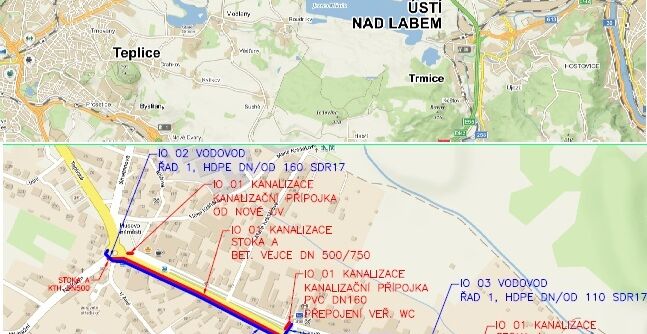

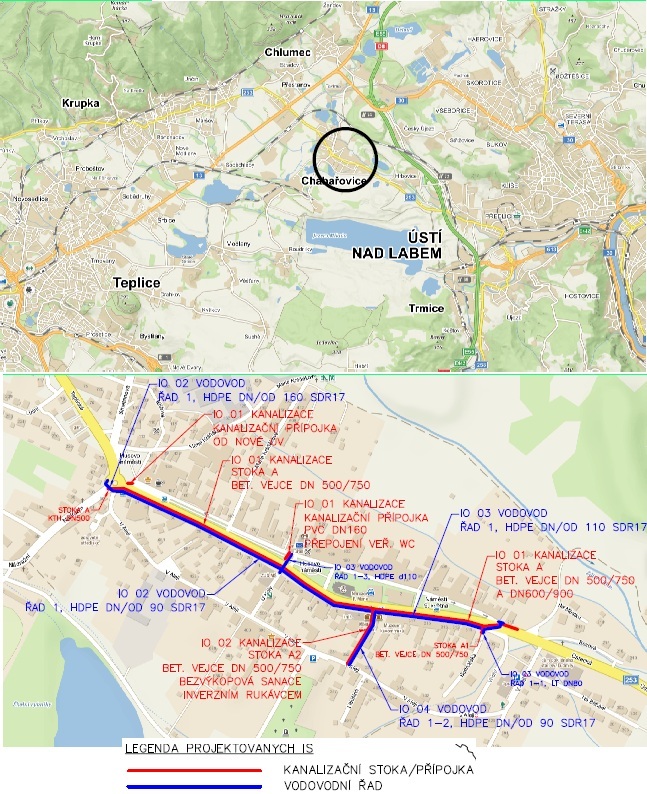

Chabařovice, Husovo nám., nám. 9. května, Radniční - rekonstrukce kanalizace a vodovodu
Ve městě Chabařovice, na Husovo nám., nám. 9. května a Radniční provedeme rekonstrukci kanalizace a vodovodu. Stavba je koordinována s Ústeckým krajem a městem Chabařovice, které plánuje svoji investiční akci k obnově komunikace se Správou a údržbou silnic Ústeckého kraje.
Více o stavbě:
V lokalitě Husovo nám. se nachází kanalizace BE VEJCE 500/750. Do provozu byla uvedena v roce 1956. Na trase je celkem 70 kusů kanalizačních přípojek. Stoka vykazuje korozi, četné kaverny ve dně stoky, netěsné spoje a velký nátok balastních vod. Na Nám. 9. května se nachází kanalizace BE VEJCE 600/900 a BE VEJCE 500/750. Do provozu uvedena roku 1956. Kanalizace vykazuje kaverny, díry ve dně, korozi a nedostatečný profil. V Radniční ulici se nachází kanalizace BE VEJCE 500/750 z roku 1956. Kanalizace vykazuje korozi, netěsnost stoky, inkrustaci a velký nátok balastních vod. Dále je zde nedostatečný profil a chybějící stupadla.
V lokalitě Husovo nám. se nachází vodovod PVC DN 160 mm, PVC DN 80 mm a PE DN 90 mm. Vodovod byl uveden do provozu v letech 2000-2001. Vodovod je v dobrém stavu, ale vodovod PVC DN 80 mm je v těsné blízkosti s kanalizací. Dále se zde nachází vodovod LT DN 100 mm. Do provozu byl uveden v roce 1907. Vodovod je poruchový. V ulici Nám. 9. května se v souběhu se stokou nachází uvedený LT DN 100 mm. V ulici Radniční se v těsném souběhu s kanalizací nachází vodovod LT DN 80 mm. Do provozu uvedený roku 1907.
Z uvedených technických důvodů a s ohledem na koordinaci s investicí Ústeckého kraje, města Chabařovice a Správou a údržbou silnic Ústeckého kraje se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 851,7 metrů a vodovodu v celkové délce 754,3 metrů.
Kanalizace bude tvořena z betonového prefabrikovaného vejce 600/900, 500/750 a KTH DN 500 mm. Bude osazeno 20 kusů prefabrikovaných spojných a revizních kanalizačních šachet. Dále proběhne sanace soutoku vejčitých profilů 500/750 čedičovými vložkami, zpětné dobetonování klenby a osazení šachtových skruží. Přepojení vedlejších stok do ulice Ústecká bude z betonového prefabrikovaného vejce o rozměru 600/900, do ulice Bednářská bude usazeno betonové prefabrikované vejce 500/750, do ulice V Aleji betonové prefabrikované vejce 500/750 a kamenina DN 500 mm. Dále proběhne bezvýkopová sanace inverzním rukávcem syceným polyueratonovou pryskyřící 500/750 mm. Bude usazeno celkem 83 kusů přípojek.
Rekonstrukce vodovodu bude provedena z potrubí HDPE PE100 RC DN/OD 160x9,5, HDPE PE100 RC DN/OD 110x6,6, HDPE PE100 RC DN/OD 90x5,4. Proběhne demolice stávajících armaturních šachet u č.p. 212,38 a 67. Dojde k vybudování odběrného místa (vodoměrná šachta, podzemní hydrant). Před školou č.p. 17 bude osazeno veřejné pítko. Dále bude rekonstrukce řadu pokračovat LT DN 80 mm, HDPE PE100 RC DN/OD 110x6,6 a HDPE PE100 RC DN/OD 90x5,4. Přepojeno bude celkem 105 vodovodních přípojek.
Kapacity:
KANALIZACE
STOKA A
- BETONOVÉ PREFABRIKOVANÉ VEJCE o rozměru 600/900
- BETONOVÉ PREFABRIKOVANÉ VEJCE o rozměru 500/750
- KTH DN500 TR. 120
STOKA A1
- BETONOVÉ PREFABRIKOVANÉ VEJCE o rozměru 500/750
- osazení kanalizační šachty Š1B na stávající stoku u čp. 152 s připojovacím potrubí 500/750
- osazení prefabrikovaných spojných a revizních kanalizačních šachet
- kanalizační přípojka pro veřejné WC, PVC-U DNJ6O
- sanace soutoku vejčitých profilů 600/900 čedičovými vložkami, zpětné dobetonování klenby, osazení šachtových skruží (Š2A)
- sanace soutoku vejčitých profilů 500/750 čedičovými vložkami, zpětné dobetonování klenby, osazení šachtových skruží (Š8A)
přepojení vedlejších stok:
- do ulice Ústecká - BETONOVÉ PREFABRIKOVANÉ VEJCE o rozměru 600/900
- do ulice Bednářská - BETONOVÉ PREFABRIKOVANÉ VEJCE o rozměru 500/750
- do ulice V Aleji (u čp. 50) — BETONOVÉ PREFABRIKOVANÉ VEJCE o rozměru 500/750
- do ulice V Aleji — KAMENINA DN500 TR. 120
KANALIZACE
STOKA A2
- BEZVÝKOPOVÁ SANACE INVERZNÍM RUKÁVCEM SYCENÝM POLYURETANOVOU PRYSKYŘICÍ o rozměru 500/750
- výstavba atypických kanalizačních šachet Š2A2 a Š3A2
KANALIZACE PŘÍPOJKY
- kanalizační přípojky — oprava stávajících přípojek
- kanalizační přípojky — prodloužení stávajících přípojek
- kanalizační přípojky — nová přípojka od UV nebo prodloužení k UV
- kanalizační přípojky — nová přípojka od dešťového svodu
VODOVOD
ŘAD 1
- HDPE PE100 RC, DN/OD 160x9,5 SDR17 TYP 2, DLE PAS 1075
- HDPE PE100 RC, DN/OD 110x6,6 SDR17 TYP 2, DLE PAS 1075
- HDPE PEJOO RC, DN/OD 90x5,4 SDR17 TYP 2, DLE PAS 1075
přepojení vedlejších vodovodních řadů:
- do ulice Ústecká PVC 110—HDPE d110
- na nám. 9. května na potrubí PVC 110
- na Husově náměstí na potrubí PVC 110- HDPE d110
- do ulice v Aleji na potrubí PE d90 - HDPE d90
- do ulice Nádražní na potrubí LT DN8O — LT DN8O
- do ulice Teplická na potrubí PE d160
- demolice stávajících armaturních šachet - (u čp. 212, 38 a 67)
- vybudování odběrného místa (vodoměrná šachta, podzemní hydrant)
- osazení veřejného pítko (stojanové LT pítko) před školou čp. 17
ŘAD 1-1
- LT DN8O
- přepojeni vedlejších vodovodních řadů — do ulice Bednářská na potrubí LT DN80
ŘAD 1-3
- HDPE PE100 RC, DN/OD 1 10x6,6 SDR17 TYP 3, DLE PAS 1075
- přepojení vedlejších vodovodních řadů
- do ulice U Haly na potrubí PVC 110
- 2x na Husově náměstí PVC 110
- stávající vodovodní řad umístěn mimo nový vodovodní řad bude zrušen — potrubí bude odstaveno a vypuštěno, přerušené konce potrubí budou zaslepeny, povrchové znaky (poklopy a ovládací tyče) budou zdemolovány
VODOVOD - PŘÍPOJKY
- vodovodní přípojky — oprava stávajících přípojek
- vodovodní přípojky — prodloužení stávajících
VODOVOD
ŘAD 1-2
- HDPE PEl 00 RC, DN/OD 90x5,4 SDRJ7 TYP 2, DLE PAS 1075
VODOVOD – PŘÍPOJKY
- přepojení 17 ks vodovodních přípojek a vodovodní potrubí
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 08.04.2026. Vlastní stavební práce začnou 09.04.2026.
Podle smlouvy o dílo má být stavba dokončena do 28. července 2027.
Je to jedna ze staveb pro okres Ústí nad Labem, kde pro rok 2026 naplánovala SVS celkem 15 staveb v celkovém objemu 227,0 mil. korun bez DPH.
