Chlumec, ČOV – rekonstrukce
V obci Chlumec provedeme rekonstrukci mechanicko – biologické čistírny odpadních vod.
Více o stavbě:

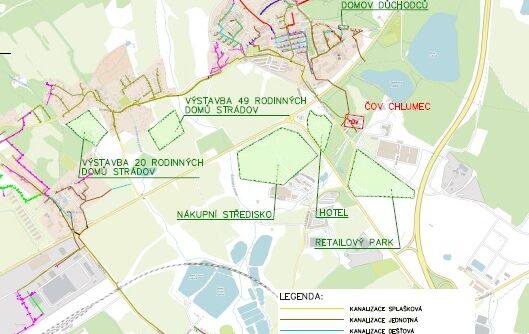

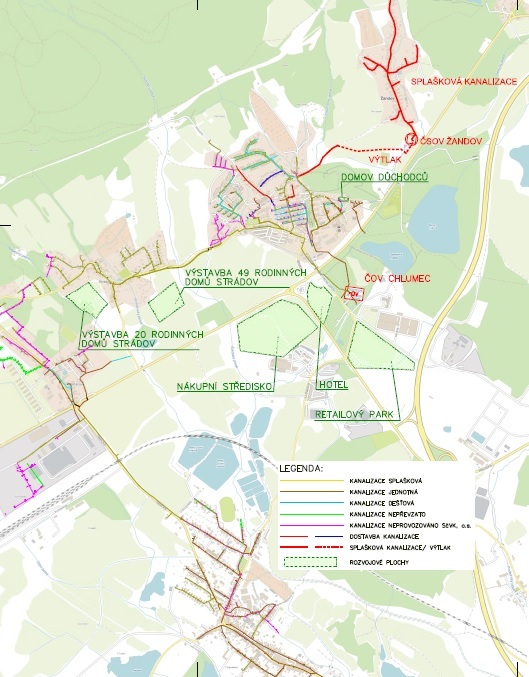

V uvedené lokalitě se nachází ČOV Chlumec. Jedná se o mechanicko - biologickou ČOV Chlumec, která byla postavena v 70. letech minulého století a byla postupně rozšiřována. ČOV tvoří hrubé předčištění ve skladbě ruční česle, strojně stírané jemné česle a štěrbinový lapák písku. Biologickou část tvoří 3 oxidační příkopy a 4 dosazovací nádrže. Přebytečný kal je čerpán do kalového sila užitného objemu 100 m3 nebo na kalová pole. Stabilizovaný zahuštěný kal je odvážen fekálním vozem k dalšímu zpracování na ČOV Neštěmice. ČOV má nedostatečnou kapacitu hrubého předčištění. Přítok při dešti na ČOV způsobuje velké kolísání hladiny u AN3 se zatápěním ox. bubnů a vyvolání následných poruch zařízení. Stávající rozdělovací objekt je nevyhovující. Chybí automatické řízení množství vratného kalu do aktivační nádrže dle průtoku. Chybí míchadlo v kalojemu. Nádrže oxidačních příkopů jsou netěsné, jsou zde rozdílné výšky hladin a objemy aj.
Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce čistírny odpadních vod.
Rekonstrukce ČOV bude prováděna v oploceném prostoru stávající ČOV. V rámci rekonstrukce dojde k realizaci nové mechanicko-biologické ČOV ve dvoulinkovém provedení pro 4000 EO, s předřazenou denitrifikací, nitrifikací, podélnými souproudně protékanými dosazovacími nádržemi a chemickou eliminací fosforu. Kal bude udržován v aerobním stavu, gravitačně zahušťován a strojně odvodňován v novém objektu odvodnění kalu v prostoru kalových polí a současného objektu strojního odvodnění kalu, který bude zrušen. ČOV bude realizovaná ve stávajícím oxidačním příkopu AN1 za provozu AN2 a AN3. Po ukončení stavby a zprovoznění nové ČOV se zruší AN2 včetně DN1 a DN2. AN3, DN3 a DN4 a hrubé předčištění se zruší samostatnou akcí po ukončení zkušebního provozu.
Kapacity:
- ČOV pro 4000 EO60 (5109 připojených obyvatel)
- Q24 = 966 m3/d = 11,2 l/s
- Qmaxd = 1180,6 m3/d = 13,7 l/s
- Qmaxh = 83,5 m3/h = 23,2 l/s
- Qdešť na ČOV = 70 l/s
- Qdešť na biologii = 35 l/s
- BSK5 = 240 kg/d
- CHSKCr = 545 kg/d
- NL = 220 kg/d
- Ncelk. = 60,5 kg/d
- Pcelk. = 7,2 kg/d
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 08.07.2026. Vlastní stavební práce začnou 20.07.2026.
Podle smlouvy o dílo má být stavba dokončena do 8. července 2028.
Je to jedna ze staveb pro okres Ústí nad Labem, kde pro rok 2026 naplánovala SVS celkem 15 staveb v celkovém objemu 227,0 mil. korun bez DPH.
Investice je realizována v rámci projektu „North Bohemian Water Infrastructure“ (Severočeská vodohospodářská infrastruktura, SEVOTU). Financování projektu je zabezpečeno kombinací bankovního úvěru od Evropské investiční banky, dotačních zdrojů Evropské unie a vlastních zdrojů Severočeské vodárenské společnosti.
Financováno Evropskou unií. Vyjádřené názory a stanoviska představují však pouze názory a stanoviska autorů a nemusí nutně vyjadřovat názory Evropské unie nebo agentury CINEA. Evropská unie ani poskytovatel grantu za ně nenesou odpovědnost.
