Chomutov, Blanická, Slezská - rekonstrukce vodovodu

10. 3. 2023  -  30. 4. 2024
Chomutov

V Chomutově, ulicích Blanická a Slezská provedeme rekonstrukci poruchového vodovodu. Stavba je koordinována s městem Chomutov, které plánuje svou investiční akci.

Chomutov, Blanická, Slezská - rekonstrukce vodovodu



Více o stavbě:

V Blanické ulici se nachází ocelový vodovod DN 100 mm. Do provozu byl uveden v roce 1920. Vodovod  je poruchový. Dále se zde nachází litinový vodovod DN 100 mm, který byl uveden do provozu v roce 1920 a DN 125 mm, který byl uveden do provozu v roce 1975. Ve Slezské ulici se nachází ocelový vodovod DN 100. Do provozu byl uveden v roce 1920. Vodovod je velmi poruchový.

Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Chomutov se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 694,6 metrů.

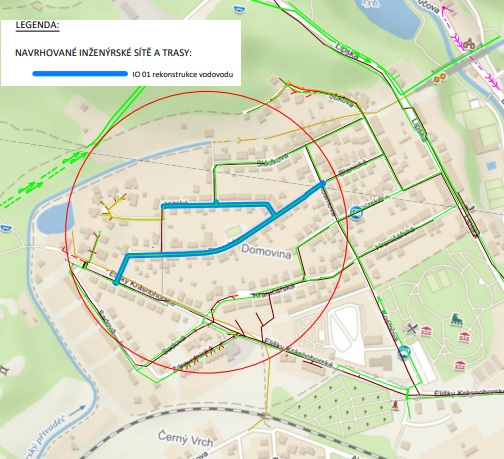

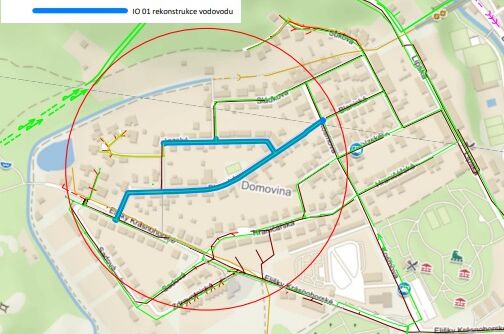

Rekonstrukce vodovodu v Blanické ulici začíná v komunikaci v křižovatce s ulicí Kosmovou a končí v zatravněné ploše v křižovatce s ulicí Elišky Krásnohorské. Součástí stavbu bude dopojení řadu PE 160 v ulici Elišky Krásnohorské. Začátek rekonstrukce vodovodního vedení ve Slezské ulici je umístěn v komunikaci v křižovatce s ulicí Blanickou, konec v místě napojení na cizí řad PVC 90. Součástí rekonstrukce bude dopojení potrubí do ulice Sládkova, OC DN 100 mm. Stávající potrubí bude v délce 692,1 metrů nahrazeno novým potrubím HDPE de 110 stejné délky. Dopojení řadu PE 160 je navrženo potrubím HD-PE de 160 délky 2,5 metrů. Dopojení řadu OC DN 100 mm je navrženo potrubím HD-PE de 110 délky 7,0 metrů. Vodovody jsou uloženy v komunikaci ve většině délky, konec řadu v ulici Elišky krásnohorské je umístěn v zatravněné ploše. Na trubním vedení budou umístěny 3 podzemní hydranty a 3 ZOV soupravy DN 80 mm. Vodovod v místě křížení s topným kanálem a dešťovou kanalizací (křižovatka Blanická, Elišky Krásnohorské) bude uložen v chráničce z HD-PE de 200 mm dl. 15 metrů zatažené bezvýkopovou metodou. Na řadech je napojeno celkem 54 přípojek, všechny budou přepojeny.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 10.03.2023. Vlastní stavební práce začnou 24.04.2023.

Podle smlouvy o dílo má být stavba dokončena do 10. prosince 2023. - termínovým dodatkem posunuto dokončení stavby do  30.  dubna 2024.

Je to jedna ze staveb pro okres Chomutov, kde pro rok 2023 naplánovala SVS celkem 22 staveb v celkovém objemu 150,8 mil. korun bez DPH.
