Chomutov, Gutenbergova – rekonstrukce kanalizace a vodovodu

10. 2. 2025  -  10. 6. 2026
Chomutov
Části obce: Chomutov

V Chomutově, v ulici Gutenbergova provedeme rekonstrukci kanalizace a poruchového vodovodu z roku 1920.

Chomutov, Gutenbergova – rekonstrukce kanalizace a vodovodu

Více o stavbě:

V ulici Gutenbergova se nachází ocelový vodovod DN 100 mm. Vodovod je poruchový. V ulici Macharova se nachází oelový vodovod DN 150 mm. V ulici Kollárova se nachází ocelový vodovod DN 80 mm. Vodovod je oruchový. V ulici Škroupova se nachází litinový vodovod DN 100 mm. Vodovod je poruchový. V ulici Čelakovského se nachází ocelový vodovod DN 80 mm. Ocelové a litinové potrubí je z roku 1920.

V ulici Gutenbergova  se nachází kanalizace BE DN 400 mm. Dle kamerové prohlídky je potrubí ve špatném technickém stavu. V ulici Čelakovského se nachází BE DN 400 mm. V ulici Mozartova se nachází kanalizace BE DN 400. V ulici Škroupova se nachází kanalizace z BE DN 600 mm. V ulici Macharova se nachází BE DN 300 mm, BE DN 500 mm, BE DN 700 mm.

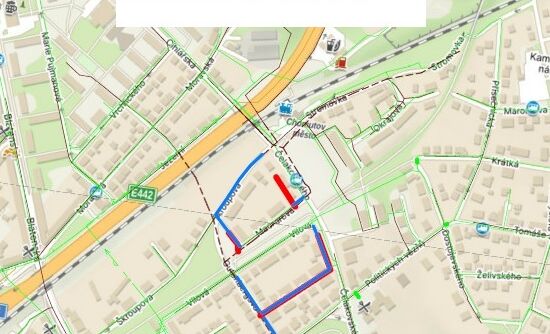

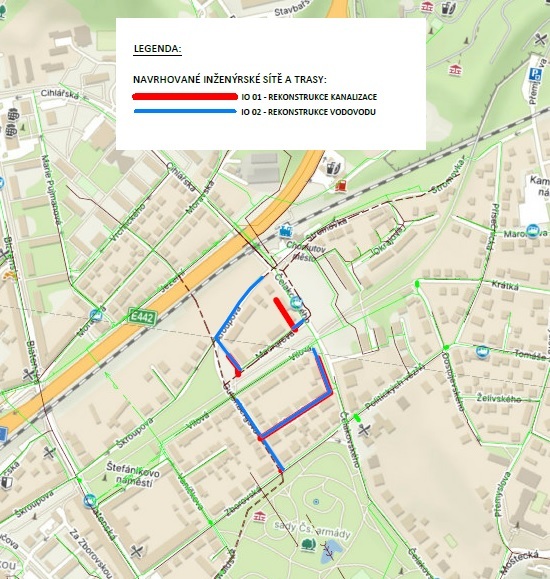

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 247,3 metrů a vodovodu v celkové délce 594,1 metrů.

Rekonstrukce vodovodního řadu ,,A“ v ulici Kolárova a Škroupova bude provedena z potrubí HD-PE 100 RC 110x6,6 mm. Rekonstrukce vodovodního řadu ,,A1“ v ulici Macharova bude provedena z potrubí HD-PE 100 RC 110x6,6 mm. Rekonstrukce vodovodního řadu ,,B“ v ulici Gutenbergova bude provedena z potrubí TLT DN 100 mm. Rekonstrukce vodovodního řadu ,,C“ v ulici Mozartova a Vilová bude provedena z potrubí TLT DN 100 mm. Součástí stavby bude i přepojení 40 ks vodovodních přípojek.

V rámci rekonstrukce kanalizační stoky,,A“ v ulici Machartova bude provedena oprava šachty a doplnění nové spojné šachty SŠ A01. Rekonstrukce kanalizační stoky ,,A1“ v ulici Česlakovského bude provedena z BE DN 300 mm. V rámci rekonstrukce kanalizační stoky ,,B“ v ulici Gutenbergova bude oprava 2 šachet.  Rekonstrukce kanalizační stoky ,,C“ v ulici Mozartova bude provedena z kameninového potrubí DN 400 mm. Součástí stavby bude i přepojení 70 ks kanalizačních přípojek.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 10.02.2025. Vlastní stavební práce začnou 07.05.2025.

Podle smlouvy o dílo má být stavba dokončena do 10. června 2026.

Je to jedna ze staveb pro okres Chomutov, kde pro rok 2025 naplánovala SVS celkem 13 staveb v celkovém objemu 265,0 mil. korun bez DPH.
