Chomutov, Kpt. Jaroše, Krokova, SNP – rekonstrukce kanalizace a vodovodu

11. 2. 2026  -  11. 5. 2027
Chomutov
Části obce: Chomutov

V Chomutově, v ulici Kpt. Jaroše, Krokova, SNP provedeme rekonstrukci popraskané kanalizace z roku 1970 a poruchového vodovodu.

Chomutov, Kpt. Jaroše, Krokova, SNP – rekonstrukce kanalizace a vodovodu

Více o stavbě:

V ulici Kpt. Jaroše se nachází vodovod z LT DN 150 mm. Do provozu byl uveden v roce 1960. Vodovod je poruchový. V ulici Krokova se nachází vovodod z LT DN 100 mm, který byl uveden do provozu v roce 1975.  Vodovod je poruchový.  Dále se zde nachází vodovod z LT DN 80 mm, který byl uveden do provozu v roce 1960. Vodovod je porchový. V ulici Přemyslova se nachází vodovod PVC DN 160 mm. Do provozu byl uveden v roce 1993.  Potí se zde nachází v souběhu dva vodovod z LT DN 150 mm a PVC DN  160 mm.

Vuvedené lokalitě se nachází kanalizace tvořená z BE DN 400 mm, BE DN 300 mm. Do provozu byla uvedena v roce 1970. Dle kamerové prohlídky vykazuje potrubí praskliny, netěnosti, deformace, kaverny, protispády,chybně napojené přípojky aj.

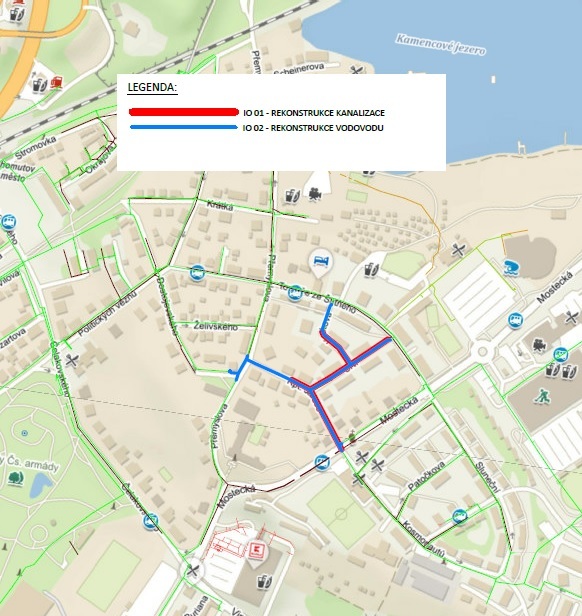

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 368,6 metrů a vodovodu v celkové délce 572,9 metrů.

Rekonstrukce vodovodu bude provedena z potrubí TLT DN 80 mm, LT DN 100 mm, LT DN 150 mm. Provádění je navrženo pokládkou potrubí do pažené rýhy. Součástí stavby je i přepojení přípojek.

Rekonstrukce kanalizace bude provedena z KT DN 300 mm, KT DN 400 mm, PVC DN 400 mm. Provádění je navrženo pokládkou potrubí do pažené rýhy. Součástí stavby je i přepojení přípojek.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 11.02.2026. Vlastní stavební práce začnou v následujících dnech (ve 47. kalendářním týdnu)

Podle smlouvy o dílo má být stavba dokončena do 11. května 2027.

Je to jedna ze staveb pro okres Chomutov, kde pro rok 2026 naplánovala SVS celkem 14 staveb v celkovém objemu 359,6 mil. korun bez DPH.
