Chotyně, cyklostezka - rekonstrukce vodovodu

22. 5. 2024  -  22. 9. 2024
Chotyně

V obci Chotyně provedeme rekonstrukci poruchového vodovodu z roku 1928. Stavba je koordinována s obcí Chotyně, které bude stavět v zájmové lokalitě cyklostezku.

Chotyně, cyklostezka - rekonstrukce vodovodu



Více o stavbě:

V uvedené lokalitě se nachází ocelový vodovodní řad DN 80 mm. Do provozu byl uveden v roce 1928. Řad je zastaralý a poruchový.

Z uvedených technických důvodů a s ohledem na koordinaci s investicí obce Chotyně se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 507,5 metrů.

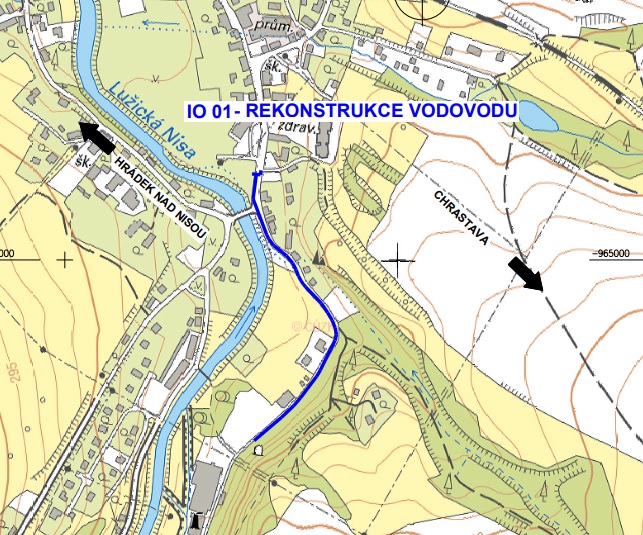

Rekonstrukce vodovodního řadu bude provedena z potrubí PE 100 RC+ d110, SDR 17 a PE 100 RC+ d90, SDR 17. V celé délce rekonstrukce spolu s přepojením přípojek se předpokládá provádění v otevřeném výkopu. Rekonstrukce vodovodu začíná na pozemku 1089/1 (u č.p. 287) napojením na stávající hydrant a pokračuje v zeleni k mostu přes vodní tok Lužická Nisa, kde přechází do komunikace a pokračuje dále podél komunikace před č.p. 292, kde je ukončen u odbočky k nové zástavbě.

Kapacity:

IO 01 Rekonstrukce vodovodu

  • Potrubí PE 100 RC+ d90, SDR 17
  • Potrubí PE 100 RC+ d110, SDR 17

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště  22.05.2024. Vlastní stavební práce začnou 03.06.2024.

Podle smlouvy o dílo má být stavba dokončena do 22. září 2024.

Je to jedna ze staveb pro okres Liberec, kde pro rok 2024 naplánovala SVS celkem 16 staveb v celkovém objemu 196,8 mil. korun bez DPH.
