Cvikov, Wolkerova, Zahradní - rekonstrukce vodovodu

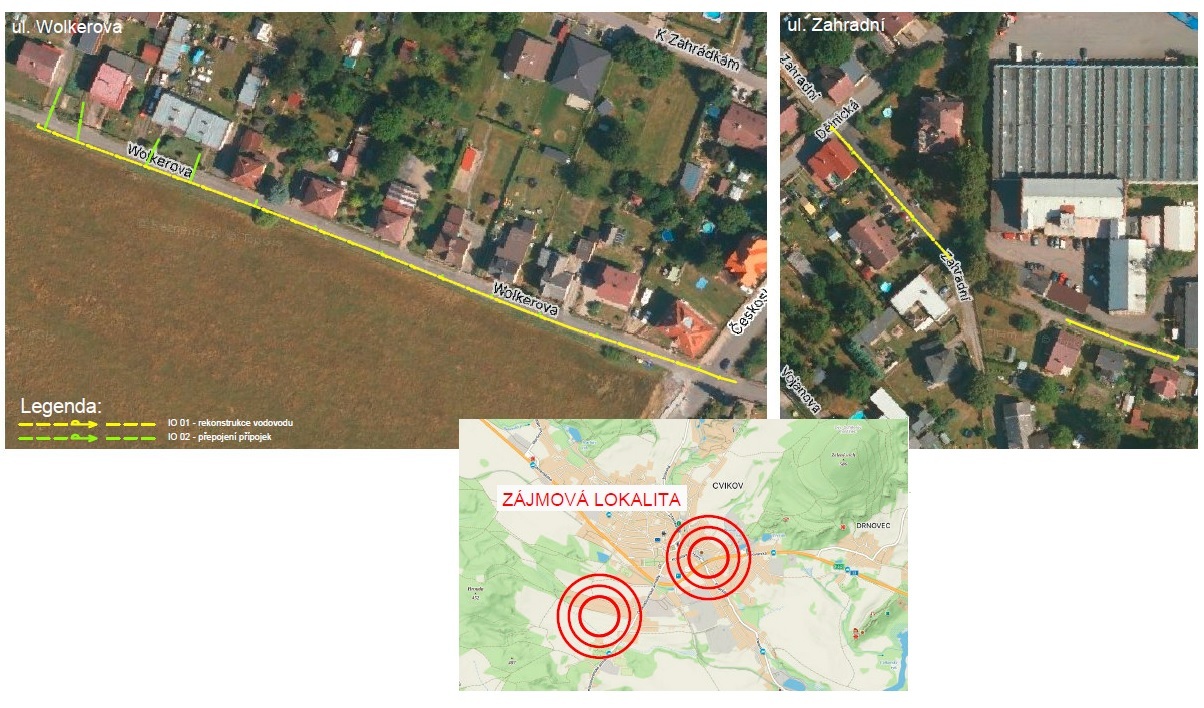

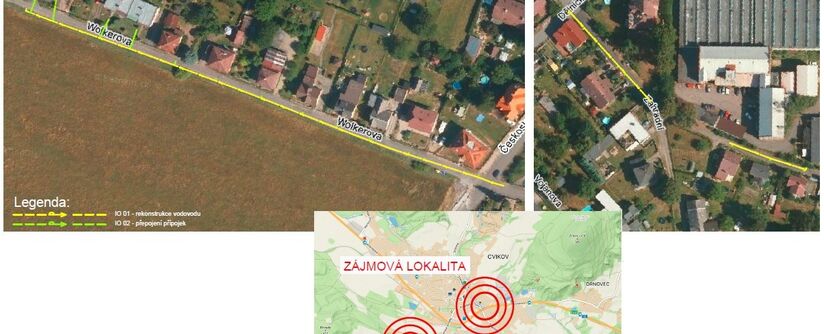

Ve Cvikově v ulici Wolkerova a Zahradní provedeme rekonstrukci poruchového vodovodu z roku 1960. Stavba je koordinována s městem Cvikov, které plánuje svoji investiční akci k obnově povrchů komunikace v ulici Wolkerova a Zahradní.
Více o stavbě:
V ulici Wolkerova se nachází ocelový vodovodní řad DN 60 mm. Do provozu byl uveden v roce 1960. Vodovodní řad je poruchový. V ulici Zahradní se nachází ocelový vodovodní řad DN 60 mm. Do provozu byl uveden v roce 1960. Vodovodní řad je poruchový.
Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Cvikov se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 368,3 metrů.
Rekonstrukce vodovodu „V1“ v ulici Zahradní bude provedena z potrubí PE100 RC, SDR11, d63x5,8. Součástí stavby je i přepojení všech 3 ks vodovodních přípojek. Rekonstrukce vodovodu „V1.1“ v ulici Zahradní bude provedena z potrubí PE100 RC, SDR11, d63x5,8. Součástí stavby je i přepojení 4 ks vodovodních přípojek. Rekonstrukce vodovodu „V2“ v ulici Wolkerova bude provedena z potrubí PE100 RC, SDR11, 90x8,2. Součástí stavby je i přepojení 12 ks vodovodních přípojek.
- Kapacity:
- IO 01 - rekonstrukce vodovodu - řad "V1"
- PE100 RC, SDR11, d63x5,8
- IO 02 - přepojení přípojek - řad "V1
- PE100 RC, SDR11, d32x3,0
- IO 01 - rekonstrukce vodovodu - řad "V1.1"
- PE100 RC, SDR11, d63x5,8
- IO 02 - přepojení přípojek - řad "V1.1
- PE100 RC, SDR11, d32x3,0
- IO 01 - rekonstrukce vodovodu - řad "V2"
- PE100 RC, SDR11, 90x8,2
- IO 02 - přepojení přípojek - řad "V2
- PE100 RC, SDR11, d32x3,0
- IO 01 - provizorní vodovod - řad "V1"
- PE100 RC, SDR17, d63x3,8
- PE100 RC, SDR11, d32x3,0
- IO 01 - provizorní vodovod - řad "V2"
- PE100 RC, SDR17, d63x3,8
- PE100 RC, SDR11, d32x3,0
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 11.02.2026. Vlastní stavební práce začnou v únoru 2026.
Podle smlouvy o dílo má být stavba dokončena do 31. srpna 2026.
Je to jedna ze staveb pro okres Česká Lípa, kde pro rok 2026 naplánovala SVS celkem 19 staveb v celkovém objemu 192,0 mil. korun bez DPH.
