Děčín, Dobrovského, ČSLA, Labská – rekonstrukce kanalizace a vodovodu
V Děčíně, v ulici Dobrovského, Čsl. Armády, Labská provedeme rekonstrukci netěsné kanalizace a poruchového vodovodu.

Více o stavbě:
V ulici Dobrovského se nachází litinový vodovodní řad DN 80 mm. Do provozu byl uveden v roce 1909. Vodovod je poruchový. V ulici Čsl. Armády se nachází litinový vodovod DN 200 mm. Do provozu byl uveden v roce 1963. Vodovod je poruchový. Poté se zde nachází ocelový vodovod DN 200 mm, který byl uveden do provozu v roce 1981 a je také poruchový. V souběhu se nachází litinový vodovod DN 80 mm z roku 1909. V ulici Labská se nachází litinový vodovod DN 200 mm. Do provozu byl uveden v roce 1963.
V ulici Dobrovského se nachází kanalizace BE Vejce 500/750. Do provozu byla uvedena v roce 1905. Kanalizace vykazuje netěsnosti, korozi, kaverny. Dále je zde uložena kanalizace BE DN 300 mm z roku 1905. V ulici Čsl. Armády se nachází kanalizace BE Vejce 500/750 z roku 1905. Kanalizace vykazuje korozi, kaverny, šachty mají nedostatečný profil. Dále pokračuje kanalizace z BE DN 300 mm z roku 2019. Poté se zde nachází kanalizace BE DN 300 mm z roku 1905. Kanalizace vykazuje netěsnosti a korozi.

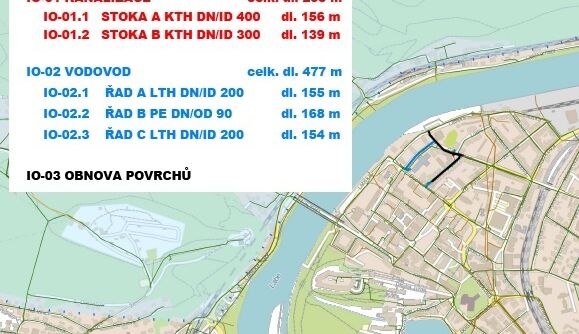

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 295 metrů a vodovodu v celkové délce 477 metrů.
Rekonstrukce vodovodního řadu „A“ bude provedena z potrubí LTH DN/ID 200 mm. Rekonstrukce vodovodního řadu „B“ bude provedena z potrubí PE DN/ID 900 mm. Rekonstrukce vodovodního řadu „C“ bude provedena z potrubí LTH DN/ID 200 mm. Součástí stavby je i přepojení 39 ks vodovodních přípojek na nové řady.
Rekonstrukce kanalizační stoky „A“ bude provedena z potrubí KTH DN/ID 400 mm. Rekonstrukce kanalizační stoky „B“ bude provedena z potrubí KTH DN/ID 300 mm. Součástí stavby je i přepojení 33 ks kanalizačních přípojek.
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 11.07.2025. Vlastní stavební práce začnou ihned.
Podle smlouvy o dílo má být stavba dokončena do 11. května 2026.
Je to jedna ze staveb pro okres Děčín, kde pro rok 2025 naplánovala SVS celkem 15 staveb v celkovém objemu 125,8 mil. korun bez DPH.
