Doksy, Nerudova - rekonstrukce vodovodu a kanalizace

27. 6. 2025  -  30. 9. 2025
Doksy
Části obce: Doksy

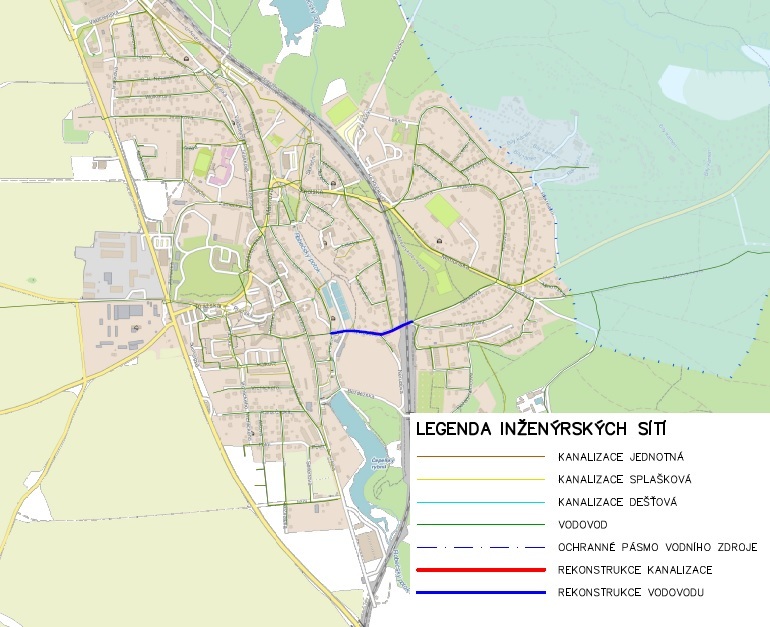

V Doksech, v ulici Nerudova provedeme rekonstrukci poruchového vodovodu z roku 1969 a popraskané, netěsné kanalizace. Stavba je koordinována s městem Doksy, které plánuje svoji investiční akci k rekonstrukci dešťové kanalizace a opravu vozovky v ulici Nerudova.

Doksy, Nerudova - rekonstrukce vodovodu a kanalizace

Více o stavbě:

V uvedené lokalitě se nachází litinový vodovodní řad DN 150 mm z roku 1969. Řad je poruchový.

V části ulici Nerudova se nachází kanalizační stoka KATH DN 300 mm, která byla uvedena do provozu v roce 2008. Zbývající část úseku tvoří kanalizační stoka KA DN 300 mm. Do provozu byla uvedena v roce 1970. Dle kamerové prohlídky vykazuje potrubí praskliny, netěsnosti, místy protispády, chybně napojené přípojky.

Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Doksy se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 170,72 metrů a vodovodu v celkové délce 310,79 metrů.

Rekonstrukce vodovodního řadu bude provedena z potrubí HD-PE 100 RC+ DN/OD160 PN10. Součástí stavby je i přepojení 10 ks vodovodních přípojek a osazení 4ks podzemního hydrantu DN80 (určený pro technické účely).

Kanalizační stoka bude tvořena z kameninového potrubí KATH DN 300 mm. Součástí stavby je i přepojení 7 ks kanalizačních přípojek a osazení 6 ks nových kanalizačních šachet. Součástí rekonstrukce kanalizace je vyvložkování kanalizace pod kolejemi sklolaminátovým rukávcem v délce 20,03 m.

Kapacity:
IO 01 VODOVOD
Vodovodní řad V1
PE-HD 100 RC+ DN/OD 160 PN10
Přepojení navazujících řadů
PE-HD 100 RC+ DN/OD 110 PN10
Vodovodní přípojky v celkovém počtu – 10 ks
PE-HD RC+ PE100 DN/OD 32 PN16, PAS 1075 typ.02
IO 02 Kanalizace
KATH DN 300
Kanalizační přípojky v celkovém počtu – 7 ks
Kanalizační šachty celkovém počtu – 6 ks
Sklolaminátový rukávec tl.6,8 mm – pro KTH DN 300

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 27.06.2025. Vlastní stavební práce začnou 30.06.2025.

Podle smlouvy o dílo má být stavba dokončena do 30. září 2025.

Je to jedna ze staveb pro okres Česká Lípa, kde pro rok 2025 naplánovala SVS celkem 10 staveb v celkovém objemu 115,3 mil. korun bez DPH.
