Dolní Podluží - náhrada vodního zdroje Tolštýn

21. 7. 2023  -  30. 6. 2024
Dolní Podluží

V Dolním Podluží provedeme přepojení vodovodu v Dolním Podluží ze zdroje Tolštýn na zdroj ÚV Chřibská a současně rekonstrukci vodovodních řadů.

Dolní Podluží - náhrada vodního zdroje Tolštýn



Více o stavbě:

Obec Dolní Podluží je převážně zásobena z prameniště Tolštýn. Zbylá část obce je zásobena z vodního zdroje Varnsdorf Lesné. Při nouzových stavech nedostatku vody je část obce zásobena propojem z PE DN 40 z přivaděče ÚV Chřibská do Varnsdorfu. Tento propoj je nekapacitní.

Z uvedených technických důvodů  se SVS rozhodla o přepojení vodovodu.

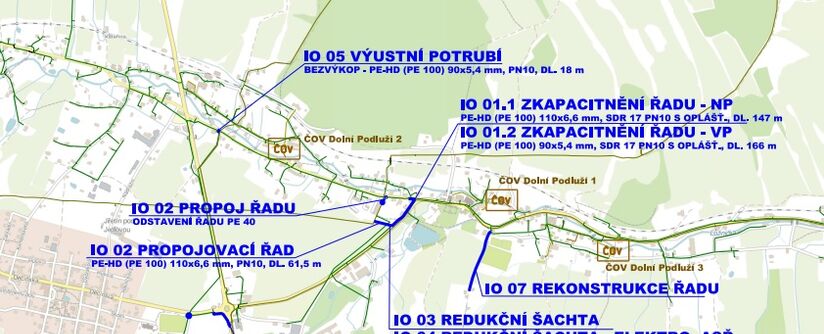

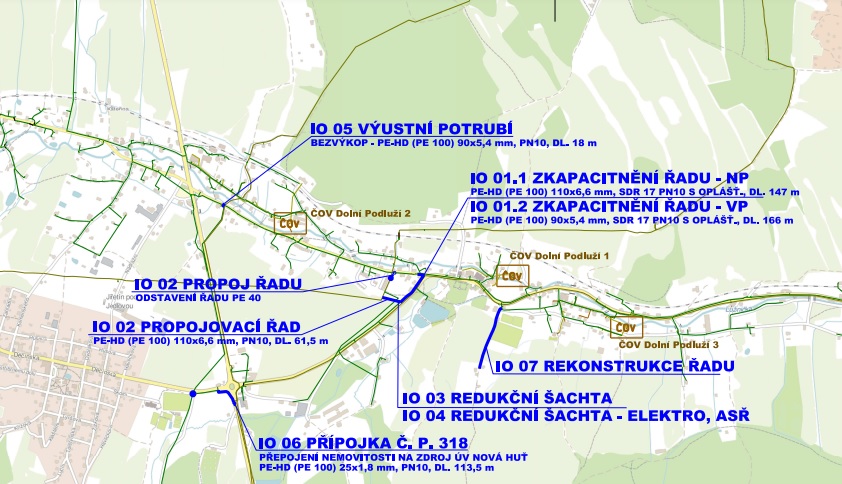

Vodní zdroj Tolštýn bude ponechán jako provozní rezerva pro případ havárie, se zachováním možností okamžitého přepojení spotřebiště na tento zdroj.  Stávající rozváděcí řad OC DN 50 mm bude nahrazen v opačném směru provozovaným zdvojeným řadem PEHD DN/OD 110 v délce 147,5 m pro nižší pásmo a řadem PEHD DN/OD 90 v délce 166 m pro vyšší pásmo. Potrubí povede převážně v souběhu ve společné trase v délce 142,5 m, z toho cca 123,5 m bude prováděno jako horizontální řízený podvrt, do něhož budou společně zatažena obě potrubí. V trase budou přepojeny 4 vodovodní přípojky. Rekonstrukce nového propojovacího řadu bude provedena z PEHD DN/OD 110 v délce 61,5 m z přivaděče ÚV Chřibská-Varnsdorf PE 250 k nové redukční šachtě. Současně bude v místě stávajících odboček na obou koncích odstaven stávající propoj PE 40 mezi přivaděčem a stávajícím rozváděcím řadem LT 100. V podzemní redukční šachtě o vnitřních světlých rozměrech 3x1,5 m se bude rozdělovat nový přívod od ÚV Chřibská (IO 02) na 2 řady pro nižší a vyšší pásmo Dolního Podluží. Na každé výstupní větvi bude zřízena redukce tlaku pro příslušné pásmo a obě budou osazeny měřením průtoku. U podzemní šachty bude vybudován zděný pilíř o rozměrech 2,2x1,8x0,6m ve kterém bude umístěn rozváděč technologie R1 a elektroměrový rozváděč RE. V podzemní šachtě budou umístěna čidla měření tlaků a měření průtoků. Bude provedeno nové výustní potrubí PEHD DN/OD 90 odstaveného stávajícího přivaděče ze zdroje Tolštýn OC 125. Na potrubí bude zřízena armaturní šachta DN 1000 s osazenou zpětnou klakou. Stávající propoj OC 125 na rozváděcí řad LT 100 i odbočka výusti osazeny sekčním uzávěry. V místě výusti bude opravena stávající břehová zeď recipientu/opěrná zeď silnice III/2643. V rámci odstavení přivaděče z vodního zdroje Tolštýn bude zaslepením stávající odbočky zrušen stávající řad LT 80. Pro jedinou na řad napojenou nemovitost bude provedena nová vodovodní přípojka PEHD DN/OD 32 v délce 113,5 m z přívodního řadu ze zdroje ÚV Nová huť. Podchod pod silnicí II/264 bude proveden řízeným horizontálním podvrtem (cca 13 m). Vodoměrná sestava uvnitř objektu bude doplněna o redukční ventil. Stávající litinový řad LT DN 50 mm bude v délce 253 m nahrazen potrubím PEHD DN/OD 90. V délce cca 228,5 m bude prováděno řízeným horizontálním podvrtem. Na řadu budou přepojeny 4 stávající vodovodní přípojky.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 21.07.2023. Vlastní stavební práce již začaly.

Podle smlouvy o dílo má být stavba dokončena do 21. prosince 2023. - termínovým dodatkem posunuto dokončení stavby do 30. června 2024.

Je to jedna ze staveb pro okres Děčín, kde pro rok 2023 naplánovala SVS celkem 28 staveb v celkovém objemu 160,7 mil. korun bez DPH.
