Duchcov, Družby k DDM – rekonstrukce vodovodu a kanalizace

19. 5. 2025  -  31. 7. 2026
Duchcov
Části obce: Duchcov

V Duchcově, v ulici Družby provedeme rekonstrukci  poruchového vodovodu a popraskané kanalizace. Stavba je koordinována s městem Duchcov, které plánuje svoji investiční akci ke kompletní obnově asfaltových vrstev v ulici Družby a se společností GasNet s.r.o.

Duchcov, Družby k DDM – rekonstrukce vodovodu a kanalizace

Více o stavbě:

V ulici Družby se nachází vodovod z LT DN 80 mm. Vodovod byl uveden do provozu v roce 1967. Dále se zde nachází litinový vodovod DN 100 mm, který byl uveden do provozu v roce 1967. Poté se zde nachází litinový vodovod DN 150 mm, který byl uveden do provozu v roce 1934. Vodovod je poruchový. V ulici Teplická se nachází litinový vodovod DN 100 mm, který byl uveden do provozu v roce 1960. Vodovod je poruchový.

V ulici Družby se nachází  kanalizace z BE DN 400 mm. Dle kamerové prohlídky vykazuje kanalizace praskliny, deformaci, korozi, nedostatečný profil šachet aj.

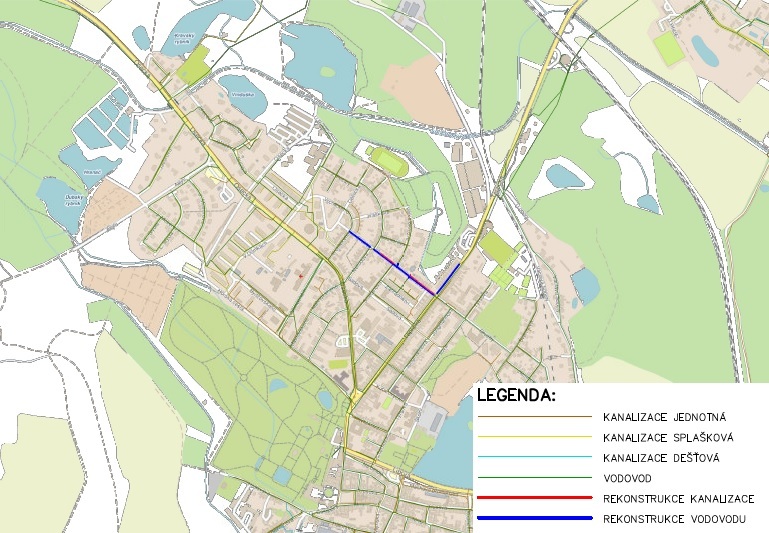

Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Duchcov a společností GasNet s.r.o. se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 178,75 metrů a vodovodu v celkové délce 501,25 metrů.

Rekonstrukce vodovodního řadu „1“ bude provedena z potrubí z LTH DN 150 mm. Rekonstrukce vodovodního řadu „2“ bude provedena z potrubí z LTH DN 80 mm. Rekonstrukce vodovodního řadu „3“ bude provedena z potrubí z LTH DN 100 mm. Součástí stavby je i přepojení vodovodních přípojek a rekonstrukce 1 ks stávajícího podzemního hydrantu.

Rekonstrukce kanalizační stoky „A“  bude provedena z potrubí  KTH DN 400 mm. Rekonstrukce kanalizační stoky „B“  bude provedena z potrubí  KTH DN 300 mm. Součástí stavby je i přepojení kanalizačních přípojek.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 19.05.2025. Vlastní stavební práce začnou 28. kalendářní týden.

Podle smlouvy o dílo má být stavba dokončena do 31.července 2026.

Je to jedna ze staveb pro okres Teplicích, kde pro rok 2025 naplánovala SVS celkem 14 staveb v celkovém objemu 118,2 mil. korun bez DPH.
