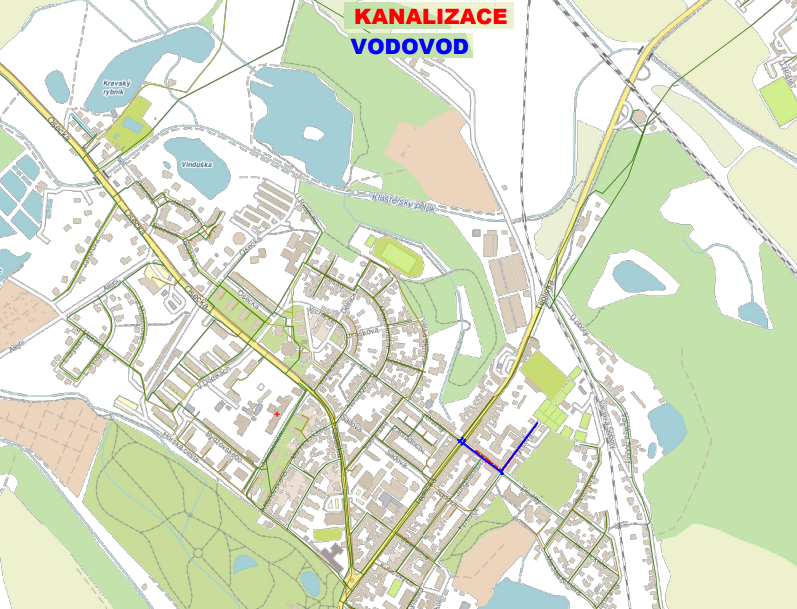

Duchcov, Družby, Tyršova, k tenisu - rekonstrukce kanalizace a vodovodu

7. 3. 2023  -  30. 9. 2024
Duchcov

V Duchcově, v ulicích Družby, Tyršova, k tenisu provedeme rekonstrukci popraskané kanalizace a narušeného vodovodu. Stavba bude probíhat v koordinaci s Povodím Ohře s.p.

Duchcov, Družby, Tyršova, k tenisu - rekonstrukce kanalizace a vodovodu



Více o stavbě:

V ulici Teplická se nachází ocelový vodovod DN 200 mm. Do provozu byl uveden v roce 1995. V ulici Družby po křižovatku s ulicí Tyršova se nachází vodovod, který je tvořen z PE DN 160 mm z roku 1992. Dále se zde nachází litinový vodovod DN 80 mm z roku 1955. V ulici Tyršova k tenisu se nachází litinový vodovod DN 80 mm z roku 1955. Vodovody jsou ve špatném technickém stavu.

V uvedené lokalitě se nachází kanalizace, která je tvořena z KA DN 500 mm z roku 2001, BE DN 400 mm z roku 1958. Dle kamerové prohlídky vykazuje kanalizace praskliny, netěsnosti ve spojích, korozi, kaverny, nedostatečný profil šachet, zkorodovaná stupadla. V ulici Tyršova k tenisu se nachází kanalizace z BE DN  400 mm. Dle kamerové prohlídky je kanalizace špatně uložena, popraskaná, kaverny, místy chybí stěny, koncový úsek je staticky nestabilní.

Z uvedených technických důvodů a s ohledem na koordinaci s Povodím Ohře s.p. se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 351,27 metrů a kanalizace v celkové délce 353,98 metrů.

Rekonstrukce stávajícího vodovodního řadu ,,V1“ v ulici Družby bude provedena z  potrubí LTH DN 150 mm v délce 132,39 m a z LTH DN 80  mm v délce 5,04 m. Rekonstrukce stávajícího vodovodního řadu ,,V2“ v ulici Tyršova bude provedena z potrubí LTH DN 80 mm v celkové délce 162,24m. Rekonstrukce stávajícího vodovodního řadu ,,V3“ podél jihovýchodního okraje křižovatky ulic Teplická a Družby bude provedena z potrubí LTH DN 200  mm v délce 12,76 m a  LTH DN 150 mm v délce 6,05 m. Rekonstrukce stávajícího vodovodního řadu ,,V4“ podél severozápadního okraje křižovatky ulic Teplická a Družby bude provedena z potrubí LTH DN 100 mm v délce 16,90 m. Rekonstrukce stávajícího vodovodního řadu ,,V5“ podél jihozápadního okraje křižovatky v ulicích Teplická a Družby bude provedena z potrubí LTH DN 150 mm v délce 15,89 m.

Rekonstrukce stoky ,,A“ bude provedena z kameninové trouby hrdlové. V úseku ŠA1 až ŠA2 jsou navrženy kameninové trouby DN 400 mm o celkové délce 39,00 m. V úseku ŠA2 až ŠA5 jsou navrženy kameninové trouby DN 300 mm o celkové délce 72,48 m. Celá trasa stoky „A“ je vedena ve své stávající trase a niveletě potrubí. Celková délka stoky bude v délce 111,48 m. Rekonstrukce stoky „B“ bude provedena z kameninové trouby hrdlové DN 300 mm. Převážná část trasy stoky je vedena v nové trase. Jedná se o úsek mezi šachtami ŠB1 až ŠB3. Celková délka stoky bude v délce 92,67 m. Stávající plynovodní řad v této poloze nové trasy kanalizace bude odstaven a zrušen.  Rekonstrukce stoky „C“ bude provedena z kameninové trouby hrdlové DN 300 mm. Celá trasa stoky je vedena ve své stávající trase a niveletě potrubí. Celková délka stoky bude v délce 149,83 m.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 07.03.2023. Vlastní stavební práce začnou 17.04.2023.

Podle smlouvy o dílo má být stavba dokončena do 07. března 2024. - termínovým dodatkem posunuto dokončení stavby do 30. září 2024.

Je to jedna ze staveb pro okres Teplice, kde pro rok 2023 naplánovala SVS celkem 16 staveb v celkovém objemu 131,4 mil. korun bez DPH.
