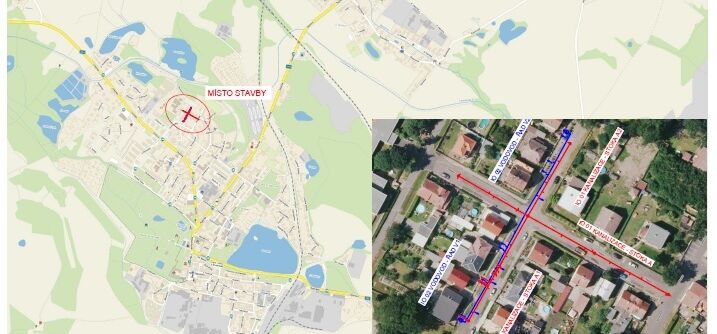

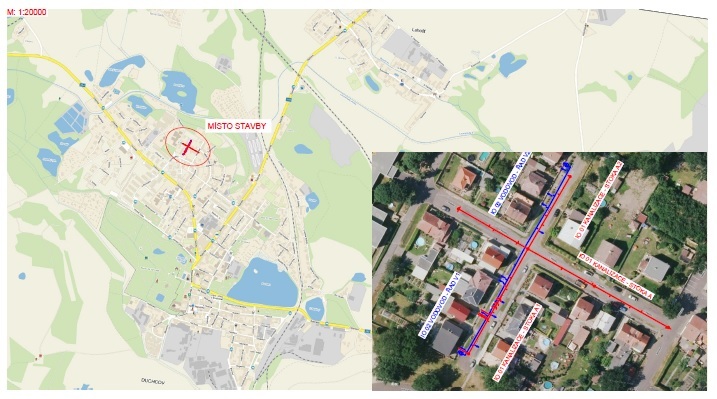

Duchcov, J. Pešaty, 5. května - rekonstrukce kanalizace a vodovodu
V Duchcově, v ulici J. Pešaty a 5.května provedeme rekonstrukci korozivní kanalizace a poruchového vodovodu.

Více o stavbě:
V ulici 5. května se nachází vodovod z PE DN/OD 90 mm. Do provozu byl uveden v roce 1975. Vodovod je poruchový. Dále se zde nachází vodovod z PE DN/OD 110 mm. Do provozu byl uveden v roce 1975. Vodovod je poruchový. V ulici J.Pešaty se nachází vodovod z PE DN/OD 90 mm, který byl uveden do provozu v roce 2002.
V ulici 5. května se nachází kanalizace z KA DN 300 mm, PVC DN 300 mm, BE DN 200 mm. Dle kamerové prohlídky vykazuje kanalizace korozi, chemické narušení, netěsnosti, kaverny aj.
Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 236,5 metrů a vodovodu v celkové délce 114,5 metrů.
Rekonstrukce vodovodního řadu „V1“ bude provedena z potrubí LTH DN 80 mm. Rekonstrukce vodovodního řadu „V2“ bude provedena z potrubí LTH DN 80 mm. Potrubí vodovodních řadů V1 a V2 bude ukládáno do otevřeného paženého výkopu. Součástí objektu stavby je i přepojení všech vodovodních přípojek.
Rekonstrukce kanalizační stoky „A“ bude tvořena z potrubí KTH DN 400 mm, DN 300 mm. Rekonstrukce kanalizační stoky „A1“ bude tvořena potrubí KTH DN 300 mm. Rekonstrukce kanalizační stoky „A2“ bude tvořena z potrubí KTH DN 300 mm. Potrubí kanalizačních stok bude ukládáno do otevřeného paženého výkopu. Součástí stavby je i přepojení všech kanalizačních přípojek.
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 25.03.2025. Vlastní stavební práce začnou v v druhé polovině dubna.
Podle smlouvy o dílo má být stavba dokončena do 25. září 2025.
Je to jedna ze staveb pro okres Teplice, kde pro rok 2025 naplánovala SVS celkem 14 staveb v celkovém objemu 118,2 mil. korun bez DPH.
