Hodkovice n.M., Dlouhý kopec, Poštovská - rekonstrukce kanalizace a vodovodu

27. 6. 2025  -  27. 2. 2027
Hodkovice nad Mohelkou
Části obce: Hodkovice nad Mohelkou

V Hodkovicích nad Mohelkou, v ulici Dlouhý kopec a Poštovská provedeme rekonstrukci korozivní kanalizace a poruchového vodovodu z roku 1885. Stavba je koordinována s městem Hodkovice nad Mohelkou, které plánuje svoji investiční akci k opravě místní komunikace a opěrné zdi Dlouhý Kopec a odvodnění uličních vpustí.

Hodkovice n.M., Dlouhý kopec, Poštovská - rekonstrukce kanalizace a vodovodu

Více o stavbě:

V ulici Dlouhý kopec se nachází vodovodní řad LT DN 70 mm. Do provozu byl uveden v roce 1885. Vodovod je poruchový. V ulici Poštovská se nachází vodvodní řad LT DN 70 mm. Do provozu byl uveden v roce 1885. Vodovod je poruchový.

V ulici Dlouhý kopec a Poštovská se nachází kanalizační stoka KA DN 200 mm, KA DN 300 mm, KA DN 400 mm a ZD čtverec 350. Dle kamerové prohlídky vykazuje kanalizace chemické narušení stoky, korozi, netěsnosti, kaverny, praskliny.

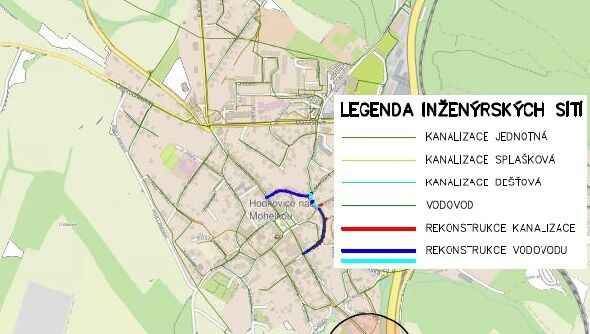

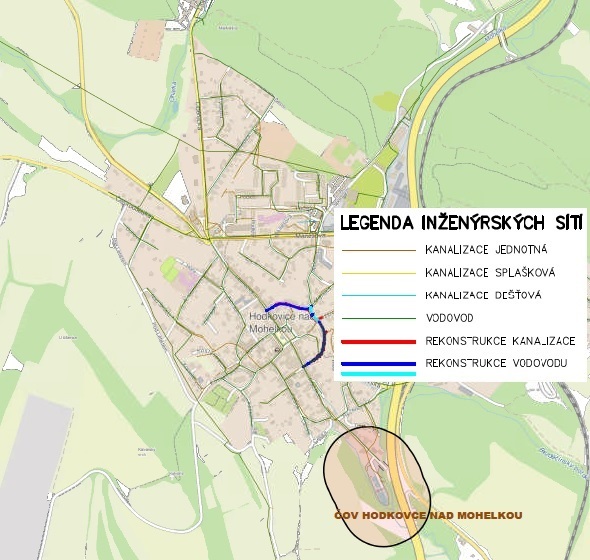

Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Hodkovice nad Mohelkou se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 301,2 metrů a vodovodu v celkové délce 429,3 metrů.

Rekonstrukce vodovodních řadu „V1“ bude provedena z potrubí TLT DN 80 mm. Rekonstrukce vodovodních řadu „V2“ bude provedena z potrubí TLT DN 80 mm. Rekonstrukce vodovodních řadu „V3“ bude provedena z potrubí TLT DN 80 mm. Součástí stavby je i přepojení vodovodních přípojek. Rekonstrukce bude probíhat výměnou stávajících zařízení v otevřeném výkopu.

Rekonstrukce kanalizační stoky „S1“ bude provedena z potrubí PP DN 300 mm, SN16. Rekonstrukce kanalizační stoky „S2“ bude provedena z potrubí PP DN 300 mm, SN16. Součástí stavby je i přepojení kanalizačních přípojek. Rekonstrukce bude probíhat výměnou stávajících zařízení v otevřeném výkopu.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 27.06.2025. Vlastní stavební práce začnou 26.kalendářní týden.

Podle smlouvy o dílo má být stavba dokončena do 27. února 2027.

Je to jedna ze staveb pro okres Liberec, kde pro rok 2025 naplánovala SVS celkem 15 staveb v celkovém objemu 338,7 mil. korun bez DPH.

Příloha
