Hrádek n.N., Turów - zásobení vodou

15. 10. 2024  -  15. 2. 2027
Hrádek n.N.
Části obce: Václavice

V Hrádku nad Nisou provedeme dostavbu přívodních řadů mezi Machnínem a Uhelnou, zvětšení akumulace VDJ Chrastava-Sv. Jan nový, ze kterého se bude rozvádět veškerá pitná voda pro zájmovou oblast.

Hrádek n.N., Turów - zásobení vodou



Více o akci:

Investiční akce řeší posílení ohrožených lokálních zdrojů pitné vody v oblastech, ohrožených těžbou v nedalekém povrchovém hnědouhelném dolu Turów. Jedná se o jeden ze čtyř investičních projektů, které pomohou vypořádat se s dopady sucha v oblastech Hrádecka a Chrastavska v Libereckém kraji.

Projekt řeší výstavbu dopravy vody od ÚV Machnín, v úseku od Chrastavy přes Bílý Kostel nad Nisou, Pekařku a Václavice do vodojemu ÚV Uhelná. Mezi Uhelnou a Václavicemi, současně řeší přívod vody z Uhelné do připravovaného nového vodovodu pro Václavice. Tento projekt je jedním ze čtyř investičních projektů, které pomohou vypořádat se s dopady sucha v oblastech Hrádecka a Chrastavska v Libereckém kraji.

Díky suchu dochází k poklesu hladiny místních zdrojů vody (v důsledku rozšíření těžby v polském ložisku Turów se očekává i zánik některých zdrojů). Řešením je posílení tamních vodních zdrojů a rekonstrukce ÚV Machnín, kde je potřebná kapacita k zajištění dostatečného množství kvalitní pitné vody pro všechny obyvatele v oblasti.

Realizace projektu je klíčovou pro další tři navazující investiční akce související s dodávkou vody do lokality Chrastavska a Hrádecka. Jeden projekt připravuje Severočeská vodárenská společnost a.s. a další dva projekty města Chrastava a Hrádek nad Nisou, které byly připravovány ve spolupráci s SVS:

(I) Rekonstrukce ÚV Machnín (investor: SVS) – Projekt řeší revitalizaci 5 zdrojů vody (4 vrty, 1 gravitace) v prameništi Machnín a rekonstrukci úpravny vody Machnín, kde je potřebná kapacita k zajištění dostatečného množství kvalitní pitné vody pro všechny obyvatele v oblasti.

(II) Vodovod Chrastava, Horní Vítkov (investor: město Chrastava) – Vybudování nového vodovodu pro Horní Vítkov. V současné době jsou obyvatelé obce zásobování ze studní. Je předpokládáno s výpadkem vodních zdrojů, které jsou v těsné blízkosti povrchového dolu Turów – tj. lokalit Hrádek n.N., Grabštejn, Václavice a Horní Vítkov;

(III) Vodovod Hrádek n. N., Václavice (investor: město Hrádek n. N.) - Vybudování nového vodovodu pro obec Václavice. V současné době jsou obyvatelé obce zásobováni ze studní. Je předpokládáno s výpadkem vodních zdrojů, které jsou v těsné blízkosti povrchového dolu Turów – tj. lokalit Hrádek n.N., Grabštejn, Václavice a Horní Vítkov.

Více o stavbě:

Jedná se částečně o zkapacitnění vybraných úseků stávajících a částečně o výstavbu nových přiváděcích řadů mezi Libercem a Hrádkem nad Nisou, rozšíření akumulace VDJ Chrastava – Sv. Jan nový a související úpravy trubních rozvodů v objektech VDJ Bílý Kostel nad Nisou, VDJ Hrádek nad Nisou a ÚV Uhelná.

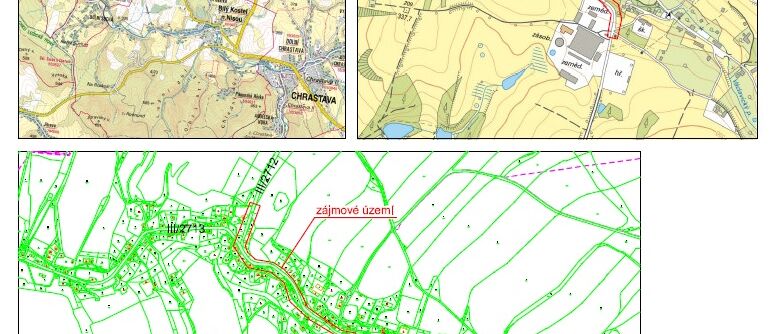

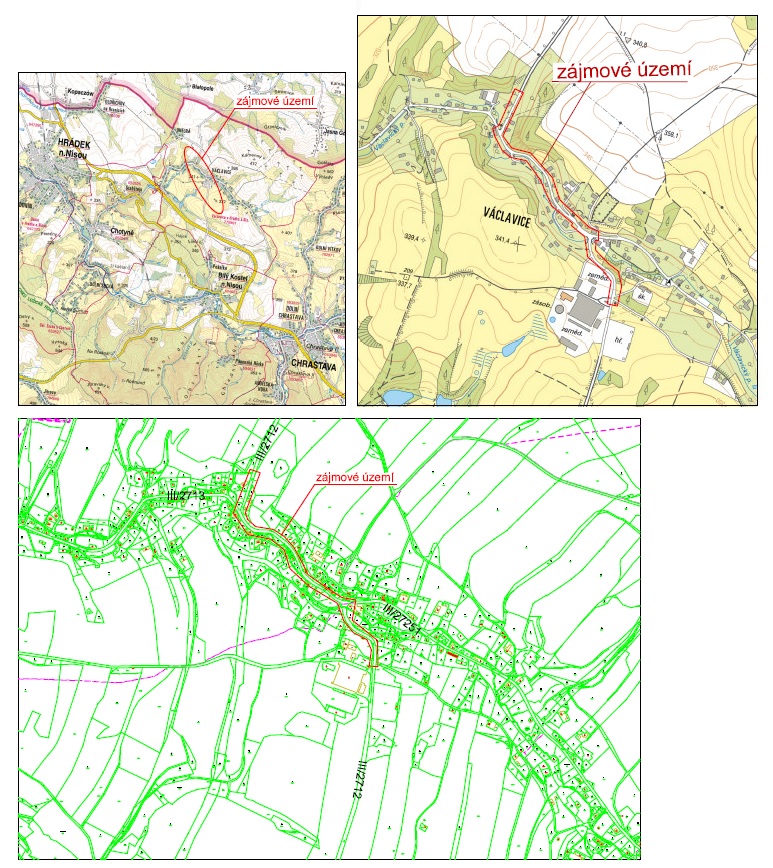

Trasa přivaděčů je rozdělena na 4 úseky:

I. ÚV Machnín – VDJ Chrastava - Sv. Jan nový (výtlak z ÚV Machnín),

II. VDJ Chrastava - Sv. Jan nový – VDJ Bílý Kostel nad Nisou – Pekařka,

III. VDJ Hrádek nad Nisou – ÚV Uhelná,

IV. Pekařka – ÚV Uhelná, vč. souběžného zásobního řadu do Václavic v části trasy.

a.Úsek I

Převážně ve stávající trase bude provedena rekonstrukce stávajícího litinového řadu DN 350 od oplocení areálu ÚV Machnín před most přes Lužickou Nisu v Machníně z tvárné litiny DN 300 s vnitřní cementací a vnější ochranou Zn+Al(Cu) s krycím nátěrem v délce cca 738 m, převážně v otevřeném výkopu. Většina trasy vede v místní asfaltové komunikaci, část zemědělskými pozemky a nezpevněnými plochami a krátký úsek ve vozovce silnice III. třídy. V trase řadu je navržen protlak OC DN 500 pod silnicí v délce 20 m a zasunutí nové chráničky OC DN 500 do stávající chráničky OC DN 600 pod dráhou v délce 20 m.

Za mostem na pravém břehu řeky bude provedena stavební úprava AŠ Machnín (zvětšení šachty + nová stropní deska) a její vystrojení dálkově ovládanými uzávěry jednotlivých větví, vč. nové elektroinstalace as napojením na centrální dispečink.

V rámci rekonstrukce řadu bude položen provizorní povrchový vodovod PEHD DN/OD 110 pro zásobování Kryštofova Údolí a přilehlé části Machnína.

b.Úsek II

Bude provedeno zkapacitnění stávajícího řadu PVC DN/OD 225 ve stávající trase od chrastavského zámečku přes VDJ Bílý Kostel nad Nisou pod osadu Pekařka v délce 2335 m výměnou za potrubí DN 300. Většina trasy bude provedena z tvárné litiny s vnitřní cementací a vnější ochranou Zn+Al(Cu) s krycím nátěrem, část v délce 614 m bude provedena z potrubí se zesílenou vnější ochranou (opláštěním z extrudovaného PEHD). Téměř celá trasa vede zemědělskými pozemky, 2x překopem kříží obslužnou asfaltovou komunikaci, ve stávající 35 m dlouhé chráničce OC DN 600 podchází silnici I/35 a souběžnou obslužnou asfaltovou komunikaci a 2x podchází vodoteč. V trase řadu bude dále provedena rekonstrukce a zahloubení stávající odbočky PE 110 do VDJ Bílý Kostel nad Nisou z PEHD DN/OD 110 v délce 18,5 m.

V rámci rekonstrukce bude po úsecích pokládán provizorní povrchový vodovod PEHD DN/OD 160, který bude zajišťovat dopravu vody do Chotyně a Hrádku nad Nisou stávajícím navazujícím přívodním řadem.

V armaturní komoře VDJ Bílý Kostel nad Nisou bude z PEHD provedeno přestrojení přítokového potrubí, vč. osazení regulačního ventilu a průtokoměru s napojením na centrální dispečink.

c.Úsek III

Bude provedena výměna stávajícího potrubí AC DN 200 a PVC DN/OD 225 za potrubí z tvárné litiny DN 200 s vnitřní cementací a vnější ochranou Zn+Al(Cu) s krycím nátěrem v celkové délce 3350 m, z toho 1759 m ve stávající trase (1170 m s likvidací stávajících azbestocementových trub) a 1600 m v  trase nové. Řad vede převážně zemědělskými pozemky a nezpevněnými pozemky a cca 645 m nové trasy v místní asfaltové komunikaci. Na stávající odbočce zásobního řadu OC DN 100 do Oldřichova na Hranicích u pískovny bude provedena nová armaturní šachta s osazeným redukčním ventilem a vodoměrem a před osadou Uhelná bude na nový řad přepojen stávající zásobní řad PE DN/OD 63.

Po úsecích bude pokládán provizorní povrchový vodovod PE 160, který bude zajišťovat kontinuální zásobování stávajících odboček v trase řadu a dopravu vody z ÚV Uhelná do VDJ Hrádek nad Nisou.

Bude provedeno částečné přestrojení trubních rozvodů v armaturní komoře VDJ Hrádek nad Nisou s výjimkou odběrného potrubí do DTP, přepadu a výpustí akumulace. Nové trubní rozvody z nerezové oceli (přítok od Chrastavy přes Chotyni, přítok od Uhelné a odtoky do HTP a do Grabštejna včetně jejich propojů). Na přítocích budou osazeny regulační ventily, na odběr do HTP redukční ventil a do Grabštejna všechny větve průtokoměry. Stávající přívod od Chrastavy přes Grabštejn bude zrušen. Dále bude provedena kompletní demontáž stávajících a instalace nových obslužných lávek. Bude provedena nezbytná nová provozní elektroinstalace a ASŘ, s napojením na centrální dispečink. Práce v AK VDJ si před objektem VDJ vynutí zřízení dočasného propoje mezi přívodním řadem od Uhelné a zásobním řadem pro HTP.

d.Úsek IV

Jedná se o nový řad z tvárné litiny DN 300 v celkové délce 4952 m mezi osadou Pekařka a ÚV Uhelná a propoj v délce 2,5 m z tvárné litiny DN 200 na navazující řad PVC 225. Většina trasy bude provedena z tvárné litiny s vnitřní cementací a vnější ochranou Zn+Al(Cu) a krycím nátěrem, část z předizolovaného potrubí s s plášťovou troubou z nerezu (61 m), resp. z PEHD (27,5 m). Úsek v silnici III. třídy je částečně navržen do souběhu s připravovanými rozváděcími řady vodovodu Václavice. V koncovém úseku přivaděče, převážně po zemědělských pozemcích a zčásti v silnici III. třídy bude do souběhu položen zásobní řad pro Václavice z PEHD DN/OD 110 v délce 130,5 m. Většina trasy vede po zemědělských pozemcích podél stávajících komunikací, část trasy v intravilánu Václavic je vedena silnicí III. třídy a úsek v osadě Pekařka místní komunikací. V úsecích v extravilánu bude provedeno křížení komunikací 6 protlaky OC DN 500 v celkové délce 66,5 m, 2 protlaky OC DN 200 v celkové délce 19 m a křížení silničních propustků 3 protlaky v celkové délce 8 m a 1 protlakem OC DN 200 v délce 4 m. Křížení silnice I/35 je řešeno zavěšením předizolovaného potrubí s nerezovým opláštěním pod most 2712-1A na silnici III. třídy.

Ve strojovně ÚV Uhelná nový přívod vody od Liberce vyžaduje přestrojení trubních rozvodů. Jedná se o nový přívod do akumulace s regulačním ventilem, jeho pokračování do spotřebiště, přemístěný přívod od stávajícího vrtu, odběr z akumulace a alternativní plnění akumulace od Hrádku nad Nisou, všechny s osazenými průtokoměrem, a propoje na stávající ATS Uhelná, všechna potrubí z nerezové oceli. V suterénu (strojovně) ÚV bude provedena nová elektroinstalace a ASŘ s napojením na centrální dispečink, vč. nového elektrorozvaděče v 1. NP.

Rekonstrukce silnice III/2712

V trase úseku IV, vedené v silnici III/2712, bude provedena na celou šířku komunikace (5–5,5 m) kompletní obnova konstrukce vozovky v celkové délce cca 915 m (4540 m2) , vč. opravy stávajících propustků, a dále obnova navazujících asfaltových vrstev v celkové ploše 472 m2.

Zvětšení akumulace VDJ Chrastava – Sv. Jan nový

Přístavba třetí komory akumulace jako nádrže o užitném objemu 650 m3. Potrubí z nádrže bude přes novou samostatnou armaturní komoru vyvedeno kolektorovou chodbo 1,2x2 m do stávající manipulační komory, kde budou doplněny trubní stávající rozvody tak, aby byla možná rovnocenná manipulace nově pro všechny tři komory. Žebříky, zábradlí a manipulační lávky budou provedeny z nerezu s kompozitními výplněmi.  Čelní přizděná stěna nádrže bude navazovat na stávající a bude k ní přistavěn vstupní prostor do nové akumulace. Nové objekty budou monolitické železobetonové. Bude demontováno stávající PVC opláštění stávajících akumulací. Tepelná izolace čelní a boční stěny nové akumulace a čelní stěny stávajících akumulací budou zakryty odvětrávanou fasádou z cementotřískových desek s vlastní nosnou konstrukcí. Koruna těchto stěn bude osazena nerezovým zábradlím. Násyp zbývajících stran objektu bude navazovat na stávající. Pro přejezd stavebních strojů bude nutné zesílení stropu podzemní části stávající armaturní komory železobetonovou ztužující deskou cca 7,3x4,4 m. Při dokončení výstavby bude provedena zatravňovací dlažba od brány areálu ke vstupu do nové manipulační komory (cca 200 m2), částečně jako náhrada stávající asfaltové plochy mezi bránou a stávajícím vstupem do objektu. Mezi novou armaturní komorou a šachtou na stávajícím odpadu z VDJ bude položeno potrubí odpadu z nové akumulace PEHD DN/OD 280. Trubní rozvody budou provedeny z nerezové oceli, vč. dvou manipulačních lávek. Bude provedena kompletní elektroinstalace vč. staré části vodojemu a nového elektrorozvaděče.

Investorem stavby je SVS. Financování realizace výše uvedené investiční akce je zajištěno z Fondu Turów Libereckého kraje, dále pak z Národního programu Životní prostředí.  Stavba byla zahájena protokolárním předáním staveniště 15.10.2024. Vlastní stavební práce začnou 04.11.2024.

Podle smlouvy o dílo má být stavba dokončena do 15. února 2027.
