Hrob, Košťany - opatření na kanalizaci
V Košťanech, v Hrobě provedeme opatření na nekapacitní kanalizaci.
Více o stavbě:
V uvedené lokalitě se nachází k zahlcování stok při deštích a tím zpětnému nátoku do přilehlých nemovitostí. V Hrobě se nachází nekapacitní potrubí KT DN 300 mm před OK Hrob15. Jedná se o úsek od spojné šachty v ul. Teplická (spojení potrubí 2x KT 400) k OK. Dále též nekapacitní odlehčovací potrubí KT DN 300 mm z OK do potoka.

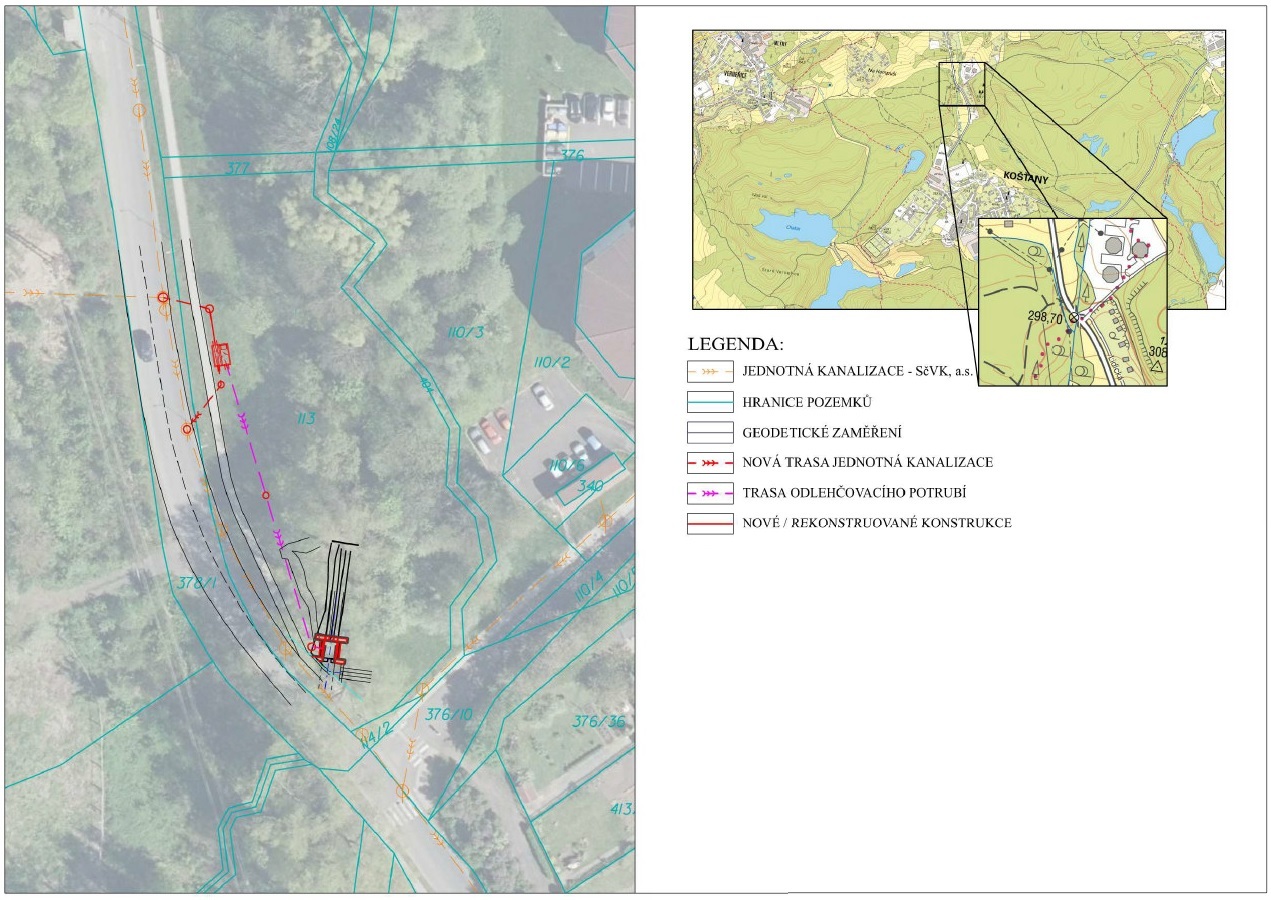

Provedeme rekonstrukci stávající odlehčovací komory (OK 15). Na této odlehčovací komoře bude provedena úprava výšky přelivné hrany a osazení vřetenového hradítka. Dále dojde k vybudování nové odlehčovací komory v obci Košťany, a to včetně napojení na stávající kanalizační síť, odlehčovacího potrubí a úpravy koryta Sviního potoka. V rámci napojení na stávající kanalizační síť dojde k rekonstrukci dvou stávajících šachet a dobudování několika nových šachet. Ze spojné šachty bude vybudován nový úsek kanalizace KA DN 600 mm až do odlehčovací komory v délce 14 metrů. Kde je umístěný redukovaný úsek z profilu DN 600 na DN 300. Jako odtok z odlehčovací komory zpět do stávající kanalizační sítě je navrženo potrubí KA DN 300 mm v délce 13 metrů. Odlehčovací potrubí je navrženo z materiálu KA DN 500 mm v délce 51 metrů.
- Kapacity:
- IO 01 ODLEHČOVACÍ KOMORA - k.ú. STŘELNÁ
- IO 01.1 Objekt odlehčovací komory
- IO 01.2 Kanalizační potrubí
- Kamenina (DN/ID) 600, d725x62,5, C 160, spoj K
- Kamenina (DN/ID) 300, d355x27,5, C 160, spoj K
- IO 01.3 Odlehčovací potrubí do recipientu
- Kamenina (DN/ID) 500, d609x54,5, C 160, spoj K
- IO 02 ÚPRAVA KORYTA SVINÍHO POTOKA
- IO 03 REKONSTRUKCE STÁVAJÍCÍ ODLEHČOVACÍ KOMORY
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 24.11.2025. Vlastní stavební práce začnou 01.12.2025.
Podle smlouvy o dílo má být stavba dokončena do 24. srpna 2026.
Je to jedna ze staveb pro okres Teplice, kde pro rok 2025 naplánovala SVS celkem 14 staveb v celkovém objemu 118,2 mil. korun bez DPH.
