Hrobčice, Mukov, zdroj Bílina II – posílení zdroje

22. 4. 2024  -  31. 12. 2025
Hrobčice
Části obce: Mukov

V obci Mukov, jenž je částí obce Hrobčice provedeme posílení stávajícího vodního zdroje Bílina II.

Hrobčice, Mukov, zdroj Bílina II – posílení zdroje



Více o stavbě:

Zdroj Bílina II je tvořen dvěma na sebe navazujícími gravitačními štolami a nevyužívanou studnou. Jímání bylo vybudováno v roce 1930, studna později. Voda je jímána pouze štolami a v letním období dochází ke snížení hladiny podzemní vody a s tím spojenému vysychání zdroje.

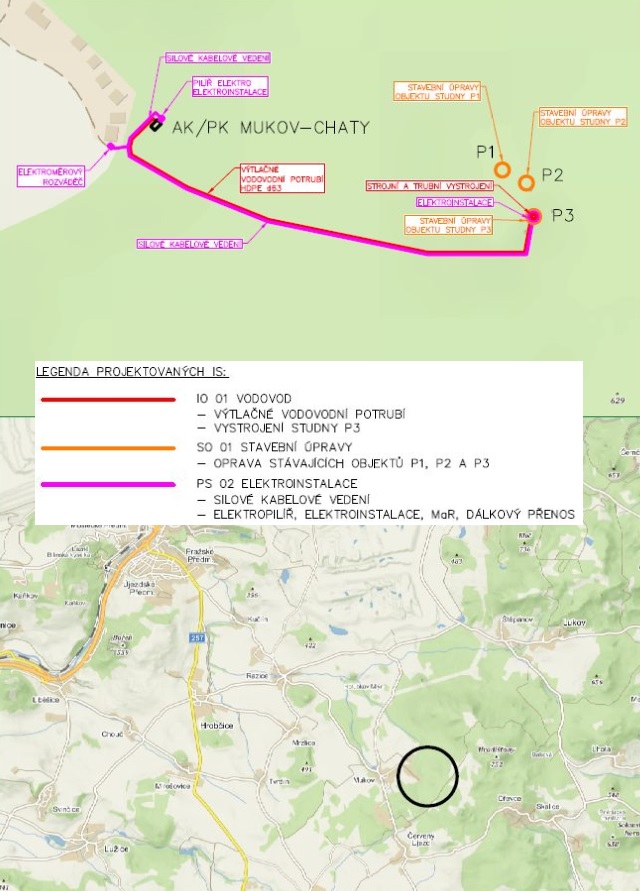

Z uvedených technických důvodů se SVS rozhodla o provedení výstavby vodovodního výtlaku v celkové délce 444,4 metrů.

Provedeme výstavbu vodovodního výtlaku, jeho napojení do studny P3 a objektu PK/AK Mukov-chaty. Výtlačný vodovodní řad bude proveden z vodovodního potrubí HDPE PE100 RC DN/OD 63x5,8 mm. Dodávka vody v potrubí bude zajištěna pomocí ponorného čerpadla. Výtlak ve studni P3 začíná před objektem ve vzdálenosti cca 0,5 m od objektu. Napojení do akumulace bude provedeno přes jádrový vrt o průměru 150 mm se zatěsněním segmentovým pryžovým těsněním. Napojení výtlaku do akumulace bude provedeno nad stávající maximální hladinu vody v akumulaci. Potrubí do hloubky 1,3 m pod terénem bude tepelně izolováno v tl. 80 mm.

Kapacity:

  • IO 01 VODOVOD
    • vodovodní výtlačný řad 1 – HDPE PE100 RC DN/OD 63x5,8 mm.
  • SO 01 STAVEBNÍ ÚPRAVY
    • stavební úpravy na objektu stávající studny P1
    • stavební úpravy na objektu stávající studny P2
    • stavební úpravy na objektu stávající studny P3
  • PS 01 VYSTROJENÍ STUDNY P3
    • trubní a strojní vystrojení stávající studny zajišťující čerpání podzemní vody
  • PS 02 ELEKTROINSTALACE
    • zřízení elektroměrového pilíře, přípojky NN pro stávající objekt PK/AK Mukovchaty,
    • přípojku N pro stávající objekt studny P3,
    • stavební a technologickou elektroinstalaci ve stávajícím objektu PK/AK Mukovchaty,
    • stavební a technologickou elektroinstalaci pro stávající objekt studny P3,
    • položení ovládacího vedení mezi PK/AK Mukov-chaty a studnou P3.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 22.04.2024. Vlastní stavební práce začnou 25. kalendářní týden.

Podle smlouvy o dílo má být stavba dokončena do 22. září 2024. - termínovým dodatkem posunuto dokončení stavby do 31. prosince 2025.

Je to jedna ze staveb pro okres Teplice, kde pro rok 2024 naplánovala SVS celkem 18 staveb v celkovém objemu 148,9 mil. korun bez DPH.

Příloha
