Jablonec n.N., Kokonín - rekonstrukce vodojemu Zákoutí a přívodního řadu

11. 7. 2024  -  11. 11. 2026
Jablonec n.N.
Části obce: Kokonín

V Jablonci nad Nisou, místní části Kokonín provedeme rekonstrukci vodojemu Zákoutí a přívodního řadu z roku 1976.

Jablonec n.N., Kokonín - rekonstrukce vodojemu Zákoutí a přívodního řadu



Více o stavbě:

V uvedené lokalitě se nachází přívodní řad, který přivádí pitnou vodu z vodojemu Jablonec nad Nisou - Vrkoslavice - U Buku do vodojemu Jablonec nad Nisou – Kokonín – Zákoutí. Jedná se o litinový přívodní řad DN 100 mm. Do provozu byl uveden v roce 1976. Vodojem Jablonec nad Nisou – Kokonín - Zákoutí sestává ze dvou samostaných podzemních akumulačních komor o objemu  2*65 m3 a armaturní komory.  Vodojem Zákoutí zásobuje pitnou vodou místí části Kokonína – Dobrá Voda.

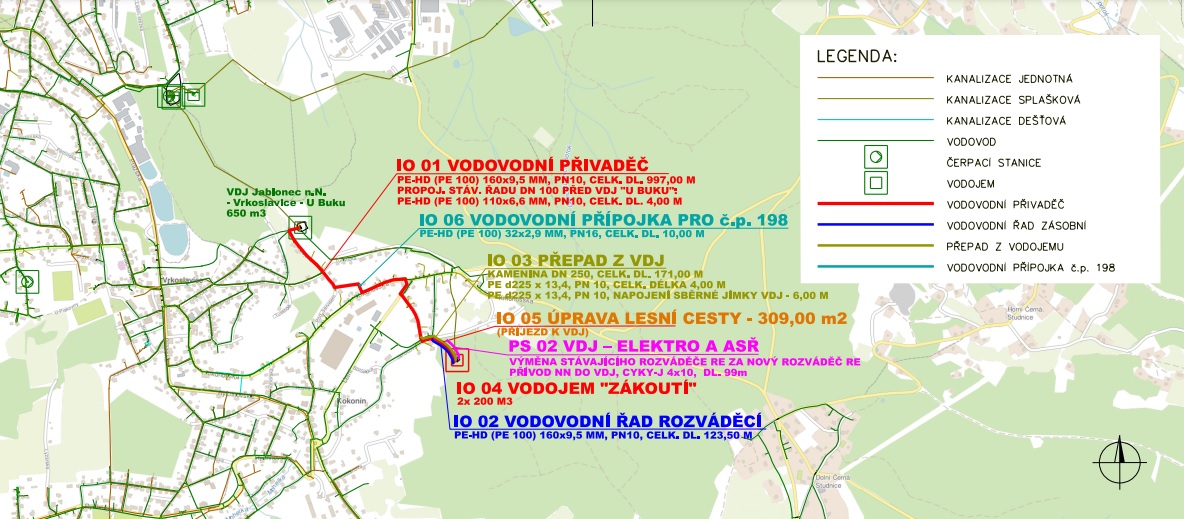

V rámci rekonstrukce pro zajištění dostatečného množství pitné vody pro oblast části obce Kokonín včetně souvisejících rozvojových ploch bude vybudován nový vodojem Zákoutí o objemu 2*200 m3 a nový vodovodní přivaděč z VDJ U Buku do tohoto nového VDJ Zákoutí. Dále bude provedena rekonstrukce rozváděcího řadu z VDJ Zákoutí až do ulice Jahodová a přepad z VDJ Zákoutí do ul. Malinová. Nový vodovodní přivaděč bude proveden z potrubí PE100 RC v délce 997,00 m. Součástí řadu bude i propojení stávajícího přivaděče do VDJ Zakoutí „starý“ DN 100 před vodojemem U Buku. Toto propojení bude provedeno z potrubí PE100 RC. Vodovodní řad rozváděcí bude proveden z potrubí PE 100RC d160x9,5 mm. Přepad z VDJ Zákoutí bude proveden z potrubí KTH DN 250 a z potrubí PE d225x13,4, PN 10. Součástí přepadu z VDJ je i napojení sběrné jímky ve VDJ z potrubí PE d225x13,4, PN10. Součástí stavby je i nová přípojka nn/přívod nn kabelem CYKY-J 4x10 do nového VDJ Zákoutí v délce 99 m a úprava stávající příjezdové lesní cesty. Součástí rekonstrukce bude i nová vodovodní přípojka pro objekt č.p. 198, který se nachází v trase vodovodního přivaděče. Po dokončení nového VDJ bude zbourán VDJ stávající a přepojen.

Kapacity:

  • IO 01 Vodovodní přivaděč: PE 100RC d160x9,5 mm,
  • Propojení stáv. řadu: PE 100RC d110x6,6 mm,
  • IO 02 Vodovodní řad rozváděcí: PE 100RC d160x9,5 mm,
  • IO 03 Přepad z VDJ: KTH DN 250, PE d225x13,4, PN 10,
  •  Napojení sběrné jímky: PE d225x13,4, PN 10,
  • IO 04 VDJ 2 x 200 m3
  • IO 05 Úprava lesní cesty (příjezd k VDJ): zastavěná plocha 309 m2
  • IO 06 Vodovodní přípojka č.p. 198: PE 100RC d32x2,8 mm,
  • IO 07 Bourání stávajícího vodojemu, rušení stávajících pramenišť

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 11.07.2024. Vlastní stavební práce začnou v následujících dnech (ve 30. kalendářním týdnu).

Podle smlouvy o dílo má být stavba dokončena do 11. listopadu 2026.

Je to jedna ze staveb pro okres Jablonec nad Nisou, kde pro rok 2024 naplánovala SVS celkem 8 staveb v celkovém objemu 78,9 mil. korun bez DPH.
