Jablonec n/N, Střelecká, Květinová, Pivovarská - rekonstrukce kanalizace a vodovodu

10. 5. 2023  -  30. 9. 2024
Jablonec n/N

V Jablonci nad Nisou, v ulici Střelecká, Květinová, Pivovarská provedeme rekonstrukci kanalizace z roku 1968 a poruchového vodovodu. Stavba je koordinována se společností GasNet, která plánuje svoji investiční akci.

Jablonec n/N, Střelecká, Květinová, Pivovarská - rekonstrukce kanalizace a vodovodu

Více o stavbě:

V ulici Střelecká se nachází litinový vodovod DN 80 mm. Do provozu byl uveden v roce 1925. Vodovod je poruchový. Dále se zde nacházejí vodovodní litinové řády DN 60 mm z roku 1925 a DN 150 mm z roku 1970. V ulici Souběžná se nachází  litinový vodovod DN 80 z roku 1922. V ulici Květinová se nachází litinový vodovod DN 200 mm z roku 1962 a ocelový vodovod DN 150 mm z roku 1962. V ulici Pivovarská se nachází litinový vodovod DN 80 mm. Do provozu byl uveden v roce 1925.

V ulici Střelecká se nachází kanalizace z ZBT DN 400 mm. Do provozu byla uvedena v roce 1968. Dále se zde nachází kanalizace KA DN 400 mm. V ulici Souběžná se nachází kanalizace BE vejce 600/900.

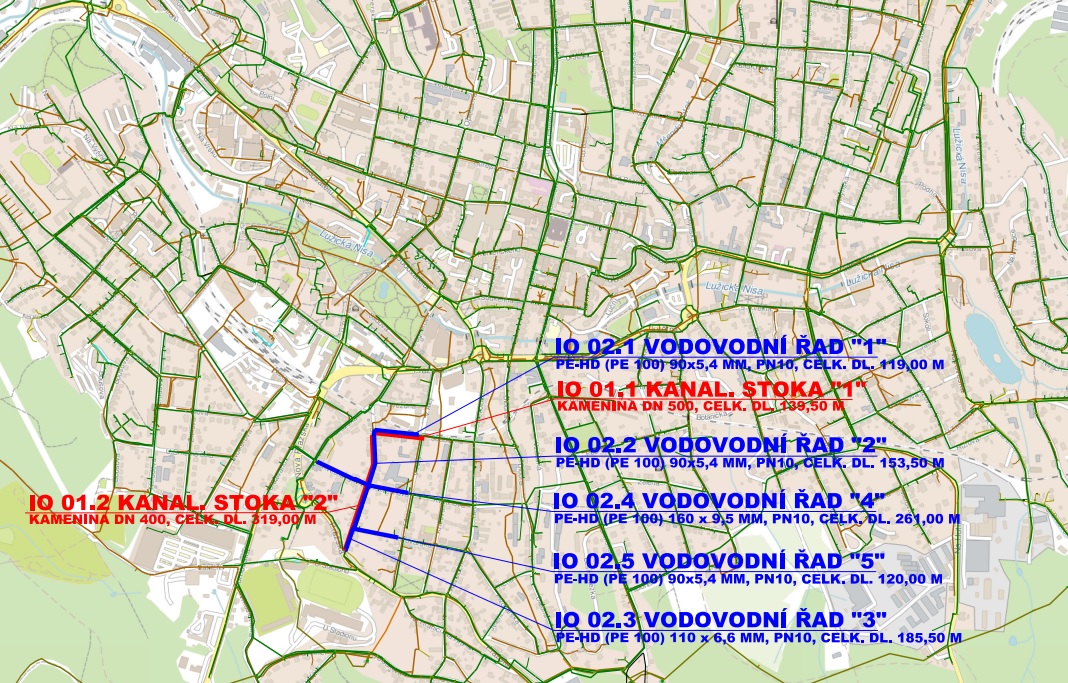

Z uvedených technických důvodů a s ohledem na koordinaci s investicí společnosti GasNet se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 839 metrů a kanalizace v celkové délce 458,5 metrů.

Rekonstrukce vodovodního řadu bude provedena v celé délce z potrubí PE 100RC d90, d110 a d160. Součástí stavby bude i přepojení všech stávajících vodovodních přípojek z přilehlých nemovitostí. Provádění rekonstrukce vodovodních řádů se předpokládá otevřeným výkopem. V úsecích trasy, kde bude rekonstrukce vodovodního řadu prováděna v souběhu s rekonstrukcí kanalizace, bude potrubí uloženo do společného výkopu. Na trase zrekonstruovaných vodovodních řadů se budou vyskytovat dva podzemní hydranty.

Rekonstrukce kanalizace bude provedena z kameninových trub hrdlových DN 400 mm, DN 500 mm. Součástí stavby bude i přepojení všech stávajících kanalizačních přípojek z přilehlých nemovitostí a ze stávajících uličních vpustí. V celé délce rekonstrukce kanalizačních stok se předpokládá provádění otevřeným výkopem. V úsecích trasy, kde bude rekonstrukce kanalizace prováděna v souběhu s rekonstrukcí vodovodních řadů, bude potrubí uloženo do společného výkopu.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 10.05.2023 . Vlastní stavební práce začnou 29.05.2023.

Podle smlouvy o dílo má být stavba dokončena do 30. září 2024.

Je to jedna ze staveb pro okres Jablonec nad Nisou, kde pro rok 2023 naplánovala SVS celkem 10 staveb v celkovém objemu 74,4 mil. korun bez DPH.
