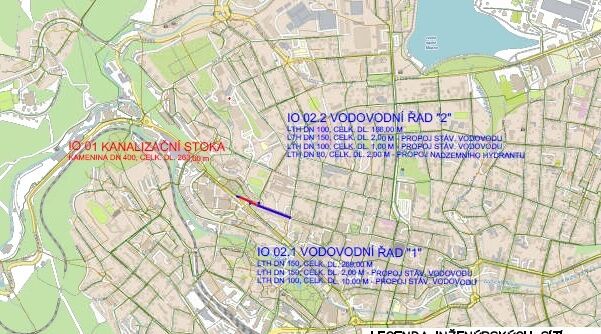

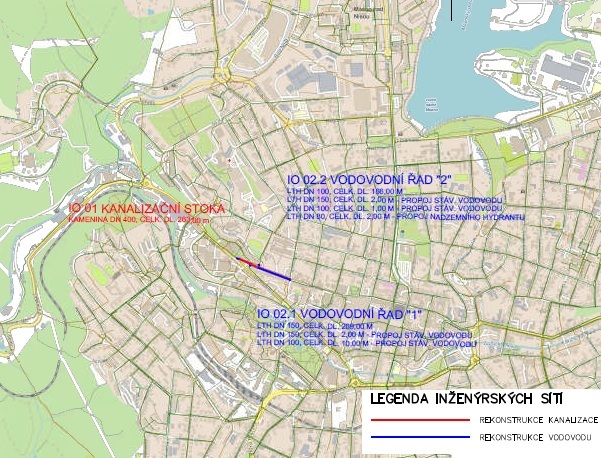

Jablonec nad Nisou, Liberecká - rekonstrukce vodovodu a kanalizace
V Jablonci nad Nisou, v ulici Liberecká provedeme rekonstrukci vodovodu a kanalizace. Stavba je koordinována s firmou GasNet s.r.o., která plánuje svoji investiční akci k rekonstrukci komunikací.
Více o stavbě:
V uvedené lokalitě se nachází vodovodní řad LT DN 150 mm. Do provozu byl uveden v roce 1980. Vodovod je poruchový. Dále se zde nachází litinový vodovod DN 100 mm. Do provozu uveden v roce 1968. Vodovod je poruchový.
V uvedené lokalitě se nachází kanalizační řad KA DN 300 mm a BE DN 350 mm. Potrubí je popraskané, jsou zde netěsné spoje a šachty jsou ve špatném stavu. Dále pokračuje kanalizační řad BE DN 400 mm a BE DN300/450 mm. Část potrubí do ulice Rýnovické BE DN 420/520 mm je ve špatném stavu.
Z uvedených technických důvodů a s ohledem na koordinaci s investicí firmy GasNet s.r.o. se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 263 metrů a vodovodu v celkové délce 435 metrů.
Rekonstrukce vodovodu bude provedena z materiálu LTH DN 150 mm a LTH DN 100 mm. Přepojeno bude celkem 6 ks vodovodních přípojek. Vodovodní řady budou umístěny částečně i v nových trasách tak, aby potrubí obou vodovodů a kanalizace bylo v potřebných místech uloženo v souběhu a aby se nově zrekonstruovaný vodovodní řad „1“ vyhnul stáv. jehličnatému stromu.
Kanalizace bude tvořena z KTH DN 400 mm. Rekonstrukce proběhne včetně přepojení 34 ks kanalizačních přípojek.
Kapacity:
Kanalizace
- Kanalizační stoka – rekonstrukce
- KTH DN 400
- Přepojení přípojek 34 ks
- Propojení stáv. kanalizace:
- (KTH DN 300)
- (KTH DN 400)
Vodovod
- Vodovodní řad „1“ – rekonstrukce
- LTH 150
- Přepojení přípojek 6 ks
- Propojení stáv. řadů:
- (LT 150)
- (LT 100)
- Vodovodní řad „2“ – rekonstrukce
- LTH 100
- Propojení stáv. řadů:
- (LT 150)
- (LT 100)
- Propojení nadz. hydrantu:
- (LT 80)
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 13.04.2026. Vlastní stavební práce začnou 15.04.2026.
Podle smlouvy o dílo má být stavba dokončena do 13.12.2026.
Je to jedna ze staveb pro okres Jablonec nad Nisou, kde pro rok 2026 naplánovala SVS celkem 17 staveb v celkovém objemu 271,8 mil. korun bez DPH.
