Jablonec nad Nisou, Pasecká, Mlýnská – rekonstrukce kanalizace a vodovodu
V Jablonci nad Nisou, v ulici Pasecká a Mlýnská provedeme rekonstrukci kanalizace a vodovodu. Stavba je koordinována s městem Jablonec nad Nisou, které plánuje svoji investiční akci ke kompletní rekonstrukci komunikace a v koordinaci se společností Gasnet, která plánuje svoji investiční akci k rekonstrukci plynovodu.
Více o stavbě:

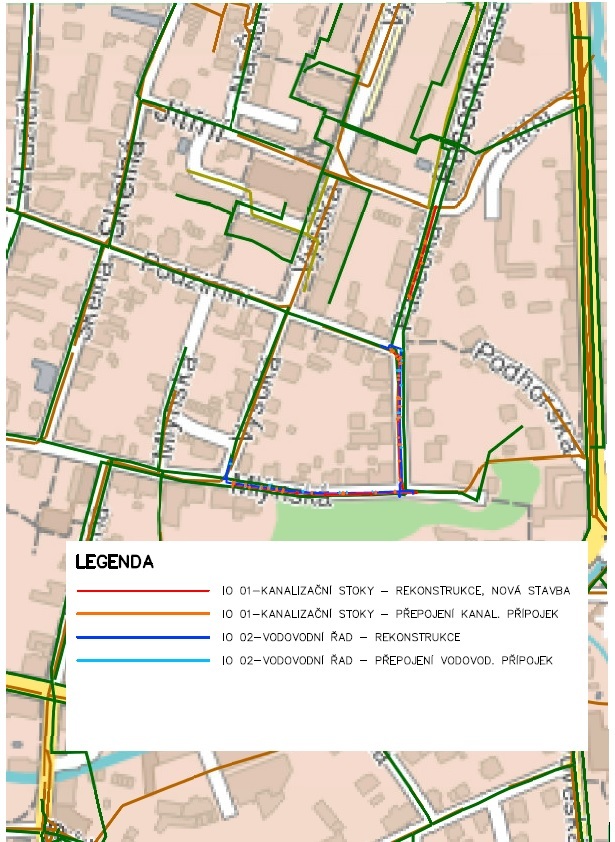

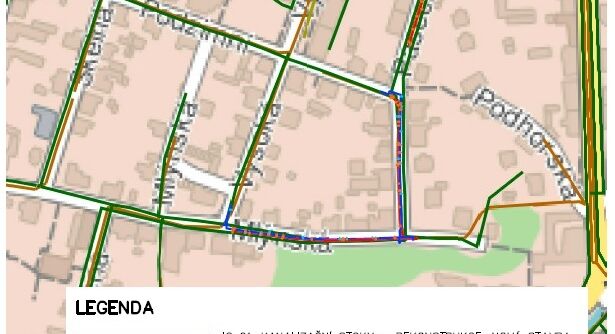

V ulici Pasecká se nachází vodovod PE 110 mm. V ulici Pasecká a Mlýnská se nachází vodovod LT DN 300 mm. V ulici Mlýnská se nachází LT DN 80 mm, LT DN 100 mm.
V ulici Pasecká a Mlýnská se nachází kanalizace z BE 300/450 a BE 420/520.
Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Jablonec nad Nisou a se společností GasNet se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 290,5 metrů a vodovodu v celkové délce 239,0 metrů.
Rekonstrukce vodovodního řadu „1“ bude provedena z potrubí LTH DN 100 mm. Součástí stavby je i přepojení 16 ks vodovodních přípojek. Rekonstrukce vodovodu je v celém rozsahu navrhována v hloubkách stávajících řadů.
Rekonstrukce kanalizační stoky „1“ bude provedena z potrubí KTH DN 300 mm. Rekonstrukce kanalizační stoky „2“ bude provedena z potrubí KTH DN 300 mm. Rekonstrukce kanalizační stoky „3“ bude provedena z potrubí KTH DN 300 mm. Navrhovaná kanalizace v části ulice Mlýnská (před křižovatkou s ul. Vysoká) a v části ul. Pasecká (v křižovatce s ul. Podzimní) bude oproti stávajícímu stavu zahloubena. Součástí stavby je i přepojení kanalizačních přípojek
Kapacity:
- IO 01.1 Kanalizační stoka „1“
- Kamenina DN 300 tř. 160, 15 ks přípojek
- IO 01.2 Kanalizační stoka „2“
- Kamenina DN 300 tř. 160, 20 ks přípojek
- IO 01.3 Kanalizační stoka „3“
- Kamenina DN 300 tř. 160, 9 ks přípojek
- IO 02.1 Vodovodní řad „1“
- LTH DN 100,
- Propoj. stáv. řadů a hydrantu H1:
- LTH DN 80
- PE d63x5,8
- 16 ks přípojek
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 18.03.2026.
Vlastní stavební práce začnou v 17. kalendářním týdnu.
Podle smlouvy o dílo má být stavba dokončena do 18. listopadu 2026.
Je to jedna ze staveb pro okres Jablonec nad Nisou, kde pro rok 2026 naplánovala SVS celkem 17 staveb v celkovém objemu 271,8 mil. korun bez DPH.
