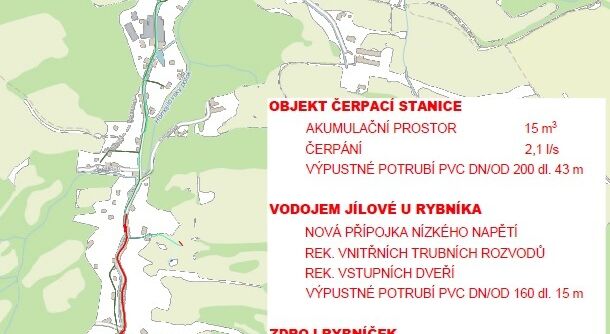

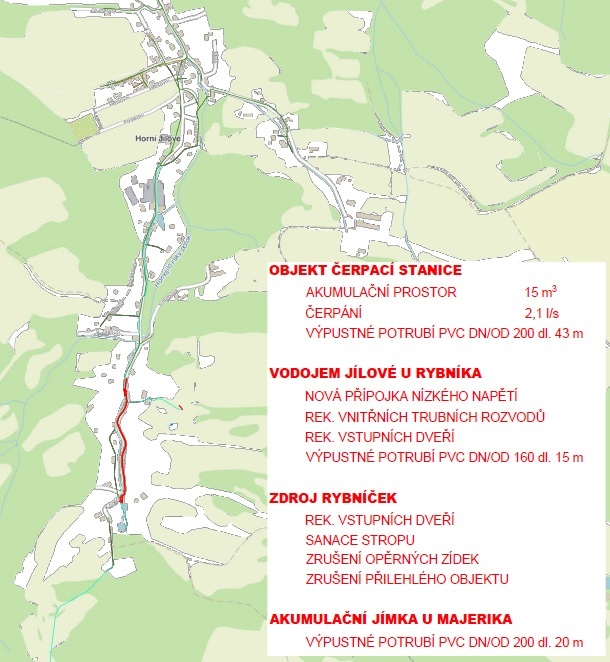

Jílové, Rybníček - náhrada zdroje

23. 3. 2026  -  23. 9. 2026
Jílové
Části obce: Jílové

V Děčíně, v Jílovém provedeme náhradu vodního zdroje ve vodojemu Jílové U rybníka.

Jílové, Rybníček - náhrada zdroje

Více o stavbě:

Město Jílové je zásobováno pitnou vodou z oblastního vodovodu Děčín (ÚV Hřensko). Okrajové části na severu a jihu jsou zásobovány z pramenišť. Zájmová oblast zahrnuje nemovitostí v části města Jílové (Horní Jílové) v ulici Javorská, kde jsou dva zdroje vody — Rybníček a U Majerika. Zdroj Jílové Rybníček — z prameniště Rybníček je zásobován zemní vodojem Jílové Rybníček o objemu 40 m3, který je umístěn v nadmořské výšce 419, 12 m. Z vodojemu vedou dva zásobní řady. Původní z roku 1929 z LT DN 80 mm, na který jsou napojeny objekty za roklí. Nový zásobní řad PE d90 z roku 2009 vede v nové trase v ulici Javorská až k vodojemu IJ Elektroinstaly. Zdroj Jílové U Majerika — z prameniště U Majerika je svedena voda do akumulační jímky „U Majerika” a dále svodným Čadem z PE d110 postaveným v roce 2009 do vodojemu U Elektroinstaly. Stávající zásobení ze zdroje je kvalitativně dlouhodobě nevyhovující.

Stavba řeší náhradu vodního zdroje ve vodojemu Jílové U rybníka. Náhrada kvalitní surové vody bude řešena ze zdroje U Majerika. Pro dopravu vody do vodojemu Jílové U rybníka ze zdroje U Majerika bude vybudována čerpací stanice s výtlačným řadem. Pro provoz čerpací stanice bude vybudována nová elektrická přípojka, pro monitorování vodojemu bude vybudována druhá nová elektrická přípojka. Vodovodní výtlačný řad bude uložen do stávající vozovky ve výkopu. Elektrické přípojky budou uloženy také ve výkopu. Pro pravidelné čištění a v případě přeplnění akumulační nádrže čerpací stanice budou vody odváděny výpustným potrubím do vodoteče Hornojílovského potoka. Součástí stavby je výměna armatur na vodojemu U rybníka, rekonstrukce výpustného potrubí z vodojemu a osazení měřících zařízení. Na vodojemu budou osazeny nové nerezové zateplené dveře U zdroje Rybníček budou zrušeny opěrné zídky objektu, také bude zrušen neprovozovaný přilehlý objekt, vně bude sanována betonová střecha objektu zdroje Jílové rybníček. Budou vyměněny vstupní dveře, okenní otvor bude zabetonován. U akumulační jímky U Majerika bude rekonstruováno výpustné potrubí ve výkopu.

Kapacity:

  • IO-01 Čerpací stanice a výtlačné potrubí
  • SO-01.1 Stavební část čerpací stanice
  • celkový vnější půdorysný rozměr 7,6 x 2,6 m
  • nadzemní vstupní část půdorysný vnější rozměr 2,3 x 3,2 m, výšky
  • 2,6 m; vnitřní rozměr 1,8 x 2,7 m, výšky 2,2 m
  • podzemní akumulační komora
  • půdorysný vnitřní rozměr 1,8 x 4,0 m, výšky 2,8 m
  • podzemní armaturní komora
  • půdorysný vnitřní rozměr 1,8 x 2,85 m, výšky 2,8 m
  • konstrukce betonová vodotěsná
  • střecha šikmá betonová, chráněná střešní fólií
  • PS-01.2 Technologie čerpací stanice
  • trubní vystrojení, odvětrání objektu
  • uložení dvou čerpadel každé o výkonu 2,1 l/s
  • výpustné potrubí PVC 200
  • propoj se stávajícím řadem z PE 110
  • uložení výtlačného potrubí ve výkopu z PE 90
  • PS-01.3 Elektroinstalace čerpací stanice
  • nová el. přípojka pro čerpací stanice dl. 16 m
  • měřící přístroje pro provoz čerpací stanice
  • elektroinstalace, datové přenosy, uzemnění
  • IO-02 Vodojem Jílové U rybníka
  • SO-02.1 Stavební část vodojemu
  • osazení nerezových dveří
  • zrušení starých prostupů zdí
  • PS-02.2 Technologie vodojemu
  • výměna uzávěrů, armatur a trubního vedení ve vodojemu
  • rekonstrukce výpustného potrubí z PVC 160
  • přepojení přítoku ze zdroje Rybníček
  • napojení nového výtlačného potrubí
  • PS-02.3 Elektroinstalace vodojemu
  • nová el. přípojka pro čerpací stanice dl. 7 m
  • měřící přístroje pro provoz čerpací stanice
  • elektroinstalace, datové přenosy, uzemnění
  • IO-03 Zdroj Jílové Rybníček
  • osazení nerezových dveří
  • zrušení okna zabetonováním
  • vnější sanace stropní desky
  • zrušení opěrných zídek
  • zrušení neprovozovaného přilehlého objektu
  • IO-04 Akumulační jímka U Majerika
  • rekonstrukce výpustného potrubí z PVC 200
  • IO-05 Komunikace ulice Javorská

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 23.03.2026. Vlastní stavební práce začnou 20.04.2026.

Podle smlouvy o dílo má být stavba dokončena do 23. září 2026.

Je to jedna ze staveb pro okres Děčín, kde pro rok 2026 naplánovala SVS celkem 17 staveb v celkovém objemu 158,8 mil. korun bez DPH.
