Kadaň, 5. května – rekonstrukce vodovodu a kanalizace

27. 4. 2023  -  31. 10. 2024
Kadaň

V Kadani, v ulici 5. května provedeme rekonstrukci poruchového vodovodu a stavební opravy kanalizačních šachet.

Kadaň, 5. května – rekonstrukce vodovodu a kanalizace



Více o stavbě:

V ulici 5.května a Školní se nachází litinový vodovod DN 200 mm. Do provozu byl uveden v roce 1976. V ulici Kuželužská se nachází ocelový vodovod DN  200 mm. Do provozu byl uveden v roce 1976. Na řadu je sedm přípojek, které vyžadují opravu. Dále se zde nachází litinový vodovod DN 150 mm, který byl uveden do provozu v roce 1970. Jedná se o poruchový vodovod. Vodovod z PE DN/OD 110 mm z roku 1976 a je také poruchový. Na řadu nejsou přípojky. V ulici Školní se nachází litinový vodovod DN 80 mm. Do provozu byl uveden v roce 1957. Vodovod je poruchový. V odbočce do ulice Kpt. Jaroše je litinový vodovod DN 80 mm z roku 1956. V odbočce do ulice Kuželužská se nachází PE DN/OD 110 mm. Do provozu byl uveden v roce 1976.

V uvedené lokalitě se nachází kanalizace z BE VEJCE 600/900. Do provozu byla uvedena v roce 1993. Dále se zde nachází kanalizace tvořená z BE DN 100 mm z roku 1992 a KA DN 500 mm z roku 1970. Dle kamerové prohlídky je potrubí v pořádku. Poškození vykazují pouze tři vstupní šachty na stoce kruhového profilu.

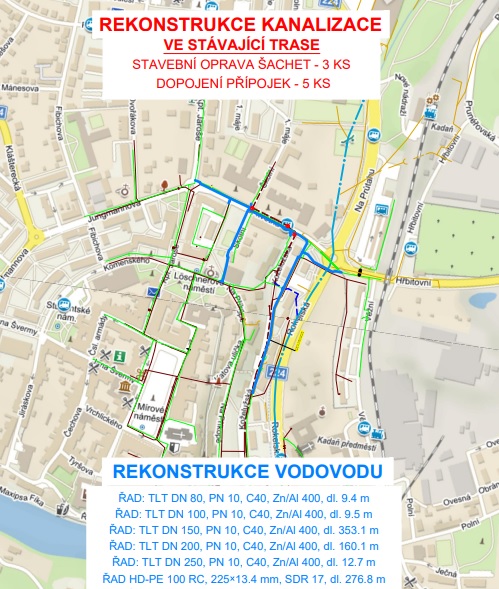

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 821,6 metrů a stavební opravu 3 kanalizačních šachet.

Rekonstrukce vodovodních řadů bude provedena z potrubí TLT DN 80 mm, PN 10, C40, TLT DN 100 mm, PN 10, C40, TLT DN 150 mm, PN 10, C40, TLT DN 200 mm, PN 10, C40. Celkem bude na rekonstruované řady napojeno 19 přípojek. Na vodovod zrekonstruovaný ve stávající trase bude napojeno 17 přípojek, na vodovod v posunuté trase 2 přípojky. Celkem 14 přípojek bude dopojeno. Celkem 4 přípojky budou provedeny bezvýkopovou technologií, ostatní přípojky budou napojeny v pažené rýze.

Předmětem rekonstrukce kanalizace v ulici 5. května jsou tři šachty na stoce kruhového profilu - [54754], [54752] a [54748]. Tyto šachty budou stavebně opraveny. Vejčitá stoka 600/900 bude zrušena zaplavením popílko-cementovou suspenzí v celé délce. Stávající šachty [54753], [54878], [54751], [208247] a [54750] budou zrušeny vybouráním. Na rušenou vejčitou stoku je napojeno celkem sedm kanalizačních přípojek, z nichž dvě nejsou funkční. Přípojky budou dopojeny na souběžnou kruhovou stoku. Poté bude přepojeno pět přípojek, dvě přípojky budou zrušeny zaslepením.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 27.04.2023. Vlastní stavební práce začnou 27.09.2023.

Podle smlouvy o dílo má být stavba dokončena do 15. prosince 2023. - termínovým dodatkem posunuto dokončení stavby do  31.  října 2024.

Je to jedna ze staveb pro okres Chomutov, kde pro rok 2023 naplánovala SVS celkem 22 staveb v celkovém objemu 150,8 mil. korun bez DPH.
