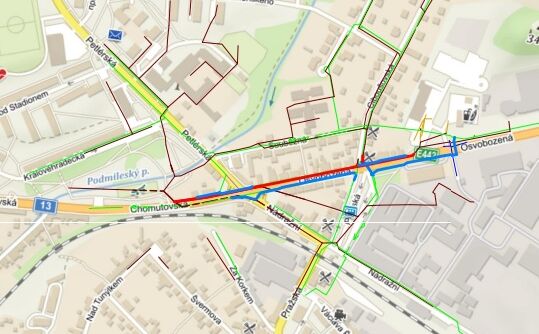

Klášterec nad Ohří, Osvobozená - rekonstrukce kanalizace a vodovodu
V Klášterci nad Ohří, v ulici Osvobozená provedeme rekonstrukci poruchového vodovodu a popraskané kanalizace z roku 1980.

Více o stavbě:
V uvedené lokalitě se nachází ocelový vodovod DN 80 mm z roku 1956, DN 100 mm z roku 1960, DN 150 mm z roku 1956. Vodovod je poruchový. Dále se zde nachází vodovod PE DN/OD 50 z roku 1970. Poté se zde nachází vodovod A DN 350 mm, LT DN 350 mm. Do provozu byla uvedena v roce 1963. Vodovod je poruchový.
V ulici Osvobozená se nachází kanalizace BE DN 500 mm, DN 400 mm, DN 300 mm. Do provozu byla uvedena v roce 1980.. Dle kamerové prohlídky vykazuje potrubí netěsnosti, praskliny, kaverny, chemické narušení stoky, korozi, nevhodně napojené přípojky. Současný stav kruhové kanalizace v dotčeném úseku je po technickoprovozní stránce nevyhovující, kapacita potrubí není dostatečná.

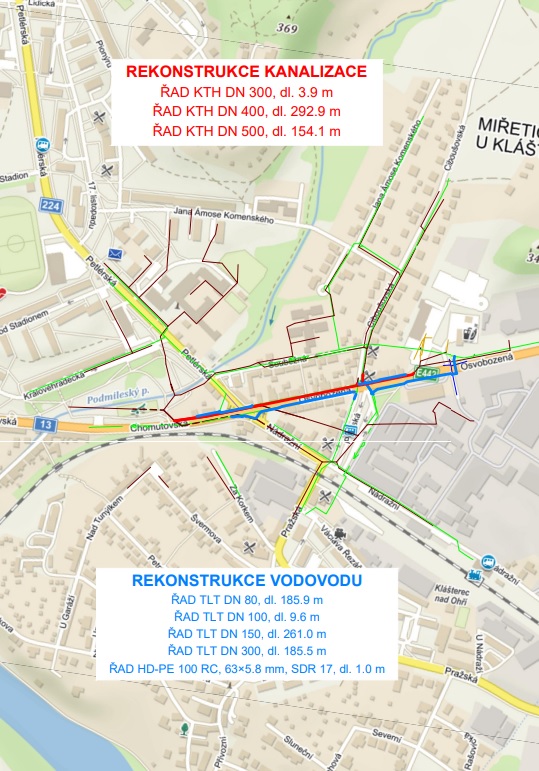

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 643 metrů a kanalizace v celkové délce 450,9 metrů.
Rekonstrukce vodovodu bude provedena z potrubí TLT DN 80 mm, PN 10, C40, TLT DN 100 mm, PN 10, C40, TLT DN 150 mm, PN 10, C40, TLT DN 200 mm, PN 10, C40, HD-PE 100 RC, 63×5.8 mm. Celkem bude na rekonstruovaný vodovod napojeno 19 přípojek.
Rekonstrukce kanalizace bude provedena z potrubí KTH DN 300 mm, DN 400 mm, DN 500 mm. Revizní šachty a komory na kanalizaci budou betonové prefabrikované se zabudovanými stupadly, poklopy z tvárné litiny. Dna šachet jsou navržena jako prefabrikovaná. Všechny funkční kanalizační přípojky budou přepojeny na rekonstruovanou stoku. Na řešený úsek stoky je napojeno 40 ks kanalizačních přípojek.
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 09.05.2023. Vlastní stavební práce začnou 01.06.2023.
Podle smlouvy o dílo má být stavba dokončena do 30. listopadu 2024. - termínovým dodatkem posunuto dokončení stavby do 20. prosince 2024.
Je to jedna ze staveb pro okres Chomutov, kde pro rok 2023 naplánovala SVS celkem 22 staveb v celkovém objemu 150,8 mil. korun bez DPH.
