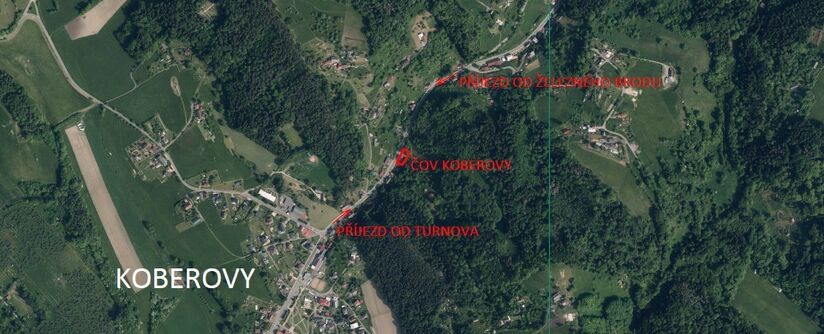

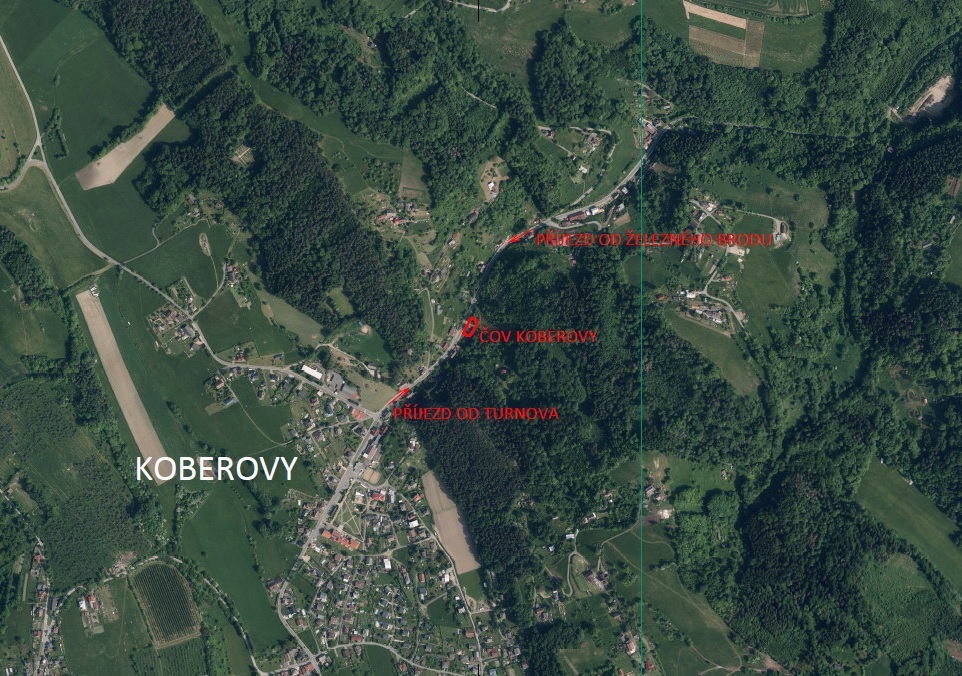

Koberovy, ČOV Koberovy – rekonstrukce a zkapacitnění
V obci Koberovy provedeme rekonstrukci a zkapacitnění zastaralé a hydraulicky i látkově přetížené ČOV Koberovy.
Více o stavbě:
ČOV Koberovy byla realizována v roce 1986 a v roce 1987 byla uvedena do zkušebního provozu. Jedná se mechanicko-biologickou balenou ČOV typu VHSIII/k v ocelové vaně s maximálním průtokem 5 l/s a 560 EO dle PŘ. ČOV je na smíšené kanalizaci, kdy dochází k hydraulickému přetěžování ČOV zejména při jarních táních a v době přívalových dešťů. Na přítoku do ČOV jsou osazeny hrubé ručně stírané česle a za nimi jemné ručně stírané česle. Za česlemi je vytvořena odlehčovací komora, přítok na biologickou linku je zaškrcen na DN 50. Odpadní vody odtékají přes měrný objekt s trojúhelníkovým přelivem do spojné šachty, kam je zaústěn i obtok a dále do výustního objektu a recipientu. ČOV je hydraulicky přetěžovaná. Byly zaznamenány průtoky na odtoku max. 13 l/s v roce 2022 a 12 l/s v roce 2023. ČOV je přetěžovaná i látkově. Aby se ČOV udržela v provozu, tak se vyváží velké množství tekutého kalu z aktivační nádrže k dalšímu zpracování na větší ČOV. ČOV má v současné době STOP stav a není možné připojování dalších obyvatel.
Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce a zkapacitnění ČOV Koberovy.
V rámci stavby dojde k intenzifikaci ČOV ve dvoulinkovém provedení pro 900 EO60 a 1595 EO11 s max. průtokem biologickým stupněm 10 l/s. Navržen je mechanicko-biologické čištění s předřazeným lapákem štěrku těženým fekálním vozem, strojně stíranými česlemi s lisem na shrabky a ručními česlemi na obtoku, odlehčovací komorou, rozdělovacím objektem a dvěma linkami aktivačních nádrží a dvěma vertikálními dosazovacími nádržemi. Kalojem s udržováním kalu v aerobním stavu bude společný pro obě linky. Součástí stavby je i zkapacitnění stávající přípojky NN a řešení nového řídícího systému ČOV. Stavba bude probíhat za provozu stávajících objektů ČOV, které budou v jednotlivých etapách nahrazeny novými.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 19.10.2026.
Podle smlouvy o dílo má být stavba dokončena do 19. dubna 2028.
Je to jedna ze staveb pro okres Jablonec nad Nisou, kde pro rok 2026 naplánovala SVS celkem 17 staveb v celkovém objemu 271,8 mil. korun bez DPH.
