Lenešice, ČSOV Dobroměřice 1 - Lenešická - zkapacitnění

14. 9. 2023  -  15. 8. 2024

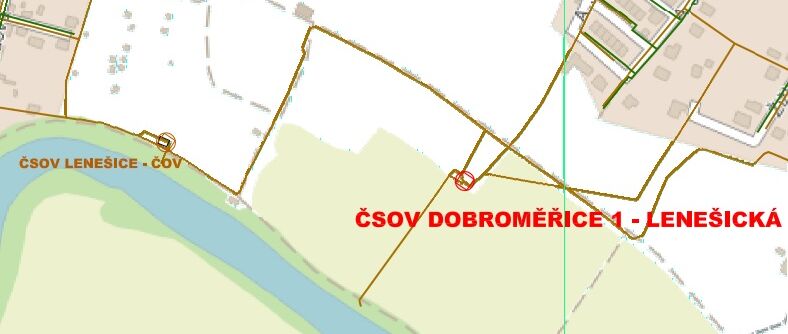

Lenešice

V Lenešicích provedeme zkapacitnění čerpací stanice odpadních vod Lenešice – Dobroměřice 1.

Lenešice, ČSOV Dobroměřice 1 - Lenešická - zkapacitnění



Více o stavbě:

V uvedené lokalitě se nachází čerpací stanice odpadních vod, která je součástí systému čerpacích stanic zajišťujících přečerpání splaškových vod obcí Lenešice a Dobroměřice na čistírnu odpadních vod Louny. Stávající akumulace ČSOV je nedostatečná.

Z uvedených technických důvodů se rozhodla SVS o provedení zkapacitnění kumulace ČSOV Dobroměřice.

V rámci rekonstrukce dojde ke zkapacitnění  akumulace ČSOV Lenešice – Dobroměřice 1, oplocení areálu ČSOV s bránou a brankou, výměnu ručních česlí za česle strojní s automatickým lisem shrabků, technologická elektroinstalace ve stávající ČSOV Dobroměřice, Lenešická, připojení rozváděče RSČE3, uzemnění, pospojování. Výkopové práce budou probíhat v otevřeném paženém výkopu.

Kapacity:

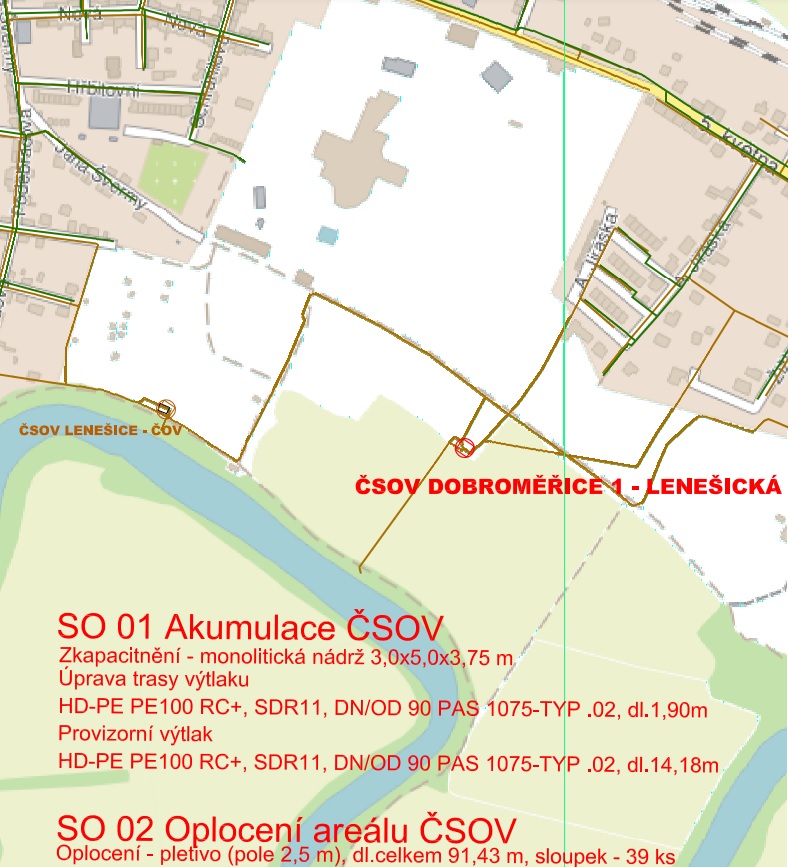

  • SO 01 Akumulace ČSOV
    • Zkapacitněni 3,0x5,0x3,75 m
    • Úprava trasy výtlaku HD-PE PE100 RC+,
    • Provizorní výtlak HD-PE PEJOO RC+,
  • SO 02 Oplocení areálu
    • Oplocení - pletivo (pole 2,5 m), dl.celkem 91,43 m,
    • sloupek - 39 ks
    • 36 ks sloupek plotový, 3 ks sloupek pro bránu a branku
    • Brána křídlová bez pohonu 2x2000/1 800 mm
    • Branka 1000/1800 mm
  • PS 01 Hrubé česle
    • Provizorní obtok Flexi PUR DN300, dl.8,90m
    • Hrubé strojní česle s ručním obtokem a automatickým lisem
  • PS 02 Elektro část
    • napěťová soustava 3+PE+N, 400V/230V, AC,50Hz, TN-C-S 2M 24 V DC, TN-S.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 14.09.2023. Vlastní stavební práce začnou 44. kalendářní týden.

Podle smlouvy o dílo má být stavba dokončena 14. března 2024. - termínovým dodatkem posunuto dokončení stavby do 15. srpna 2024.

Je to jedna ze staveb pro okres Louny, kde pro rok 2023 naplánovala SVS celkem 17 staveb v celkovém objemu 177,5 mil. korun bez DPH.
