Liberec, Křižíkova, Šeříková - rekonstrukce kanalizace a vodovodu

25. 2. 2026  -  31. 7. 2026
Liberec
Části obce: Liberec IX-Janův Důl

V Liberci, v ulici Křižíkova   provedeme rekonstrukci  popraskané kanalizace a poruchového vodovodu z roku 1954. Stavba je koordinována s městem Liberec, které plánuje svoji investiční akci k obnově povrchův ulici Křižíkova.

Liberec, Křižíkova, Šeříková - rekonstrukce kanalizace a vodovodu

Více o stavbě:

V ulici Křižíkova se nachází litinový vodovod DN 100 mm. Do provozu byl uveden v roce 1954. Potrubí vykazuje inkrustaci, poruchy.

V ulici Křižíkova  se nachází kanalizace tvořena z KA DN 200 mm, BE DN 300 mm, KA DN 300 mm, BE DN 400 mm. Potrubí je ve špatném technickém stavu, netěsné spoje, popraskané, protispády, korozi.

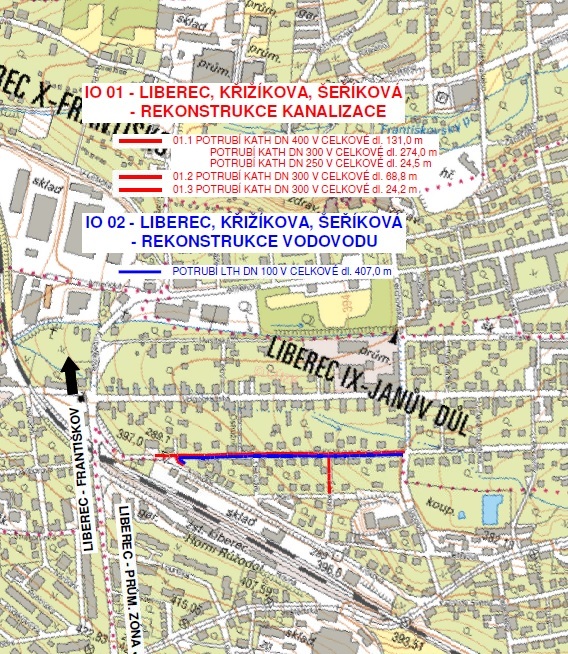

Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Liberec se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 522,5 metrů a vodovodu v celkové délce 407,0 metrů.

Rekonstrukce vodovodu bude provedena z potrubí LTH DN 100 mm.V úseku plánované rekonstrukce vodovodu jsou v současné době osazeny stávající hydranty, které budou v rámci stavby odstraněny (3 ks), nadzemní hydrant v ul. Krokova (1 ks) bude v rámci stavby vyměněn. Součástí stavby je i přepojení 31 ks vodovodních přípojek. V celé délce rekonstrukce vodovodu i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.

Rekonstrukce vodovodu bude provedena z potrubí KATH DN 400 mm, KATH DN 300 mm, KATH DN 250 mm. Součástí stavby je i přepojení 50 ks přípojek. V celé délce rekonstrukce kanalizace i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.

V celé délce rekonstrukce kanalizace i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 25.02.2026. Vlastní stavební práce začnou do 3 týdnů od předání staveniště.

Podle smlouvy o dílo má být stavba dokončena do 31. července 2026.

Je to jedna ze staveb pro okres Liberec, kde pro rok 2026 naplánovala SVS celkem 12 staveb v celkovém objemu 226,6 mil. korun bez DPH.
