Litoměřice, 28. října - rekonstrukce kanalizace a vodovodu

18. 5. 2026  -  18. 2. 2027
Litoměřice
Části obce: Předměstí

V Litoměřicích, v ulici 28. října provedeme rekonstrukci korozivní kanalizace z roku 1919 a poruchového vodovodu.

Litoměřice, 28. října - rekonstrukce kanalizace a vodovodu

Více o stavbě:

V ulici 28. října se nachází vodovod LT DN 300 mm. Do provozu byl uveden v roce 1972. Vodovod je poruchový a vykazuje korozi, inkrustaci. Na něj navazuje vodovodní řad LT DN  100 mm, který byl uveden do provozu v roce 1927. Vodovod je poruchový a vykazuje korozi, inkrustaci.

V uvedené lokalitě se nachází kanalizace BE Vejce 500/750, která byla uvedena do provozu v roce 1919.Kanalizace vykazuje korozi, kaverny, infiltraci aj.

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 225,0 metrů a vodovodu v celkové délce 233,0 metrů.

Rekonstrukce bude provedena z potrubí z litinových trub hrdlových LTH DN 300 mm a LTH DN 100 mm. Součástí rekonstrukce vodovodních řadů bude i přepojení všech stávajících vodovodních přípojek z přilehlých nemovitostí. V celé délce rekonstrukce vodovodních řadů se předpokládá provádění otevřeným výkopem.

Rekonstrukce bude provedena z kameninových trub hrdlových s dimenzí DN 600 mm. Součástí stavby bude i přepojení všech stávajících kanalizačních přípojek z přilehlých nemovitostí a ze stávajících uličních vpustí. V celé délce rekonstrukce kanalizačních stok se předpokládá provádění otevřeným výkopem.

Kapacity:

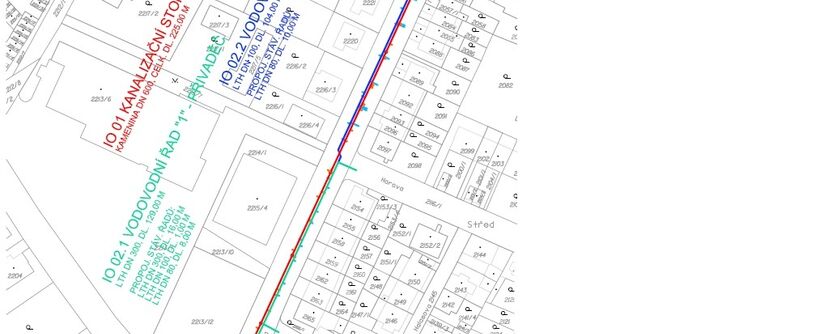

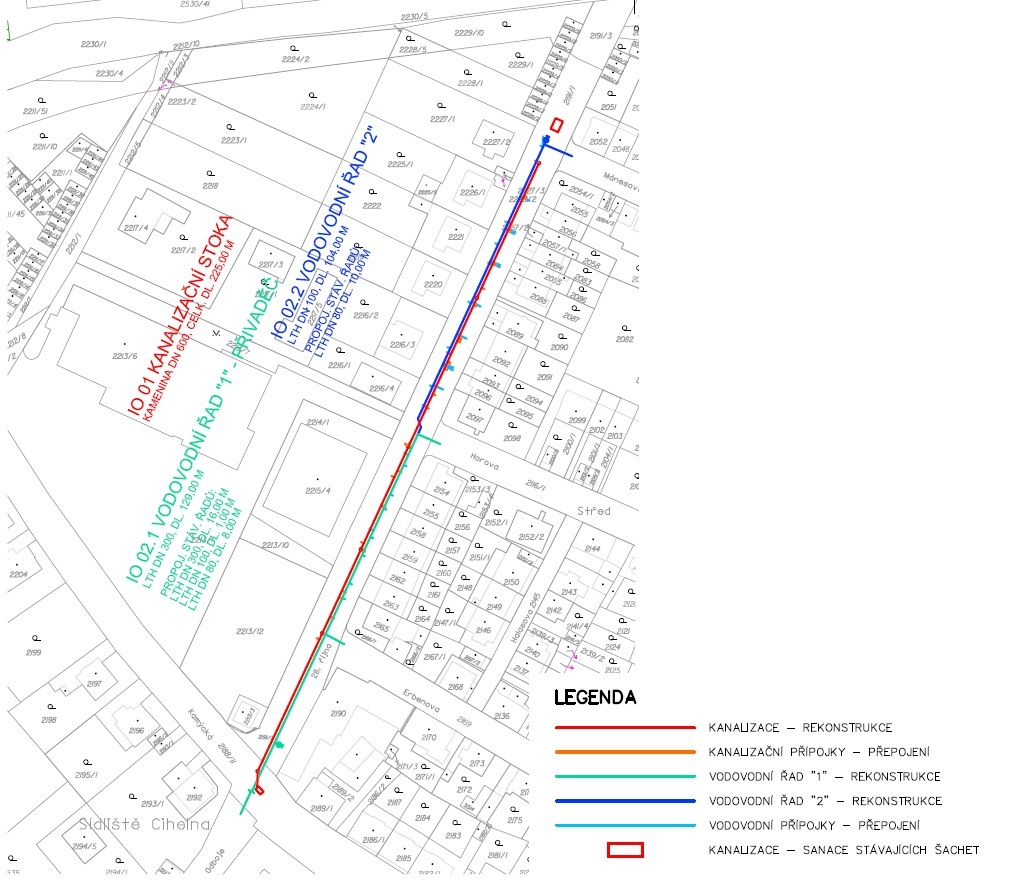

IO 01 Kanalizační stoka

  • KTH DN 600
  • Propojení stáv. kanalizace:
  • KTH DN 500
  • Přepojení přípojek 35 ks

IO 02.1 Vodovodní řad „1“

  • LTH DN 300
  • Propojení stáv. řadů:
  • LTH DN 80
  • LTH DN 100
  • LTH DN 300
  • Přepojení přípojek 9 ks

IO 02.2 Vodovodní řad „2“

  • LTH DN 100
  • Propojení stáv. řadů:
  • LTH DN 80
  • Přepojení přípojek 17 ks

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 18.05.2026. Vlastní stavební práce začnou 15.06.2026.

Podle smlouvy o dílo má být stavba dokončena do 18. února 2027.

Je to jedna ze staveb pro okres Litoměřice, kde pro rok 2026 naplánovala SVS celkem 15 staveb v celkovém objemu 350,2 mil. korun bez DPH.
