Litoměřice, Dobrovského, Šafaříkova – rekonstrukce vodovodu a kanalizace
V Litoměřicích, v ulici Dobrovského, Šafaříkova provedeme rekonstrukci popraskaného vodovodu a netěsné kanalizace. Stavba je koordinována se společností GasNet a s městem Litoměřice.

Více o stavbě:
V ulici Dobrovského se nachází vodovodní řad z LTH DN 100 mm. Do provozu byl uveden v roce 1966. Řad vykazuje praskliny, inkrustaci, netěsnosti. V ulici Šafaříkova se nachází vodovodní řad z LTH DN 100 mm. Do provozu byl uveden v roce 1965. Řad vykazuje praskliny, inkrustaci.
V ulici Dobrovského a Šafaříkova se nachází kanalizační řad BE Vejce 500/750, který byl do provozu uveden v roce 1931. Kanalizační řad vykazuje korozi, netěsné spoje, kaverny u napojení přípojek.
Z uvedených technických důvodů a s ohledem na koordinaci s investicí společnosti GasNet a městem Litoměřice se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 203,8 metrů a vodovodu v celkové délce 272,1 metrů.
Rekonstrukce vodovodu bude provedena z potrubí z PE 100 RC+ d110, SDR 17. V rámci stavby bude na rekonstruovaném řadu vyměněn jeden podzemní hydrant DN 80. V celé délce rekonstrukce vodovodu i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.
Rekonstrukce kanalizace bude provedena z potrubí z KATH DN 500 mm, KATH DN 400 mm. V celé délce rekonstrukce kanalizace i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.
Kapacity:

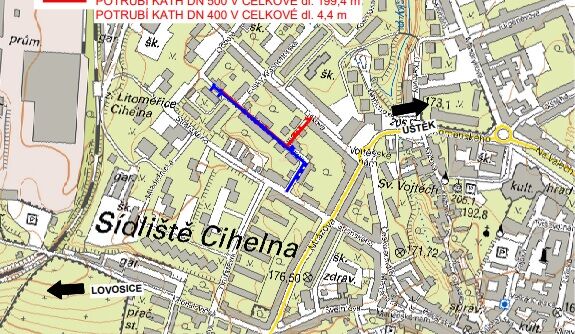

IO 01 Rekonstrukce kanalizace
- Potrubí KATH DN 500
- Potrubí KATH DN 400
- přepojení přípojek - 31 ks
IO 02 Rekonstrukce vodovodu
- PE 100 RC+ d110, SDR 17
- přepojení přípojek - 29 ks
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 29.05.2024. Vlastní stavební práce začnou 03.08.2024.
Podle smlouvy o dílo má být stavba dokončena do 29. ledna 2025. - termínovým dodatkem posunuto dokončení stavby do 31. března 2025.
Je to jedna ze staveb pro okres Litoměřice, kde pro rok 2024 naplánovala SVS celkem 17 staveb v celkovém objemu 360,8 mil. korun bez DPH.
