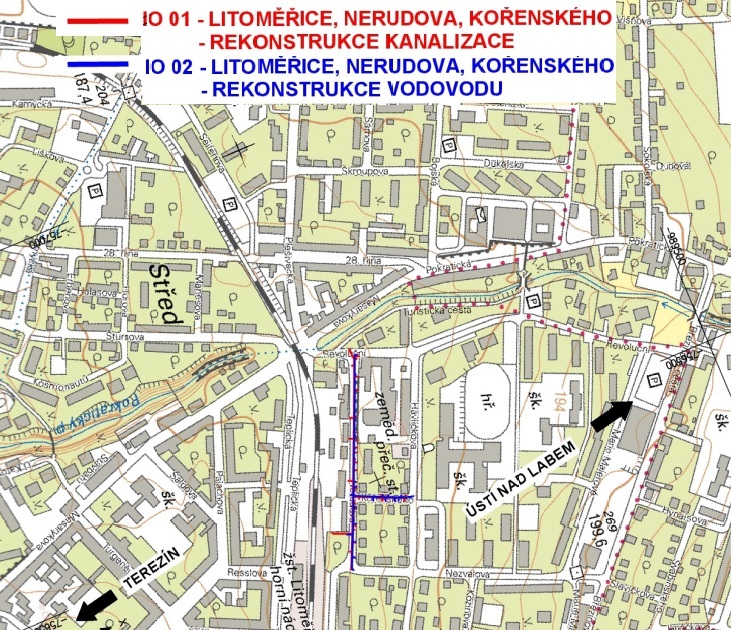

Litoměřice, Nerudova, Kořenského – rekonstrukce kanalizace a vodovodu
V Litoměřicích, v ulici Nerudova, Kořenovského provedeme rekonstrukci korozivní kanalizace a popraskaného vodovodu. Stavba je koordinována s městem Litoměřice, které plánuje svoji investiční akci k rekonstrukci povrchů a s firmou INGAS.
Více o stavbě:
V ulici Nerudova se nachází rozváděcí přívodní řad LT DN 100 mm. Do provozu byl uveden v roce 1935. Vodovodní řad vykazuje korozi, praskliny, deformace, lomy potrubí. V ulici Kořenského se nachází vodovodní řad LT DN 100 mm. Do provozu byl uveden v roce 1975. Vodovodní řad vykazuje silnou korozi, inkrustaci.
V ulici Nerudova se nachází kanalizační řad Be Vejce 500/750. Do provozu byl uveden v roce 1906. kanalizace vykazuje netěsné spoje, kaverny, korozi aj. V ulici Kořenského se nachází kanalizační řad Be Vejce 400/600 mm. Do provozu byl uveden v roce 1934. Kanalizační řad vykazuje kaverny, korozi, chybějící počáteční šachtu.
Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Litoměřice a firmou INGAS se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 374,3 metrů a vodovodu v celkové délce 386,8 metrů.
Rekonstrukce vodovodu bude provedena z potrubí LTH DN 100 mm. Na rekonstruovaném řadu je v současné době osazen jeden podzemní hydrant DN 80, který bude v rámci stavby vyměněn a přesunut. Součástí stavby je i přepojení všech vodovodních přípojek.
Rekonstrukce kanalizace bude provedena z potrubí KTH DN 400 mm, KTH DN 300 mm. Součástí stavby je i přepojení všech kanalizačních přípojek.
Kapacity:
- IO 01.01 Rekonstrukce kanalizace
- Potrubí KATH DN 400
- Potrubí KATH DN 300
- Potrubí KATH DN 300
- Přepojení přípojek 25 ks
- IO 01.02 Rekonstrukce kanalizace
- Potrubí KATH DN 300
- Přepojení přípojek 10 ks
- IO 02.01 Rekonstrukce vodovodu
- Potrubí LTH DN 100
- Potrubí LTH DN 100
- Přepojení přípojek 17 ks
- IO 02.02 Rekonstrukce vodovodu
- Potrubí LTH DN 100
- Přepojení přípojek 7 ks
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 26.02.2026. Vlastní stavební práce začnou 04.03.2026
Podle smlouvy o dílo má být stavba dokončena do 26. listopadu 2026.
Je to jedna ze staveb pro okres Litoměřice, kde pro rok 2026 naplánovala SVS celkem 15 staveb v celkovém objemu 35,2 mil. korun bez DPH.
