Litoměřice, Stránského – rekonstrukce kanalizace a vodovodu

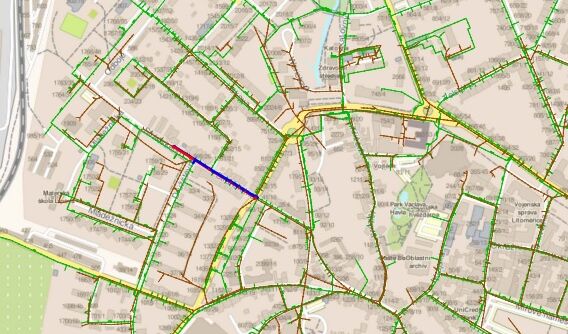

V Litoměřicích, v ulici Stránského provedeme rekonstrukci inkrustovaného, poruchového vodovodu z roku 1971 a popraskané kanalizace.

Více o stavbě:
V uvedené lokalitě se nachází vodovodní řad PVC DN 110 mm, který byl uveden do provozu v roce 1971. Dále se zde nachází ocelový vodovod DN 100 mm z roku 1971 a potrubí z LTH DN 200 mm, který byl uveden do provozu také v roce 1971. Vodovodní řad vykazuje poruchy, inkrustaci, praskliny aj. V daném úseku je nezokruhovaná síť, tudíž při poruše dochází k vyřazení celého řadu.
V ulici Stránského se nachází kanalizační řad tvořen z materiálu BE VEJCE 500/750, který byl uveden do provozu v letech 1912-1913. Řad vykazuje praskliny, korozi, kaverny, netěsnosti, chybně napojené přípojky, kanalizační šachty mají nedostatečný profil.
Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 168,0 metrů a vodovodu v celkové délce 181,5 metrů.
Rekonstrukce vodovodní řadu ,,1“ bude provedena z potrubí PEHD100RC+ DN/OD 225/13,4 mm. Rekonstrukce vodovodní řadu ,,2“ bude provedena z potrubí PEHD100RC+ DN/OD 90/5,5 mm. Součástí stavby je i přepojení vodovodních přípojek.
Kanalizační trouby jsou tvořeny ze stoky ,,A“ a část stoky ,,B“. Stoka ,,A" a ,,B" budou provedeny z trub železobetonových vejčitých dle ČSN EN 1916 v rozměru DN/ID 500/750 s čedičovou výstelkou do minimálně 1/3 výšky průřezu (265 mm) prováděnou při výrobě trub. Část stoky B bude z trub kameninových hrdlových DN/ID 300 s normální pevností (třída 160 / mezní únosnost 48 kN/m), spoj C/K. Veškeré domovní přípojky a uliční pustí budou přepojeny na zrekonstruovaná zařízení.
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 29.05.2024. Vlastní stavební práce začnou 03.06.2024.
Podle smlouvy o dílo má být stavba dokončena do 29. ledna 2025. - termínovým dodatkem posunuto dokončení stavby do 31. března 2025.
Je to jedna ze staveb pro okres Litoměřice, kde pro rok 2024 naplánovala SVS celkem 17 staveb v celkovém objemu 360,8 mil. korun bez DPH.
