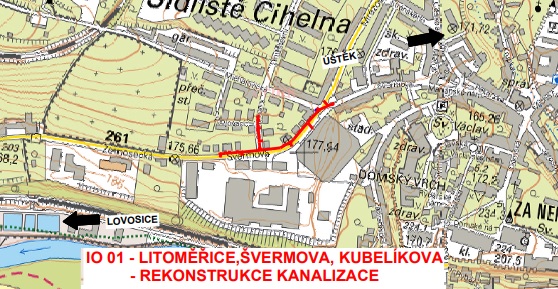

Litoměřice, Švermova, Kubelíkova – rekonstrukce kanalizace
V Litoměřicích, v ulici Švermova, Kubelíkova provedeme rekonstrukci korozivní a netěsné kanalizace a vodovodu.

Více o stavbě:
V uvedené lokalitě se nachází litinový vodovodní řad DN 80 mm.
V ulici Švermova se nachází kanalizační řad VEJCE BE 500/750. Do provozu byl uveden v letech 1932-1933. Hloubka uložení je od 1,62 do 5 metrů pod terénem. Kanalizace vykazuje netěsnosti, korozi, kanalizační šachty mají nedostatečný profil a stok a je chemicky narušená. V ulici Kubelíkova se nachází kanalizační řad VEJCE BE 400/600, který byl uveden do provozu v roce 1932. Hloubka uložení je 3,65 metrů pod terénem. Kanalizace vykazuje netěsné spoje, korozi, kanalizační šachty mají nedostatečný profil, nevhodně napojené přípojky.
Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 298,7 metrů a vodovod v celkové délce 7,8 metrů.
Rekonstrukce vodovodu bude provedena z potrubí z PE 100 RC+ d90, SDR 17.
Rekonstrukce kanalizace bude provedena z potrubí z BE VEJCE DN 500/750, KA DN 500 mm, KA DN 400 mm, KA DN 300 mm. Stávající potrubí BE VEJCE 500/750 bude zaplaveno popílko-cementovou směsí či prostým betonem v celkové délce 9 metrů. V celé délce rekonstrukce kanalizace, vodovodu i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.
Kapacity:
IO 01 Rekonstrukce kanalizace
- Potrubí BE VEJCE DN 500/750
- Potrubí KA DN 500
- Potrubí KA DN 400
- Potrubí KA DN 300
- přepojení přípojek - 28 ks
- rušená kanalizace -9 m
IO 02 Rekonstrukce vodovodu
- Potrubí PE 100 RC+ d90, SDR 17
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 29.05.2024. Vlastní stavební práce začnou 03.06.2024.
Podle smlouvy o dílo má být stavba dokončena do 29. prosince 2024. - termínovým dodatkem posunuto dokončení stavby do 14. února 2025.
Je to jedna ze staveb pro okres Litoměřice, kde pro rok 2024 naplánovala SVS celkem 17 staveb v celkovém objemu 360,8 mil. korun bez DPH.
