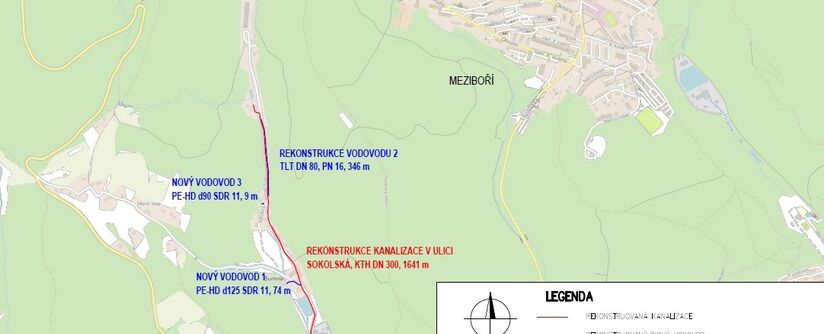

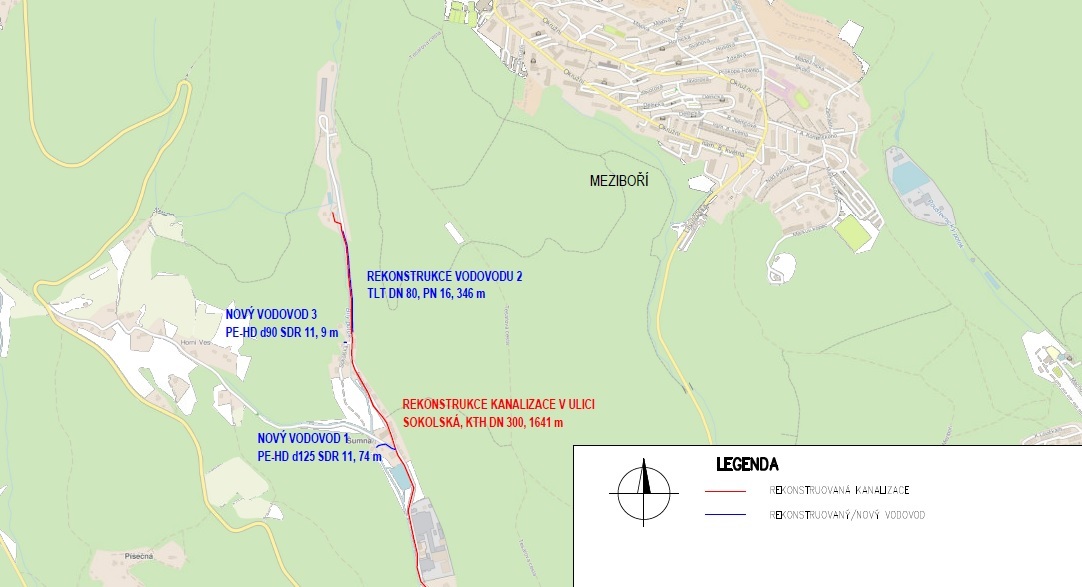

Litvínov, Sokolská - zkapacitnění kanalizace a rekonstrukce vodovodu

10. 3. 2026  -  10. 11. 2027
Litvínov
Části obce: Šumná

V Litvínově, v ulici Sokolská provedeme zkapacitní kanalizace a rekonstrukci vodovodu.

Litvínov, Sokolská - zkapacitnění kanalizace a rekonstrukce vodovodu

Více o stavbě:

V uvedené lokalitě se nachází ocelový vodovod DN 60 mm. Do provozu byl uveden v roce 1924. Vodovod je poruchový.

Kanalizace je tvořena z ocelového potrubí DN 200 mm. Do provozu byla uvedena v roce 1981.  Jedná se o řad pro odvod pracích vod z ÚV Litvínov. Tento řad je nutné zkapacitnit s ohledem na plánovanou rekonstrukci a doplnění Il. stupně separace na ÚV Litvínov. Prací voda natéká potrubím na kalovou lagunu, která je situována pod ÚV Litvínov. Trasa kanalizace pokračuje z kalové laguny, po cca 60 metrech přechází pres potok a v komunikaci vede do Litvínova. Na kanalizaci nejsou kontrolní šachty a trasu nebylo možné, v některých místech, určit ani zaměřením.

Z uvedených technických důvodů se SVS rozhodla o provedení zkapacitnění kanalizace v celkové délce 1 641 metrů a rekonstrukce vodovodu v celkové délce 429 metrů.

Rekonstrukce vodovodu „1“ bude provedena z potrubí PE-HD, d 125, SDR 11. Rekonstrukce vodovodu „2“ bude provedena z potrubí TLT DN 80 mm.

Zkapacitnění kanalizace bude provedeno z potrubí KTH DN 300 mm, KTH DN 500 mm a ocel ∅ 324 x 10 mm. Revizní šachty budou betonové, prefabrikované z betonu třídy C40/50, XA1, XC4, XF4, tloušťka stěny min. 150 mm. Dno šachty bude jednolité, s továrně vyráběným dnem.

Kapacity:

IO 01 – Vodovodní řady

  • Vodovod 1 – PE-HD d125 SDR 11
  • Vodovod 2 – TLT DN 80 mm
  • Vodovod 3 – PE-HD d90 SDR 11

IO 02 – Kanalizační odpad

  • Kanalizace KTH DN 300 mm
  • Kanalizace OC DN 300 mm
  • Kanalizace KTH DN 500 mm

IO 03 – Obnova povrchů – 6 662 m2

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 10.03.2026.

Vlastní stavební práce začnou 16.03.2026.

Podle smlouvy o dílo má být stavba dokončena do 10. listopadu 2027.

Je to jedna ze staveb pro okres Most, kde pro rok 2026 naplánovala SVS celkem 10 staveb v celkovém objemu 149,0 mil. korun bez
