Louny, Mírové nám. - rekonstrukce kanalizace a vodovodu

21. 3. 2023  -  31. 5. 2024
Louny

V Lounech, v ulici Mírové náměstí provedeme rekonstrukci popraskané kanalizace a dožilého vodovodu z roku 1960.

Louny, Mírové nám. - rekonstrukce kanalizace a vodovodu

Více o stavbě:

Na Mírovém náměstí se nachází vodovod z LTH potrubí DN 150 mm. Do provozu byl uveden v roce 1960. Vodovod je dožilý a poruchový.

V uvedené lokalitě se nachází betonová kanalizace DN 400 mm, DN 500 mm, BE Vejce DN 400/600. Dle kamerové prohlídky vykazuje kanalizace praskliny, kaverny, korozi.

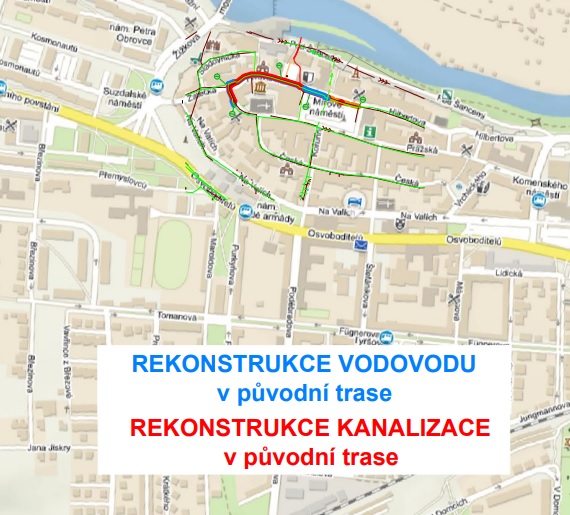

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 234 metrů a kanalizace v celkové délce 271,2 metrů.

V Pivovarské ulici bude rekonstruován stávající řad LTH DN 150 mm v celé délce od Mírového náměstí do křižovatky s ulicí Beneše z Loun – Žatecká. V ulici Beneše z Loun je navržena rekonstrukce stávajícího vodovodu LTH DN150 v úseku od křižovatky s ulicí Pivovarskou Žatecká k domu č.p.141. Rekonstrukce vodovodu na Mírovém náměstí, v Pivovarské ulici a ulici Beneše z Loun bude provedena z potrubí TLT DN 150 mm a TLT DN 200 mm.

Rekonstrukce kanalizace bude provedena z potrubí BE DN 500 mm v rozsahu od Mírového náměstí ke křižovatce ulic Pivovarská – Žatecká – Beneše z Loun. Rekonstrukce dále pokračuje do ulice Beneše z Loun. Předmětem rekonstrukce kanalizace v ulici Beneše z Loun je úsek stoky BE/PVC DN 400 mezi šachtami S92813 a S93205a. Rekonstrukce kanalizace bude v úseku před domy č.p. 57 – č.p. 52 provedena bezvýkopovou metodou, ve zbývající délce pokládkou potrubí do pažené rýhy. Stoka na Mírovém náměstí bude rekonstruována potrubím KT DN 500 mm a SKL rukávcem 400/600, stoka v Pivovarské ulici potrubím KT DN 500 mm a kanalizace v ulici Beneše z Loun potrubím KT DN 400 mm.

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 21.03.2023. Vlastní stavební práce začnou 12.04.2023.

Podle smlouvy o dílo má být stavba dokončena do 21. října 2023. - termínovým dodatkem posunuto dokončení stavby do  31.května 2024.

Je to jedna ze staveb pro okres Louny, kde pro rok 2023 naplánovala SVS celkem 17 staveb v celkovém objemu 177,5 mil. korun bez DPH.

Příloha
