Mařenice, Horní Světlá - náhrada zdroje

8. 8. 2023  -  31. 5. 2024
Mařenice

V Mařenicích, v Horní Světlé doplníme vysychající prameniště Luž 1 a Luž 2 nezávadnou vodou.

Mařenice, Horní Světlá - náhrada zdroje



Více o stavbě:

Oblast Mařenic je vyhledávanou rekreační oblastí. V letních měsících, kdy je v prameništi největší nedostatek vody a počet rekreantů několikanásobně převyšuje počet stálých obyvatel. Nové vrty budou vyrovnávat deficit vody nejen v Horní Světlé a Dolní Světlé, ale i v samotných Mařenicích.

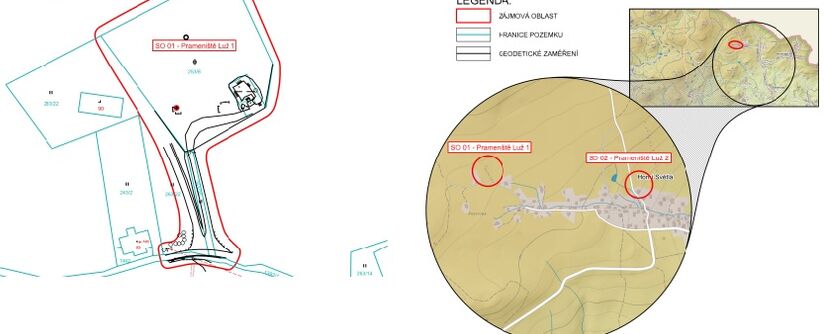

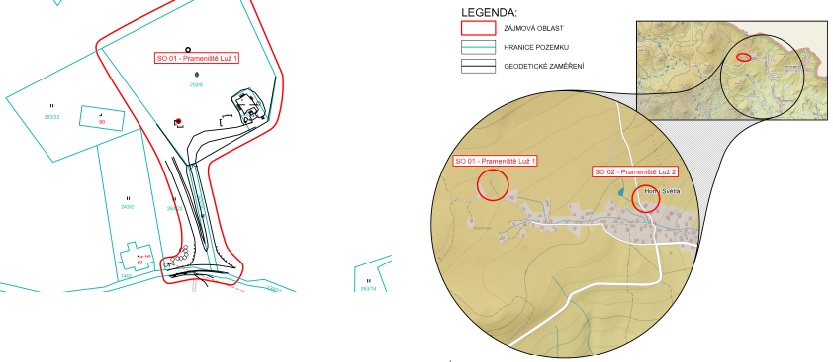

V rámci stavby dojde k doplnění vysychajících pramenišť Luž 1 a Luž 2 nezávadnou vodou. V rámci doplnění prameniště Luž 1 bude vystrojen vrt HS-1, bude umístěna technologie na odradonování a bude provedena přípojka NN. V rámci doplnění prameniště Luž 2 bude vystrojen vrt HS-2 a bude navržena přípojka NN. Jedná se o stavbu jímacích objektů, objektu úpravy vody a souvisejících tras vodovodního potrubí a vedení NN v areálech vodojemů a pramenišť Luž 1 a Luž 2. Stavba bude prováděna ve dvou lokalitách v obci Mařenice, v části obce Horní Světlá, v katastrálním území Horní Světlá pod Luží.

Kapacity:

  • IO 01 Akumulace ČSOV
    • rekonstrukce stávající nádrže ∅6,0 m
  • Úprava trasy výtlaku - celkem dl.15,64 m
    • HD-PE PE100 RC+, SDR11, DN/OD 90 PAS 1075-TYP 2, dl.12,00m
    • HD-PE PE100 RC+, SDR11, DN/OD 110 PAS 1075-TYP 2, dl.3,64m
  • Bezpečnostní přepad - celkem dl.15,62 m
    • KTH DN300 tř.160 dl.15,62m
    • revizní šachta DN1000 beton - 3ks
    • lapač štěrku DN1500 beton - 1ks + norná stěna
  • Armaturní komora - suchá jímka prefabrikovaná 2,3x1,8x2,25 m
  • Rampa ocelové konstrukce dl.6,4 m + schodiště - 4 stupně, pochozí plocha – kompozit
  • PS 01 Hrubé strojní česle
    • samočistící hrubé strojní česle integrované s popelnicí SČČ 400x2950/1200x20/80°
  • PS 02 Elektro část - napěťová soustava 3+PE+N,400V/230V,AC,50Hz,TN-C-S 2M 24 V DC, TN-S

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 08.08.2023. Vlastní stavební práce začnou 34.kalendářní týden.

Podle smlouvy o dílo má být stavba dokončena do 30.prosince 2023. - termínovým dodatkem posunuto dokončení stavby do  31. května 2024.

Je to jedna ze staveb pro okres Česká Lípa, kde pro rok 2023 naplánovala SVS celkem 21 staveb v celkovém objemu 118,7 mil. korun bez DPH.
