Most, Skyřická - rekonstrukce vodovodu

24. 7. 2026  -  24. 11. 2026
Most
Části obce: Vtelno

V Mostě, v ulici Skyřická provedeme rekonstrukci vodovodu.

Most, Skyřická - rekonstrukce vodovodu

Více o stavbě:

Od VDJ Vtelno vede vodovod OC DN 100 mm. Do provozu byl uveden v roce 1995. Vodovod prochází soukromými, oplocenými pozemky. Dále pokračuje v chráničce místní komunikaci z betonových panelů. Vodovod je nezokruhovaný a poruchový.

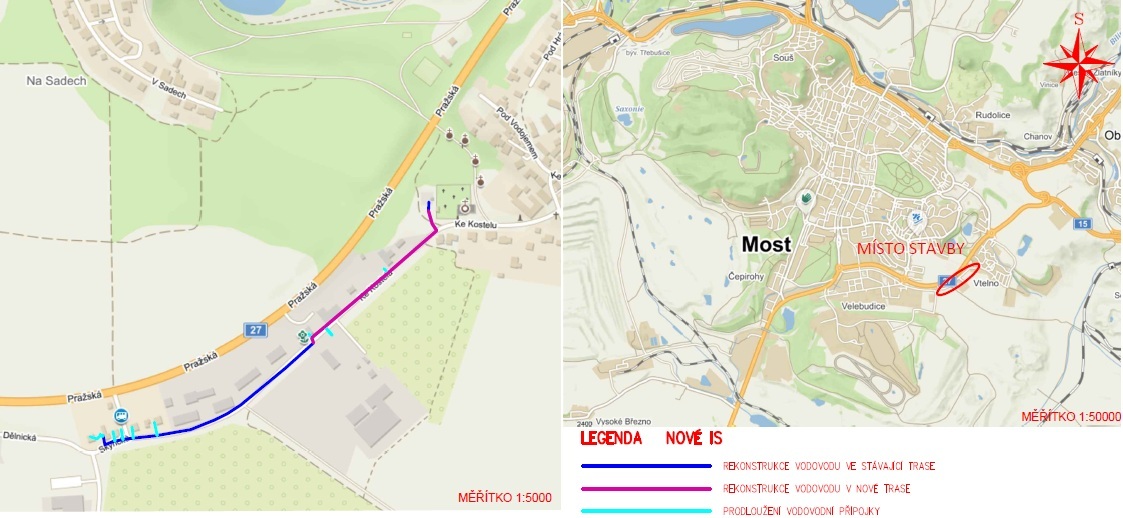

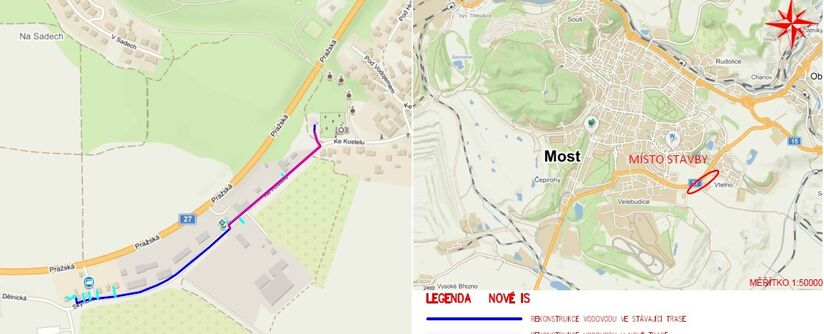

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce  vodovodu v celkové délce 795,10 metrů.

Rekonstrukce vodovodu bude provedena z potrubí PE DN 80 mm. Dojde ke změně trasy vodovodního řadu z důvodu vymístění vodovodu ze soukromých pozemků. Rekonstrukce bude provedena bezvýkopovou pokládkou. V rámci rekonstrukce dojde k demontáži podzemního hydrantu a instalaci nového. Odstraněna bude i stávající armaturní šachta. Součástí stavby je i přepojení a prodloužení přípojek.

Kapacity:
IO 01 – Rekonstrukce vodovodu – řad 1

  • vodovod je veden částečně v nové trase, z důvodu vymístění vodovodu ze soukromých pozemků
  • PE-HD100 SLM 3.0 s certifikací PAS 1075 typ 3 d90/5,4mm SDR17 DN80 zrušení stávajícího vodovodu OC DN100 (zaslepení konců, ponechání v zemi)
  • zrušení stávajícího vodovodu OC DN80 (zaslepení konců, ponechání v zemi)
  • demontáž stávající armaturní šachty – 2 ks
  • demontáž stávajícího podzemního hydrantu – 2 ks
  • instalace nového podzemního hydrantu – 2 ks
  • demontáž stávající dopravní značky, která byla umístěna do těsné blízkosti vodovodu (ochranného pásma), uskladnění / po dokončení rekonstrukce vodovodu zpětná montáž dopravní značky – 1 ks
  • přepojení přípojek: 1 ks - PE d90; 1 ks - PE d63; 3 ks – PE d40; 1 ks – PE d32
  • PE DN80 – bezvýkopová pokládka
  • km 0,01572 - 0,35534 je vodovod veden v nové trase (vymístění ze soukromých pozemků)
  • + prodloužení přípojek: 1 ks - PE d63; 3 ks – PE d40; 6 ks – PE d32
  • + zkrácení přípojek: 1 ks přípojky

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem. Po dobu odstávek budou přistaveny cisterny.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 24.07.2026. Vlastní stavební práce začnou 10.08.2026.

Podle smlouvy o dílo má být stavba dokončena do 24. listopadu 2026.

Je to jedna ze staveb pro okres Most, kde pro rok 2026 naplánovala SVS celkem 10 staveb v celkovém objemu 149,0 mil. korun bez DPH.
