Most,Velebudice - zkapacitnění ČSOV, hrubé předčištění
V Mostě, ve Velebudicích provedeme zkapacitnění ČSOV.
Více o stavbě:
V uvedené lokalitě se nachází ČSOV Velebudice. Jedná se o významnou ČSOV, do které gravitačně přitékají Velebudice a čerpají se odpadní vody z průmyslové zóny Joseph přes Havraň a z ČSOV Čepirohy. Stávající odlehčené vody jsou předčištěny na hrubých ručních česlích s problematickým vyklízením. Na základě provozních zkušeností byl zjištěn max. průtok při dešti 2227 1/s (na OK8), který způsobuje zaplavení části areálu ČSOV. Dále okolí ČSOV je obtěžováno zápachem.
Z uvedených technických důvodů se SVS rozhodla o provedení zkapacitnění ČSOV.

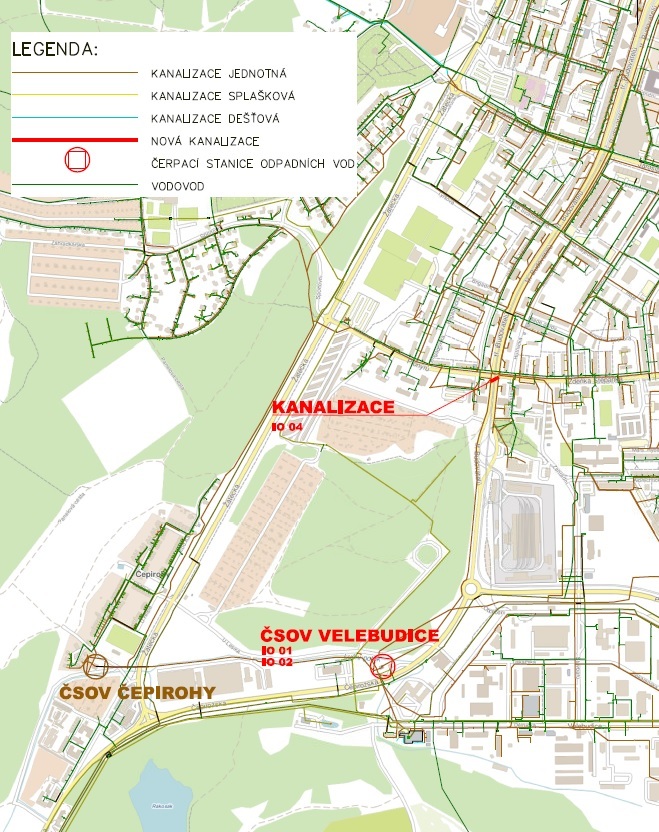

V oploceném areálu stávající ČSOV Velebudice bude nátok před odlehčovací komorou OK8 doplněn o lapák štěrku vyklízený drapákem a strojně stírané hrubé česle s dopravou shrabků do kontejneru. Celý objekt hrubého předčištění bude z důvodu úniku zápachu zakryt železobetonovou deskou tl. 200 mm s montážními otvory 900 x 900 mm a otvory pro technologii. V ČSOV bude provedena výměna a doplnění 4 ks čerpadel včetně úpravy potrubí a doplnění měření průtoku IP. Vyústění stávajícího výtlačného řadu bude přepojeno do šachty na stoce DN 1000 v ulici Zdeňka Štěpánka – bude provedeno nové potrubí PEHD DN/OD 355 v délce 58 m a gravitační potrubí KT DN 400 v délce 9,5 m. Úsek pod třídou Budovatelů bude uložen v chráničce OC DN 500 – protlak v délce 24,5 m. Bude provedena oprava havarijního stavu stávající spojné a spadišťové šachty ID 86592 v křižovatce Budovatelů-Zdeňka Štěpánka.
Kapacity:
- Výhledové čerpání: max. 105 l/s
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 17.03.2026.
Vlastní stavební práce začnou 30.03.2026.
Podle smlouvy o dílo má být stavba dokončena do 17. listopadu 2027.
Je to jedna ze staveb pro okres Most, kde pro rok 2026 naplánovala SVS celkem 10 staveb v celkovém objemu 149,0 mil. korun bez DPH.
