Most, Vtelno - rekonstrukce ČSOV Vtelno 1 a kanalizace
V obci Vtelno, v Mostě provedeme rekonstrukci kanalizačního výtlaku, kanalizace a úpravy čerpací stanice odpadních vod Vteno 1. Stavba je koordinována s městem Most, které plánuje svoji investiční akci k výstvabě dlážděných chodníků a autobusových zastávek.

Více o stavbě:
V uvedené lokalitě se nachází výtlačný kanalizační řad PE D110, který byl uveden do provozu v roce 2005. Výtlak je zakončen v přerušovací jímce u silnice I/27. Jímka je v poli a bez zpeněného přístupu. Voda občas z jímky vytéká z důvodu nekapacitní navazující gravitační kanalizace zaústěné na ČOV Chánov. Gravitační kanalizace je tvořena z potrubí OC DN 100 mm. Do provozu byla uvedena v roce 1978.
Čerpací stanice odpadních vod Vtelno 1 je oplocený podzemní objekt s nadzemní částí AK. ČSOV čerpá odpadní vody z městské části Vtelno. Čerpací jímka je osazena dvěma čerpadly. Množství čerpaných vod je omezeno výkonem čerpadla, ale zejména poddimenzovaným výtlačným potrubím.

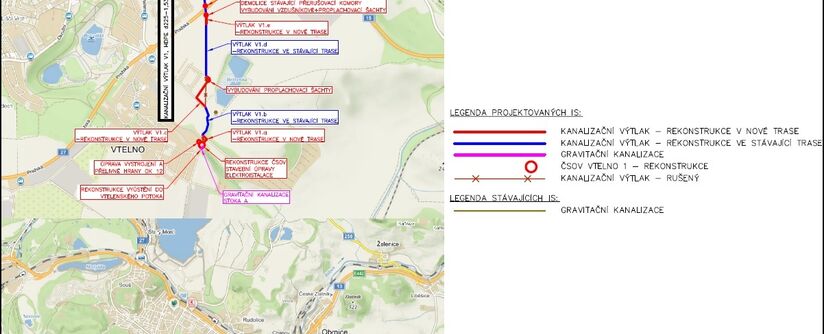

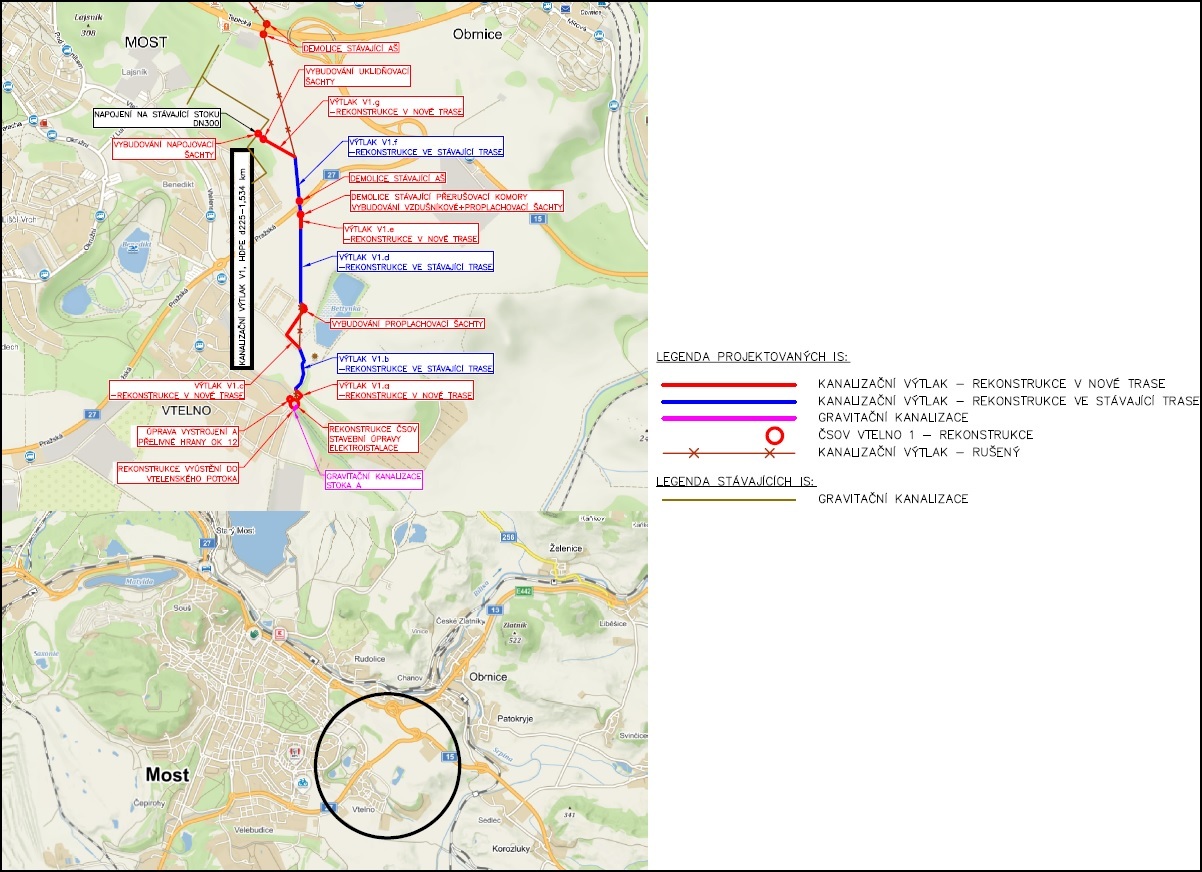

Z uvedených technických důvodů a s ohledem na koordinaci s investicí Most se SVS rozhodla o provedení rekonstrukce kanalizačního výtlaku v celkové délce 1 534 metrů a gravitační kanalizace v celkové délce 23 metrů.
Rekonstrukce ČSOV Vtelno 1 zahrnuje stavební úpravy a rekonstrukci přelivné hrany OK12 s osazením hradítka na škrtícím úseku, osazení rušně stíraných středních česlí s průlinou 20 mm, rekonstrukci a rozšíření nátokového žlabu hrubého předčištění s měrným žlabem, výměnu strojních česlí za kapacitnější, zkapacitnění lapáku písku, osazení měrného Parshallova žlabu, rekonstrukci OK18 s odlehčením do retenční nádrže a hradítkem na nátoku do čerpací jímky ČSOV, sanace retenční nádrže rekonstrukcí zastropení, gravitační propojení retenční nádrže s čerpací jímkou s osazením hradítka, rekonstrukce odtoku z retenční nádrže, opevnění části koryta v místě vyústění, zkapacitnění čerpadel v čerpací jímce ČSOV včetně trubního vystrojení, stavební opravy objektu včetně rekonstrukce jeřábové dráhy a rekonstrukce stavební a strojní elektroinstalace. Objekt ČSOV se nachází v oploceném areálu, ve kterém bude provedena rekonstrukce přípojky pitné vody a odvodnění zpevněné plochy a rekonstrukce povrchů. Rekonstrukce stávajícího kanalizačního výtlaku bude provedena z potrubí HDPE PE100 RC, DN/OD 225x13,4 mm, SDR 17, typ 2 dle PAS1075 a HDPE PE100 RC, DN/OD 225x13,4 mm, SDR 17, typ 3 dle PAS1075. Rekonstrukce gravitační kanalizace bude provedena z potrubí KAM DN 400 mm.
- Kapacity:
- Inženýrské objekty:
- IO 01 Kanalizační výtlak
- IO 02 Kanalizace gravitační
- IO 03 Úpravy ČSOV, areálové sítě (provozní rozvody kanalizace v areálu, odvodnění zpevněných
- ploch, provozní a obslužné rozvody vody v areálu, úprava zpevněných a nezpevněných ploch v areálu)
- Stavební objekty:
- SO 01 Stavební objekty ČSOV (úpravy na OK12, OK18, nátokový objekt včetně hrubého předčištění,
- retenční nádrž, stavební úpravy objektu čerpací šachty
- Provozní soubory:
- PS 01 Technologie ČSOV (technologické prvky hrubého předčištění, lapák písku, čerpací techniky
- Q=35,00 l/s a H=44,00m, trubní rozvod ČSOV, manipulační technika)
- PS 02 Elektroinstalace (související elektroinstalace s navrženou technologii ČSOV)
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 27.03.2025.
Podle smlouvy o dílo má být stavba dokončena do 27. září 2026.
Je to jedna ze staveb pro okres Most, kde pro rok 2025 naplánovala SVS celkem 15 staveb v celkovém objemu 213,3 mil. korun bez DPH.
