Mšené-Lázně, ÚV Brníkov - rekonstrukce

31. 3. 2021  -  31. 10. 2025
Mšené-Lázně
Části obce: Brníkov

V Brníkově, jež je místní část obce Mšené-lázně, provedeme stavebně-technickou rekonstrukci dožilé úpravny vody, která zásobuje cca 10 tis. obyvatel.

Mšené-Lázně, ÚV Brníkov - rekonstrukce


Více o stavbě:

Úpravna vody (ÚV) Brníkov byla postavena v roce 1978, upravuje podzemní vodu z vrtů V2a, V3a a z vývěru Roudníček.

ÚV zásobuje cca 10 000 obyvatel okolních měst a obcí: Černiv, Křesín, Libochovice, Žabovřesky nad Ohří, Evaň, Sedlec, Slatina, Chotěšov, Klapý, Radovesice, Martiněves, Černochov, Budyně nad Ohří a Mšené-lázně.

Současné otevřené filtry pocházejí z poloviny 80. let, kdy nahradily původní tlakové filtry. Problémem je malá účinnost usazovací nádrže, nedostatečná kapacita kalových lagun, a celkové stavebně-technologické dožití úpravny vody.

Obvodový plášť nevyhovuje současným tepelně technickým a energetickým požadavkům, různý stupeň poškození vykazují povrchové úpravy (omítky, podlahy) a nevyhovující a původní je i převážná část výplní otvorů. Střešní plášť byl sice relativně nedávno doplněn novou hydroizolační fólií, detaily napojení, říms, okapů apod. jsou rovněž nedokonalé. Původní akumulace (zasypaná jednokomorová nádrž) vykazovala netěsnost a byla vyložena vodotěsnou PE fólií, přitom ovšem nedošlo k dokonalé sanaci železobetonových ploch stěn, dna i stropu.

Novější část ÚV byla bohužel stavěna v době největšího úpadku stavebnictví (70. léta). Tlak na prefabrikaci všech myslitelných prvků vedl i na této stavbě k použití nevhodných technologií i jednotlivých prvků. Zásadní problémy haly filtrace a usazování jsou dva:

  • použití zcela nevhodných železobetonových nosných prvků tzv. bezprůvlakového systému (bylo určeno pro stavby administrativního a tedy pozemního charakteru a výztuž v žb prvcích má tedy minimální tehdy možné krytí, zcela nedostatečné pro vlhké provozy ve vodním hospodářství), což se projevuje prakticky celoplošnou korozí nosné výztuže desek i průvlaků, sloupy systému mají stejný problém, který byl už v době stavby řešen celoplošným omítnutím, koroze přesto postupuje a způsobuje odpadávání jak krycích vrstev, tak omítek
  • obvodový plášť je rovněž zcela nevhodně řešen – na svislých stěnách pomocí sendvičových panelů, které jsou ukládány na prvky montovaných stropů a kotveny do sloupů proti ztrátě stability pomocí ocelových táhel, nevhodně umístěných v prostoru, střecha je řešena druhým pláštěm, s nepřístupnou vysokou vzduchovou vrstvou, a s nevhodným svedením srážkových vod do středního úžlabí

Problémy stavby jsou dále i v oblasti hydroizolace spodní stavby a v její ochraně, v korozi vzdušných líců vnitřních nádrží (filtry i usazovací nádrž), ve všech finálních úpravách povrchů – odpadávající omítky, delaminované obklady i dlažby). Korozní stav viditelných prvků v nové akumulaci je rovněž nevyhovující a vyžaduje celoplošnou sanaci.

Z uvedených technických důvodů rozhodla SVS o provedení stavebně-technologické rekonstrukce ÚV.

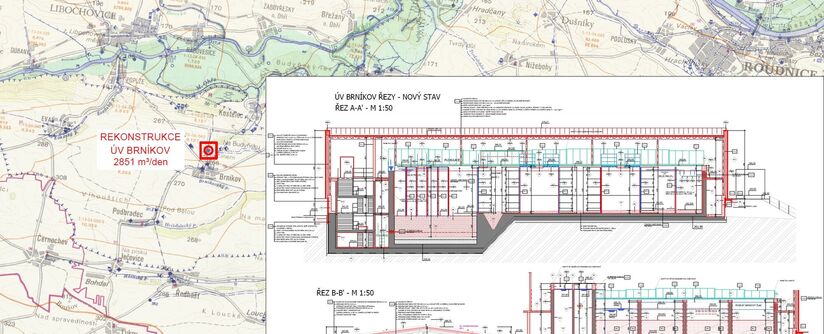

Rekonstrukce bude probíhat v oplocených areálech úpravny vody a kalových lagun a dále na pozemcích mezi oběma areály, kde dojde k výměně trubních propojů v zemi. V rámci rekonstrukce úpravny vody dojde ke zbourání objektu tzv. „nové“ budovy úpravny vody až na úroveň základové desky. Zachována zůstane pouze usazovací nádrž a vany filtrů se směšovací nádrží. Po zbourání „nové“ budovy ÚV bude provedena výstavba nového objektu. Dále v souladu s vydaným územním rozhodnutím dojde ke zbourání stávajícího skladu CO.

Stávající princip výroby pitné vody zůstane zachován. Surová voda ze tří podzemních zdrojů bude okysličena, příp. dále oxidována chlorem a manganistanem draselným. K separaci oxidovaného železa a dalších nerozpuštěných látek budou i po rekonstrukci využívány dva separační stupně – sedimentace a písková filtrace. Nově bude za pískovou filtrací sorpce na granulovaném aktivním uhlí. Upravená voda bude akumulována v rekonstruovaných nádržích. Vznikající odpadní vody budou nově jímány ve vyrovnávacích nádržích odpadních vod a teprve z nich budou postupně vyrovnaným průtokem odpouštěny na zrekonstruované kalové laguny.

Stavba bude prováděna za provozu, za nepřetržité výroby pitné vody (předpokládají se technické odstávky v max. trvání 12 hodin).

Investorem stavby je SVS. Stavba byla zahájena předáním staveniště 31. března 2021, vlastní stavební práce začínají v následujících dnech (17. kalendářní týden). Podle smlouvy o dílo má být stavba dokončena nejpozději za 34 měsíců od předání staveniště, tj. do 31. ledna 2024. - termínovým dodatkem posunuto dokončení stavby do 31. října 2025. Po dokončení stavby bude následovat zkušební provoz v délce trvání 12 měsíců.
