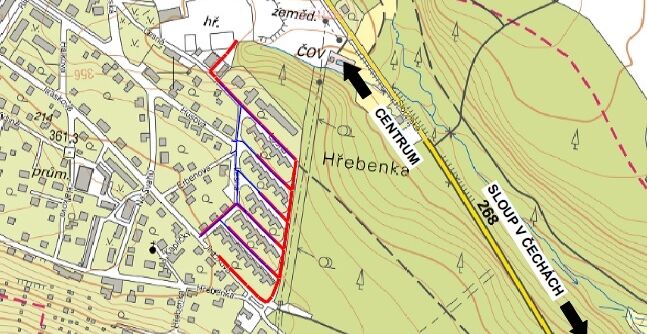

Nový Bor, Lesná - rekonstrukce kanalizace a vodovodu

26. 3. 2026  -  31. 8. 2027
Nový Bor
Části obce: Nový Bor

V Novém Boru, v ulici Lesná provedeme rekonstrukci popraskané kanalizace a poruchového vodovodu. Stavba je koordinována s městem Nový Bor, po dokončení naší stavby, bude následovat realizace stavby komunikace města Nový Bor.

Nový Bor, Lesná - rekonstrukce kanalizace a vodovodu

Více o stavbě:

V ulici Lesná se nachází vodovod z A DN 80 mm. Do provozu byl uveden v roce 1970. Vodovod je poruchový. Dále se zde nachází vodovod z A DN 100 z roku 1970, LT DN 100 mm z roku 1970, PE DN 90 mm z roku 1975 a PVC DN 110 mm z roku 1984. Potrubí je poruchové.

V ulici Lesná se nachází kanalizační stoka KA DN 250 mm, KA DN 300 mm, KA DN 400 mm. Kanalizace vykazuje praskliny, netěsné spoje, protispády, je staticky porušená aj.

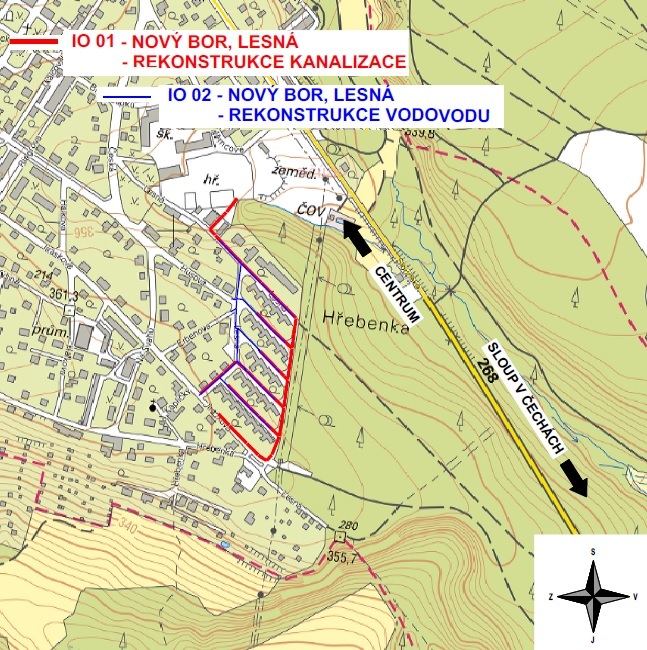

Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Nový Bor se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 1033,3 metrů a vodovodu v celkové délce 827,8 metrů.

Rekonstrukce vodovodu bude provedena z potrubí PE 100 RC+ d110, SDR 17, PE 100 RC+ d90, SDR 17 a potrubí PE 100 RC+ d63, SDR 17. Součástí stavby je i přepojení 36 ks vodovodních přípojek. V celé délce rekonstrukce vodovodu i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.

Rekonstrukce kanalizace bude provedena z potrubí KATH DN 400 mm a KATH DN 300 mm. Součástí stavby je i přepojení 64 ks kanalizačních přípojek. V celé délce rekonstrukce kanalizace i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.

Kapacity:

  • IO 01 Rekonstrukce kanalizace
  • potrubí KATH DN 400
  • potrubí KATH DN 300
  • přepojení přípojek 64 ks
  • IO 02 Rekonstrukce vodovodu
  • potrubí PE 100 RC+ d110, SDR 17
  • potrubí PE 100 RC+ d90, SDR 17
  • potrubí PE 100 RC+ d63, SDR 17
  • přepojení přípojek 36 ks

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 26.03.2026. Vlastní stavební práce začnou v druhé polovině dubna.

Podle smlouvy o dílo má být stavba dokončena do 31. srpna 2027.

Je to jedna ze staveb pro okres Česká Lípa, kde pro rok 2026 naplánovala SVS celkem 19 staveb v celkovém objemu 192,0 mil. korun bez DPH.
