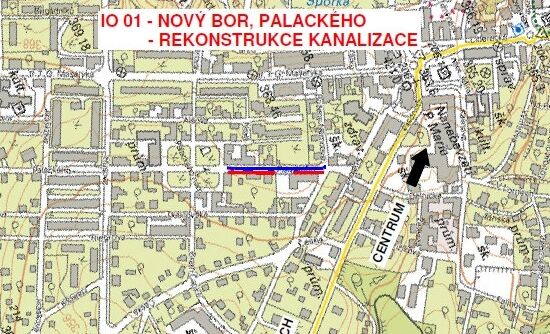

Nový Bor, Palackého - rekonstrukce kanalizace a vodovodu

4. 2. 2026  -  4. 9. 2026
Nový Bor
Části obce: Nový Bor

V Novém Boru, v ulici Palackého provedeme rekonstrukci kanalizace a vodovodu. Stavba je koordinována s městem Nový Bor, které plánuje svoji investiční akci k rekonstrukci povrchů.

Nový Bor, Palackého - rekonstrukce kanalizace a vodovodu

Více o stavbě:

V ulici Palackého se nachází litinový vodovodní řad DN 150 mm. Do provozu byl uveden v roce 1980. Potrubí je poruchové a zkorodované.

V uvedené lokalitě se nachází kanalizační stoka KA DN 300 mm. Do provozu byla uvedena v roce 1976. Potrubí je zkorodované, popraskané, poškozená dna aj.

Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Nový Bor se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 123,0 metrů a vodovodu v celkové délce 162,1 metrů.

Rekonstrukce vodovodu bude provedena z potrubí LTH DN 150 mm. Na úseku rekonstruovaného řadu nejsou osazeny žádné hydranty.

Rekonstrukce kanalizace bude provedena z potrubí KATH DN 300 mm. V celé délce rekonstrukce kanalizace, vodovodu i přepojení veškerých přípojek se předpokládá provádění v otevřeném výkopu.

Kapacity:

  • IO 01.1 Rekonstrukce kanalizace
  • potrubí KATH DN 300
  • přepojení přípojek
  • napojení nové přípojky
  • IO 01.2 Rekonstrukce kanalizace
  • potrubí KATH DN 300
  • přepojení přípojek
  • IO 02 Rekonstrukce vodovodu
  • potrubí LTH DN 150
  • přepojení přípojek

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 04.02.2026. Vlastní stavební prácezačnou v polovině března 2026.

Podle smlouvy o dílo má být stavba dokončena do 04. září 2026.

Je to jedna ze staveb pro okres Česká Lípa, kde pro rok 2026 naplánovala SVS celkem 19 staveb v celkovém objemu 192,0 mil. korun bez DPH.
