Nový Bor, Špálova, Palackého – rekonstrukce kanalizace a vodovodu
V Novém Boru, v ulici Špálova, Palackého provedeme rekonstrukci zastaralého vodovodu a korozivní kanalizace. Stavba je koordinována s městem Nový Bor, které plánuje svoji investiční akci k rekonstrukci dotčených místních komunikací a se společností GasNet, která plánuje svoji investiční akci k rekonstrukci plynovodu.

Více o stavbě:
V ulici Špálova se nachází ocelový vodovodní řad DN 40. Do provozu byl uveden v roce 1935. Řad je silně inkrustovaný, zastaralý, poruchový. Pokračuje litinový řad DN 60, který byl uveden do provozu v roce 1945. Řad je poruchový. Poté se zde nachází řad PE DN 63 z roku 2005 a litinový řad DN 70 z roku 1935. V ulici Palackého se nachází litinový řad DN 150 mm.
V horní části ulice Špálova se nachází kanalizační stoky BE 250 a BE 400/600. Kanalizace vykazuje silnou korozi, chybně napojené přípojky, chybí stupačky v šachtách, chybí dna a potrubí je ve špatném stavu. Ve spodní části ulice se nachází potrubí BE DN 200, BE DN 250, PVC DN 200. V ulici Palackého se nachází kanalizace tvořená BE DN 250, KA DN 250, BE DN 300.
Z uvedených technických důvodů a s ohledem na koordinaci s investicí města Nový Bor a společností GasNet se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 348,5 metrů a vodovodu v celkové délce 379,0 metrů.
Rekonstrukce vodovodního řadu ,,A“ bude provedena z potrubí PE-HD d160, SDR17. Součástí stavby je i přepojení stávajících vodovodních přípojek od připojených objektů. Rekonstrukce vodovodního řadu ,,B“ bude provedena z potrubí PE-HD d90, SDR17. Součástí je i přepojení stávajících vodovodních přípojek od připojených objektů. Rekonstrukce vodovodního řadu ,,C“ bude tvořena z potrubí PE-HD d90, SDR17. Součástí rekonstrukce je i přepojení stávajících vodovodních přípojek od připojených objektů.
Rekonstrukce kanalizační stoky ,,A“ bude provedena tzv. bezvýkopovou metodou sanace vložkováním. K vložkování potrubí je navrženo použití kompozitního rukávce pro vejčité potrubí 400/600. V rámci rekonstrukce stoky se předpokládá odkrytí a ubourání vstupních komínů u 3ks šachet (předpoklad Š1A, Š3A, Š6A). Rekonstrukce kanalizační stoky ,,B“ bude tvořena z kameninové hrdlové trouby DN 300 mm. Součástí je i přepojení stávajících kanalizačních přípojek od objektů a uličních vpustí na potrubí kanalizační stoky. Na stoce budou osazeny typové kanalizační šachty s továrně vyráběným jednolitým šachtovým monolitickým dnem DN 1000. Rekonstrukce kanalizační stoky ,,C“ bude tvořena z kameninové hrdlové trouby DN 300 mm. Součástí je i přepojení stávajících kanalizačních přípojek od objektů a uličních vpustí na potrubí kanalizační stoky. Na stoce budou osazeny typové kanalizační šachty s továrně vyráběným jednolitým šachtovým monolitickým dnem DN 1000. Spadišťová šachta Š1C v ulici Sloupská nebude v rámci rekonstrukce vyměněna, ale bude opravena – sanována. Rekonstrukce kanalizační stoky ,,D“ bude tvořena z kameninové hrdlové trouby DN 300 mm. Součástí je i přepojení stávajících kanalizačních přípojek od objektů a uličních vpustí na potrubí kanalizační stoky. Na stoce budou osazeny typové kanalizační šachty s továrně vyráběným jednolitým šachtovým monolitickým dnem DN 1000.

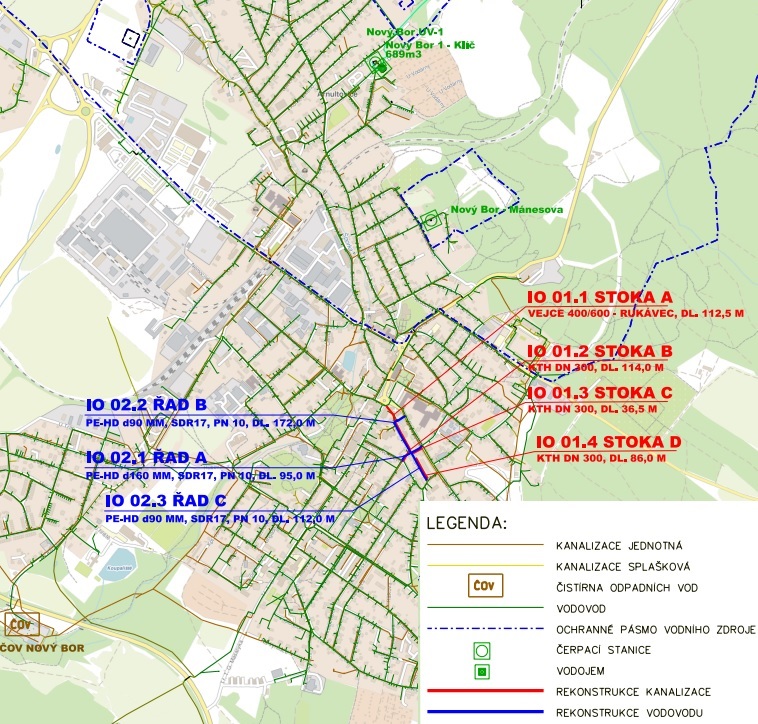

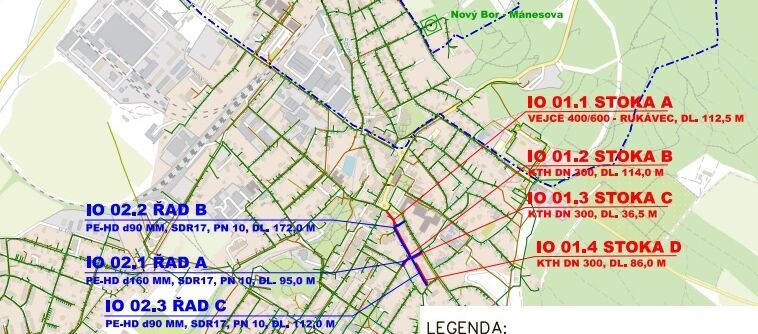

Kapacity:
IO 01 Kanalizace - rekonstrukce
- IO 01.1 Stoka A Sanace kompozitním rukávcem do stávajícího potrubí beton vejce 400/600, přepojení přípojek, propojů, rekonstrukce šachet
- IO 01.2 Stoka B KTH DN 300, přepojení přípojek, propojů, rekonstrukce šachet
- IO 01.3 Stoka C KTH DN 300, přepojení přípojek, propojů, rekonstrukce šachet
- IO 01.4 Stoka D KTH DN 300, přepojení přípojek, propojů, rekonstrukce šachet
IO 02 Vodovod - rekonstrukce
- IO 02.1 Řad A PE-HD d160, SDR17, přepojení přípojek, propojů
- IO 02.2 Řad B PE-HD d90, SDR17, přepojení přípojek, propojů
- IO 02.3 Řad C PE-HD d90, SDR17, přepojení přípojek, propojů
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 22.05.2024. Vlastní stavební práce začnou v červenci 2024.
Podle smlouvy o dílo má být stavba dokončena do 31. července 2025.
Je to jedna ze staveb pro okres Česká Lípa , kde pro rok 2024 naplánovala SVS celkem 17 staveb v celkovém objemu 145,1 mil. korun bez DPH.
