Obrnice, České Zlatníky – rekonstrukce kanalizace a vodovodu
V Obrnicích, v místní části České Zlatníky provedeme rekonstrukci korozivní kanalizace z roku 1992 a zastaralého vodovodu z roku 1964. Stavba je koordinována s společností SUS, které plánuje svoji investiční akci k obnově povrchů.

Více o stavbě:
V uvedené lokalitě se nachází litinový vodovod DN 80 mm. Do provozu byl uveden v roce 1964. Dále se zde nachází ocelový vodovod DN 100 mm. Do provozu byl uveden v roce 1964. Poté se zde nachází ocelový vodovod DN 100 mm, který byl uveden do provozu v roce 1964.
Kanalizace je tvořena z potrubí BE DN 300 mm a PVC DN 315 mm. Do provozu byla uvedena v roce 1992. Dle kamerové prohlídky vykazuje kanalizace korozi, netěsnosti, místy praskliny, koroze stupadel.

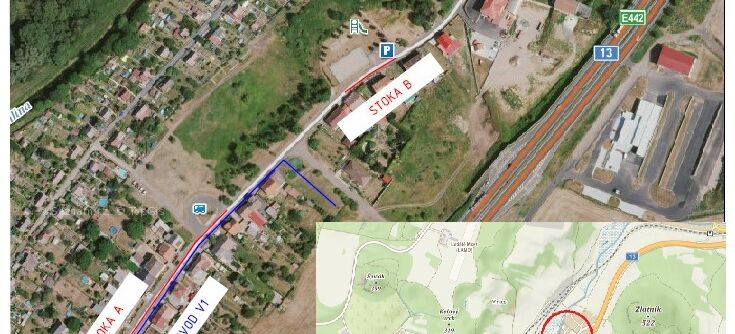

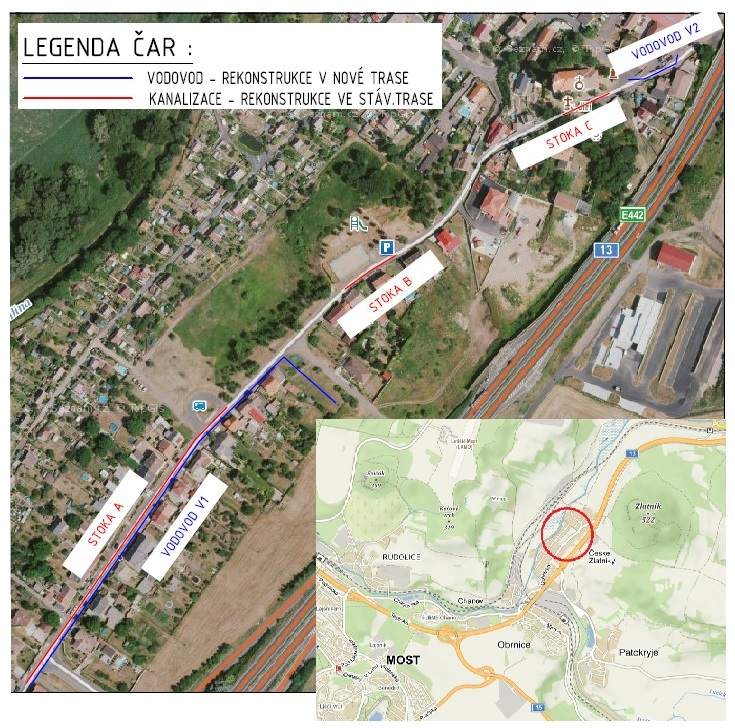

Z uvedených technických důvodů a s ohledem na koordinaci s investicí SUS se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 414 metrů a vodovodu v celkové délce 440 metrů.
Rekonstrukce vodovodního řadu „V1“ bude provedena z potrubí PE100 RC+ SDR 17 DN80/D90. Rekonstrukce vodovodního řadu „V2“ bude provedena z potrubí PE100 RC+ SDR 17 DN100/D110. Součástí stavby je i přepojeni včetně prodlouženi 28 ks stávajících vodovodních přípojek. Rekonstrukce vodovodu bude provedena v otevřeném výkopu rýhy.
Rekostrukce kanalizační stoky „A“ bude provedena z kameniny tř. 160 DN 300 mm. Rekostrukce kanalizační stoky „B“ bude provedena z kameniny tř. 160 DN 300 mm. Rekostrukce kanalizační stoky „C“ bude provedena z kameniny tř. 160 DN 300 mm. Součástí rekonstrukce kanalizačních stok je i 16 ks prefabrikovaných kanalizačních šachet. Součástí stavby je i přepojení 33 ks stávajících kanalizačních přípojek. Rekonstrukce kanalizace bude provedena v otevřeném výkopu rýhy.
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 10.03.2025. Vlastní stavební práce začnou v následujících dnech (v 11. kalendářním týdnu).
Podle smlouvy o dílo má být stavba dokončena do 10. ledna 2026.
Je to jedna ze staveb pro okres Most, kde pro rok 2025 naplánovala SVS celkem 15 staveb v celkovém objemu 213,3 mil. korun bez DPH.
