Obrnice, I/13, Rudé armády - rekonstrukce kanalizačního výtlaku a vodovodu
V Obrnicích, v ulici Rudé armády provedeme rekonstrukci kanalizačního výtlaku z roku 1985 a poruchového vodovodu z roku 1975.

Více o stavbě:
V uvedené lokalitě se nachází litinový vodovod DN 100 mm. Do provozu byl uveden v roce 1975. Vodovod je poruchový.
Kanalizace je tvořena z ocelového potrubí DN 200 mm. Do provozu byla uvedena v roce 1985. Jedná se o výtlak z ČSOV Obrnice 2, do které natéká obec Obrnice. Potrubí je poruchové a korozivní.

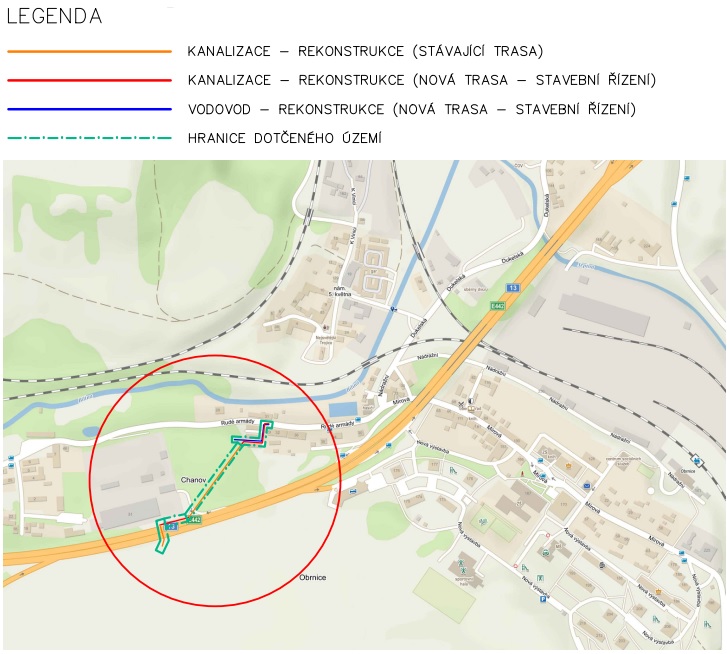

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizačního výtlaku v celkové délce 349,45 metrů a vodovodu v celkové délce 103,1 metrů.
Rekonstrukce vodovodu bude provedena z potrubí LTH DN/ID 80. Trasa rekonstrukce vodovodu začíná na p. p. č. 33/2 v asfaltovém chodníku a končí na p. p. č. 40/1 v křovinatém terénu. Potrubí vodovodu vede nově mezi garážemi v zámkové dlažbě a ve štěrkovém povrchu v souběhu s kanalizačním výtlakem. Na vodovodu budou přepojeny tři vodovodní přípojky DN 1“. U jedné bude vystavěna nová vodoměrná šachta.
Rekonstrukce kanalizačního výtlaku bude provedena z potrubí LTH DN/ID 200. Trasa rekonstrukce kanalizačního výtlaku ,, úsek 1“ začíná na p. p. č. 33/2 v asfaltovém chodníku a končí na p. p. č. 40/1 v křovinatém terénu. Trasa rekonstrukce kanalizačního výtlaku ,,úsek 2“ začíná na p.p.č.44/1 v křovinatém terénu, následně kříží příjezdovou komunikaci a končí na pozemku p.p.č.44/19. Trasa rekonstrukce kanalizačního výtlaku ,,úsek 3“ začíná na p. p. č. 42/1 v jízdním pruhu na I/13 a po 2 m vede v zatravněném okraji silnice až do stávající betonové šachty na témže pozemku. Trasa rekonstrukce kanalizačního výtlaku ,,úsek 4“ začíná na p.p.č.42/1, kde podchází pod silnicí I/13 ve stávající chráničce a následně v zeleni na témže pozemku p.č.42/1 zaústěna do stávající betonové šachty, kde přechází z tlakové kanalizace na gravitační stoku.
Kapacity:
- IO 01.1 Kanalizační výtlak – úsek 1 LTH DN/ID 200,
- IO 01.2 Kanalizační výtlak – úsek 2 LTH DN/ID 200,
- IO 01.3 Kanalizační výtlak – úsek 3 LTH DN/ID 200,
- IO 01.4 Kanalizační výtlak – úsek 4 LTH DN/ID 200,
- IO 02 Vodovod – řad 1 LTH DN/ID 80
- Vodovodní přípojky v počtu 3 ks
- Vodoměrná šachta v počtu 1 ks
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 13.05.2024.
Podle smlouvy o dílo má být stavba dokončena do 13. listopadu 2024.
Je to jedna ze staveb pro okres Most, kde pro rok 2023 naplánovala SVS celkem 14 staveb v celkovém objemu 124,2 mil. korun bez DPH.
