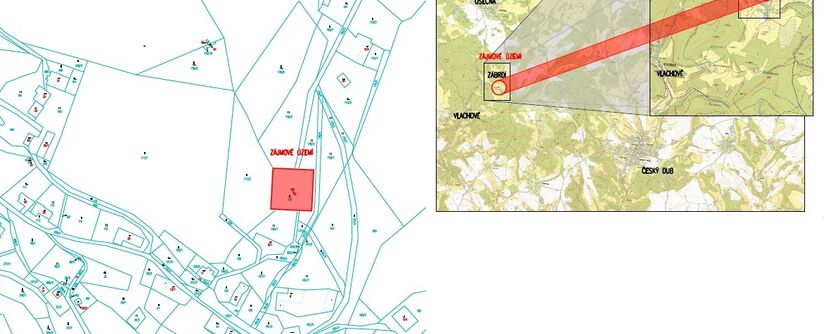

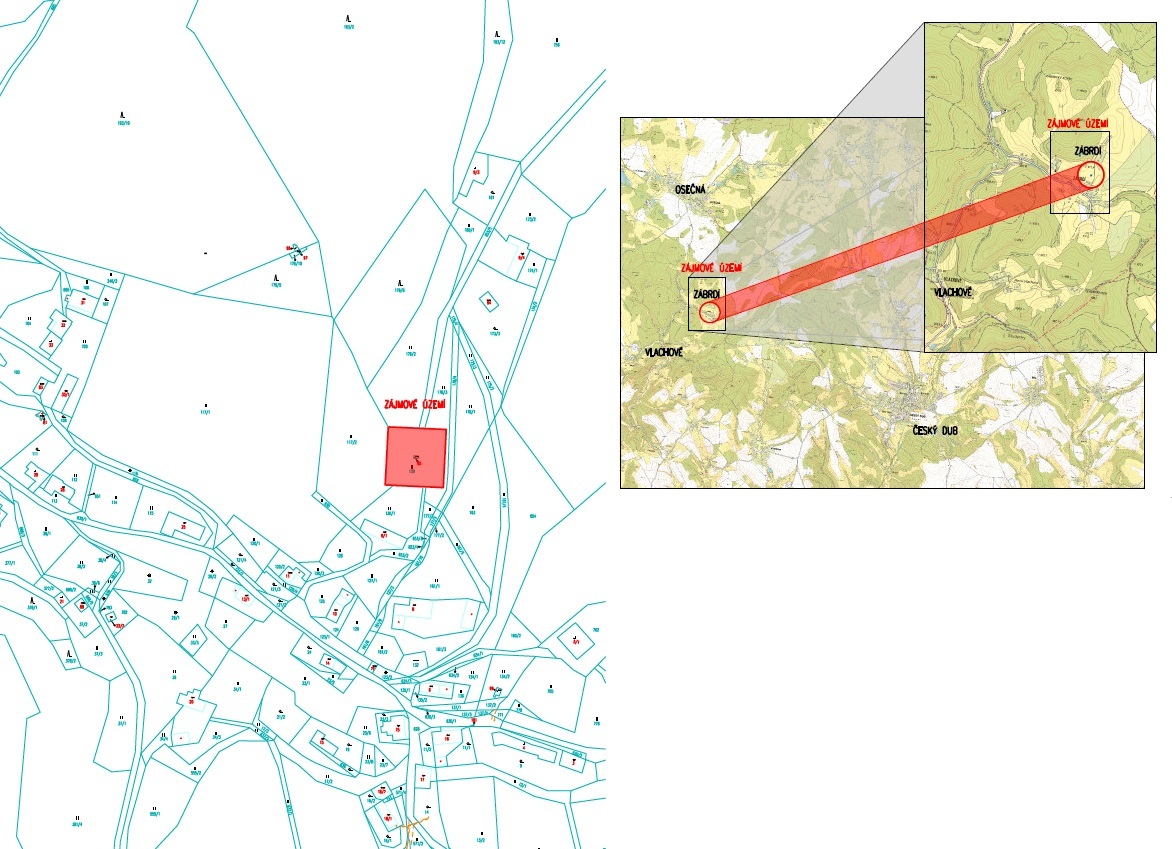

Osečná, Zábrdí, vrt Zábrdí V1 – náhrada zdroje
V Osečné provedeme náhradu zdroje vrtu Zábrdí V1. Jedná se o povolení stávajícího hydrogeologického průzkumného vrtu Z-1a na vrtanou studnu.
Více o stavbě:
Vrtaná studna Zábrdí V1 byla v současné době jediným zdrojem pro místní část Zábrdí, dle dokumentace z roku 1959 je hloubka vrtu je 53 m. Vrtaná studna je umístěna v Zábrdí u Osečné na pozemku s parcelním číslem 129 (stavební objekt parc. č. st 95). Areál má výměru cca 1 600 m2, je oplocen a pravidelně sečen. VDJ Zábrdí je umístěn na okraji lesa nad areálem umístění vrtané studny V1 Zábrdí. VDJ je zrekonstruovaný a jeho kapacita je 50 m3. Distribuce vody z jímacího objektu V1 Zábrdí probíhá přímo do sítě s využitím akumulace VDJ Zábrdí. Dle kamerové prohlídky je patrné, že vrt je na hranici životnosti — ocelová zárubnice je značně zkorodovaná a do vrtu proniká voda z vyšších vrstev. V důsledku problémů s kvalitou jímané vody (zákal) byl jímací objekt na přelomu března a dubna r. 2023 odstaven. Napojení lokality na jiný zdroj vody není v současnosti možné, a tak je spotřebiště nutné zavážet vodou v automobilech — cisternách. Vzhledem k ne-/dostupnosti VDJ bylo v r. 2023 položeno samostatné výtlačné potrubí PE-HD d63 v délce cca 170 m z oploceného areálu vrtu Zábrdí V1 do VDJ Zábrdí. Jedná se o nouzové opatření pro zajištění zásobování spotřebiště pitnou vodou.
Jedná se o povolení stávajícího hydrogeologického průzkumného vrtu Z-1a na vrtanou studnu, stavbu jímacího objektu a souvisejících tras výtlačného vodovodního řadu a vnitřních rozvodů NN a sdělovacího vedení uvnitř areálu. V rámci stavby bude zhotovena manipulační plocha a nahrazena stávající vjezdová brána, včetně navazujícího oplocení s ocelovými sloupky. Jímací objekt bude proveden z ŽB prefabrikátu z betonu C35/45 - XC4, XF1, vyspádování dna bude z betonu C16/20. Poklopy kompozitové, vodotěsné, uzamykatelné s odvětrávacími komínky. Žebřík bude z oceli DIN 1.4301. Výtlačný řad bude proveden z potrubí z PEHD DN/OD 63×5,8 mm; PE 100 RC (typ 2); SDR 11. Vjezdová brána bude ocelová pozinkovaná s výplní z poplastovaného pletiva upevněna na ŽB z betonových sloupkových tvarovek. Manipulační plocha bude ze silničních panelů.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 17.02.2026. Vlastní stavební práce začnou v cca v dubnu.
Podle smlouvy o dílo má být stavba dokončena do 31. července 2026.
Je to jedna ze staveb pro okres Liberec, kde pro rok 2026 naplánovala SVS celkem 12 staveb v celkovém objemu 226,6 mil. korun bez DPH.
