Peruc, Pátek - rekonstrukce vodovodu

15. 5. 2025  -  15. 11. 2025
Peruc
Části obce: Pátek

V Peruci, ve vesnici Pátek provedeme rekonstrukci poruchového vodovodu. Stavba je koordinována s SÚS, která plánuje svoji investiční akci.

Peruc, Pátek  - rekonstrukce vodovodu

Více o stavbě:

V uvedené lokalitě se nachází litinový vodovod DN 125 mm a DN 80 mm. Potrubí je poruchcové.

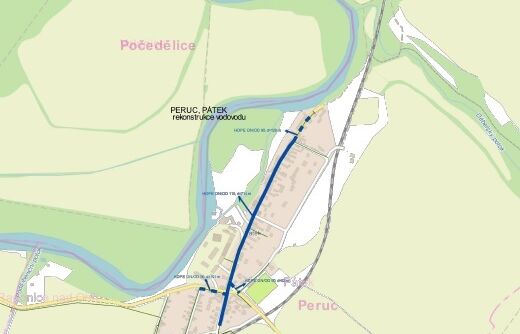

Z uvedených technických důvodů a s ohledem na koordinaci s investicí SÚS se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 1 009,40 metrů.

Rekonstrukce vodovodního řadu ,,A“ bude provedena z potrubí HDPE SLM 3.0 OD 110 mm, ID 100 mm, SDR 11, Typ 3. Rekonstrukce vodovodního řadu ,,A1“ bude provedena z potrubí HDPE SLM 3.0 OD 90 mm, ID 80 mm, SDR 11, Typ 3. Rekonstrukce vodovodního řadu ,,B“ bude provedena z potrubí HDPE SLM 3.0 OD 110 mm, ID 100 mm, SDR 11, Typ 3. Rekonstrukce vodovodního řadu ,,B1“ bude provedena z potrubí HDPE SLM 3.0 OD 90mm, ID 80mm, SDR 11, Typ 3. Rekonstrukce vodovodního řadu ,,B2“ bude provedena z potrubí HDPE SLM 3.0 OD 90 mm, ID 80 mm, SDR 11, Typ 3. Součástí stavby je i přepojení 72 ks vodovodních přípojek. Pro požární zajištění území bude osazen nový nadzemní hydrant H2 v LB12.

Kapacity:
IO 01 Rekonstrukce vodovodu
A- HDPE SLM 3.0 OD 110mm, ID 100mm, SDR 11, Typ 3, burstlining+ výkopy jam. Přepojení přípojek - 12 ks
A1- HDPE SLM 3.0 OD 90mm, ID 80mm, SDR 11, Typ 3, burstlining+ výkopy jam. Přepojení přípojek - 3 ks
B- HDPE SLM 3.0 OD 110mm, ID 100mm, SDR 11, Typ 3, burstlining+ výkopy jam. Přepojení přípojek - 44 ks
B1- HDPE SLM 3.0 OD 90mm, ID 80mm, SDR 11, Typ 3, burstlining+ výkopy jam. Přepojení přípojek - 2 ks
B2- HDPE SLM 3.0 OD 90mm, ID 80mm, SDR 11, Typ 3, burstlining+ výkopy jam. Přepojení přípojek - 11 ks
Demolice vodovod
Demontáž vodovodního potrubí z výkopu
Montážních jam LT 125 – 57,0m
Demontáž podz. hydrantů s Š 80 –2ks
Demontáž šoupat DN 80–6 ks, DN 125– 2ks

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 15.05.2025. Vlastní stavební práce začnou ihned.

Podle smlouvy o dílo má být stavba dokončena do 15. listopadu 2025.

Je to jedna ze staveb pro okres Louny, kde pro rok 2025 naplánovala SVS celkem 11 staveb v celkovém objemu 159,9 mil. korun bez DPH.
