Ralsko, ČOV Kuřivody - čerpání na ČOV Hradčany

14. 5. 2024  -  14. 11. 2026
Ralsko
Části obce: Kuřívody

V areálu ČOV Kuřívody provedeme výstavbu čerpací stanice odpadních vod, nový kanalizační výtlak a akumulační nádrž.

Ralsko, ČOV Kuřivody - čerpání na ČOV Hradčany



Více o stavbě:

V obci Ralsko je místní část Kuřívody v současné době odkanalizována třemi hlavními stokami splaškové kanalizace tvořena z velké části DN 300 mm. Do provozu byla uvedena v letech 1999-2001. Splašková kanalizace je zaústěna do ČOV Kuřívody. ČOV Kuřívody je mechanicko – biologická s kapacitou 680 m3/d. Mechanické předčištění se skládá z hrubých česlí, ručně stíraných česlí a lapáku písku. Biologická část tvoří dva oxidační příkopy včetně kessenerů, ejektoru s čerpadlem a dosazovací nádrž.

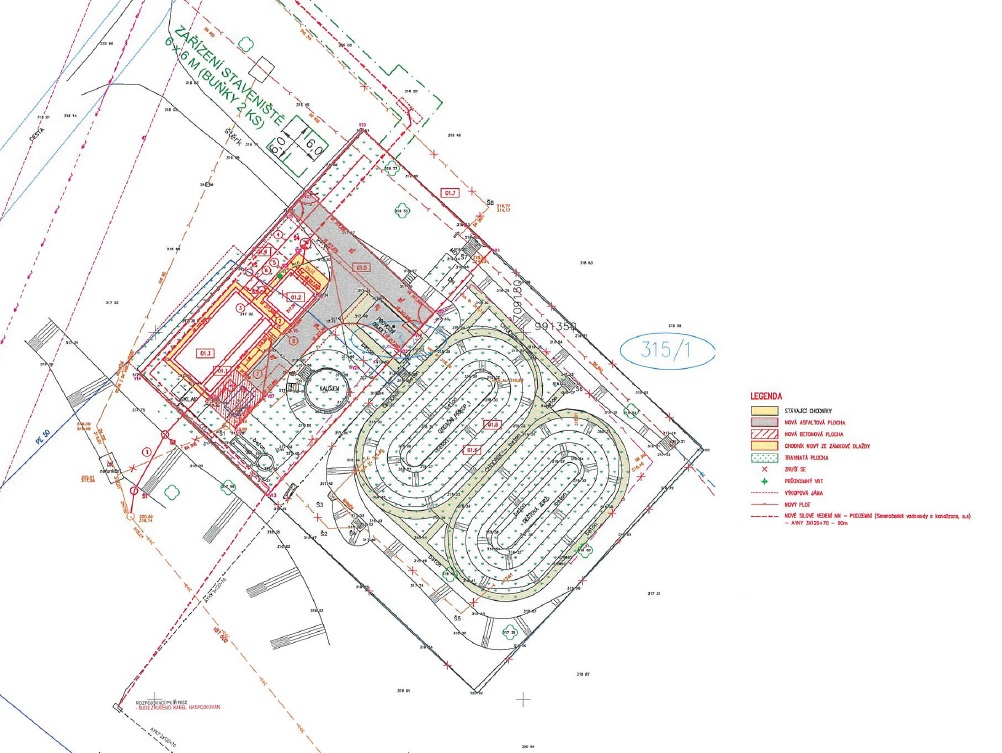

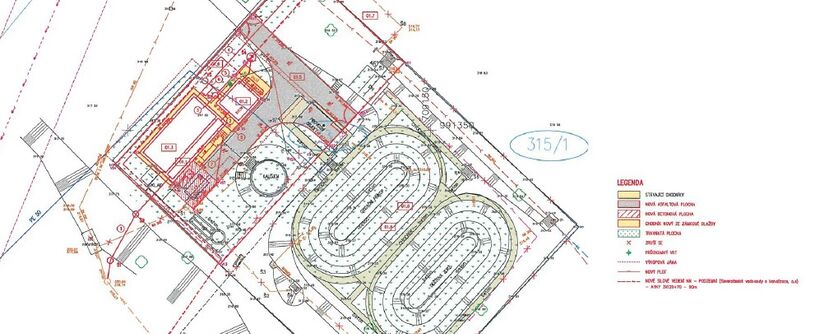

V rámci rekonstrukce bude v areálu ČOV Kuřívody vybudována nová čerpací stanice odpadních vod, která bude čerpat odpadní vody novým kanalizačním výtlakem na kapacitní čistírnu odpadních vod Hradčany Sigma.  Dále bude v areálu vybudována akumulační nádrž o objemu 195 m3, která bude sloužit k zachycení dešťových přítoků z jednotné kanalizace v Kuřívodech. Stávající ČOV Kuřívody bude po výstavbě ČSOV prakticky celá zrušena, areál ČOV bude patřičně zmenšen. Nový kanalizační výtlak bude proveden z potrubí  PEHD DN 100 mm. Kanalizační výtlak bude veden převážně v souběhu s komunikací II/268 Mimoň-Mnichovo Hradiště, následně odbočí před Červeným vrškem po lesních cestách směrem do Ploužnice. Výtlak bude zaústěn do stávající stokové sítě v Ploužnici do šachty v areálu ČOV Hradčany Sigma. Výtlak bude realizován bezvýkopově, řízenými protlaky. Na trase výtlaku bude realizováno 8 ks vzdušníkových šachet a 8 ks kalníkových šachet.



Kapacity:

IO 01 ČSOV Kuřívody (1109 obyvatel)

  • Q max. 10 l/s (Q provozní 8 l/s/ 21,5 m)

IO 02 Kanalizační výtlak PEHD DN 100 (125x7,4 mm), PN 10 – 6670 m

  • Vzdušníkové šachty – 8 ks
  • Kalníkové šachty – 8 ks



Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 14.05.2024. Vlastní stavební práce začnou v srpnu 2024.

Podle smlouvy o dílo má být stavba dokončena do 14. listopadu 2026.

Je to jedna ze staveb pro okres Česká Lípa, kde pro rok 2024 naplánovala SVS celkem 17 staveb v celkovém objemu 145,1 mil. korun bez DPH.
